建築給水、排水及採暖工程隱蔽內容

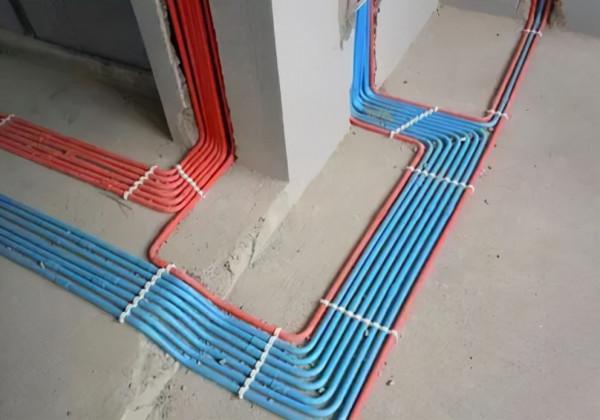

一、直埋於地下或結構中,暗敷設於溝槽內、管井、不進入頂內的給水、排水、雨水、採暖、消防管道和相關裝置,以及有防水要求的套管:檢查管材、管件、閥門、裝置的材質與型號、安裝位置、標高、坡度;防水套管的定位及尺寸;管道連線做法及質量;附件使用,支架固定,以及是否已按照設計要求及施工規範規定完成強度嚴密性、沖洗等試驗。
二、有保溫隔熱、防腐要求的給水、排水、採暖、消防、噴淋管道和相關裝置:檢查絕熱方式、絕熱材料的材質與規格、絕熱管道與支吊架之間的防結露措施、防腐處理材料及做法等。
三、埋地的採暖、熱水管道,在保溫層、保護層完成後,所在部位進行回填之前,應進行隱檢:檢查安裝位置、標高、坡度;支架做法;保溫層、保護層設定等。
四、埋地管道穿衛生間門口或牆體應設定套管,在墊層施工之前也應對該套管進行隱檢。
通風與空調工程隱蔽內容
一、敷設於豎井內,不進人吊頂內的風道(包括各類附件、部件、裝置等):檢查風道的標高、材質、接頭、介面嚴密性,附件、部件安裝位置,支、吊、托架安裝、固定,活動部件是否靈活可靠、方向正確,風道分支、變徑處理是否合理,是否符合要求,是否已按照設計要求及施工規範規定完成風管的漏光、漏風檢測、空調水管道的強度嚴密性、沖洗等試驗。檢查風道、風管穿過變形縫處的補償裝置。
二、有絕熱、防腐要求的風管、空調水管及裝置:檢查絕熱形式與做法、絕熱材料的材質和規格、防腐處理材料及做法。絕熱管道與支架之間應墊以絕熱襯墊或經防腐處理的木襯墊,其厚度應與絕熱層厚度相同,表面平整,襯墊接合面的空隙應填實。
建築電氣工程隱蔽內容
一、埋於結構內的各種電線導管:檢查導管的品種、規格、位置、彎扁度、彎曲半徑、連線、跨接地線、防腐、管盒固定、管口處理、敷設情況、保護層、需焊接部位的焊接質量等。
二、利用結構鋼筋做法的避雷引下線:檢查軸線位置、鋼筋數量、規格、搭接長度、焊接質量、與接地極、避雷網,均壓環等連線點的焊接情況等。
三、等電位及均壓環暗埋:檢查使用材料的品種、規格、安裝位置、連線方法、連線質量、保護層厚度、防腐處理等。
四、接地極裝置埋設:檢查接地極的位置、間距、數量、材質、埋深、接地極的連線方法、連線質量、防腐處理等。
五、外金屬門窗、幕牆與避雷引下線的連線:檢查連線材料的品種、規格、連線位置和數量、連線方法和質量等。
六、不進入吊頂內的電線導管:檢查導管的品種、規格、位置、彎扁度、彎曲半徑、連線、跨接地線、防腐、需焊接部位的焊接質量、管盒固定、管口處理、固定方法、固定間距等。
七、不進入吊頂內的線槽:檢查材料品種、規格、位置、連線、接地、防腐、固定間距及與其他管線的位置關係等。
八、直埋電纜:檢查電纜的品種、規格、埋設方法、埋深、彎曲半徑、標樁埋設、電纜接頭情況等。
九、不進人的電纜溝敷設電纜:檢查電纜的品種、規格、彎曲半徑、固定方法、固定間距、標識情況等。
十、有防火要求時,橋架、電纜溝內部的防火處理。
智慧建築工程隱蔽內容
一、埋在結構內的各種電線電管:檢查導管的品種、規格、位置、彎扁度、彎曲半徑、連線、跨接地線、防腐、需焊接部位的焊接質量、管盒固定、管口處理、敷設情況、保護層等。
二、不能進人吊頂內的電線導管:檢查導管的品種、規格、位置、彎扁度、彎曲半徑、連線、跨接地線、防腐、需焊接部位的焊接質量、管盒固定、管口處理、固定方法、固定間距等。
三、不能進人吊頂內的線槽:檢查員其品種、規格、位置、連線、防腐、固定方法、固定間距等。
四、直埋電纜:檢查電纜的品種、規格、埋設方法、埋深、彎曲半徑、標樁埋設情況等。
五、不進人的電纜溝敷設電纜:檢查電纜的品種、規格、彎曲半徑、固定方法、固定間距、標識情況等。
電梯工程隱蔽內容
一、電梯承重梁、起重吊環埋設
1、驅動主機承重梁型號、規格
2、驅動主機承重梁埋設長度
3、驅動主機承重梁墊板規格
4、起重吊環設計載荷
二、電梯鋼絲繩頭灌注
三、電梯井道內導軌、層門的支架、螺栓埋設、安全接地等。
節能工程隱蔽內容
一、牆體工程應對下列部位和內容進行隱蔽工程驗收,並應有詳細文字記錄和必要的影象資料:
5、保溫層附著的基層及其表面處理;
6、保溫板粘結或固定;
7、錨韌體;
8、增強網鋪設;
9、牆體熱撟部位處理;
10、預製保溫板或預製保溫牆板的板縫及構造節點;
11、現場噴塗或預製保溫板的板縫及構造節點;
12、被封閉的保溫材料厚度;
13、保溫隔熱砌塊填充牆體;
二、幕牆工程應對下列部位和內容進行隱蔽工程驗收,並應有詳細的文字記錄和必要的影象資料;
1、被封閉的保溫材料厚度和固定;
2、幕牆周邊與牆體的接縫處保溫材料的填充;
3、構造縫、結構縫;
4、隔氣層;
5、熱橋部位、斷熱節點;
6、單位式幕牆板塊間的接縫構造;
7、冷凝水收集和排放構造;
8、幕牆的通風換氣裝置;
三、門窗工程應對下列部位和內容進行隱蔽工程驗收,並應有詳細的文字記錄和必要的影象資料;
1、門窗框與牆體接縫處的保溫填充做法。
四、屋面保溫隔熱工程應對下列部位進行隱蔽工程驗收,並應有詳細的文字記錄和必要的影象資料:
1、基層;
2、保溫層的敷設方式、厚度;板材縫隙填充質量;
3、屋面熱撟部位;
4、隔汽層。
五、地面節能工程應對下列部位進行隱蔽工程驗收,並應有詳細的文字記錄和必要的影象資料:
1、基層;
2、被封閉的保溫材料厚度;
3、保溫材料粘結;
4、隔熱熱橋部位。
電氣工程隱蔽內容
電纜埋設,穿線管預埋,配電盒(箱)預埋,暗裝插座、開關及穿牆套管預埋的位置、數量等。
1. 凡是澆注在牆、板內的預埋配管,敷設位置,接頭處理及彎管的曲率半徑必須符合設計要求和施工規範規定。
2. 盒(箱)位置正確、固定牢固。管子進入盒(箱)處順直,在盒(箱)內露出的長度小於5mm;用鎖緊螺母固定的管口,管子露出鎖緊螺母的螺紋為2~4扣。
3.電纜嚴禁絞擰、鎧裝壓扁;直埋敷設時嚴禁在管子的上面或下面平行敷設。
4. 預埋的穿線薄壁鋼管嚴禁熔焊連線。塑膠管的材質及適用場所必須符合設計要求和施工規範的規定。
5.管子敷設要求連線緊密,管口光滑,護口齊全;暗配管保護層應大於15mm。填寫要求:
1. 部位及圖號: 以防護單元為一個掩蔽段做一次隱蔽記錄。詳細標明位置及圖號。
2. 內容及草圖:文字敘述應簡潔、明確。用文字表達不清時,可繪草圖,標明軸線、位置或對一些特殊問題的註釋等。
