sponsored links

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

檔案下載方式在最後

第一章、冬期施工的介紹

1、冬期施工的界定原則

“冬期”與傳統意義上的“冬季”並不等同,其表徵的是對混凝土結構施工產生影響的氣溫區段。冬期施工溫度界限的確定是關係到混凝土施工質量和安全的首要問題。

目前,根據《建築工程冬期施工規程》(JGJ104-2011)對冬期施工期限劃分原則是:根據當地多年氣象資料統計,當室外日平均氣溫連續5d穩定低於5℃即進入冬期施工,當室外日平均氣溫連續5d高於5℃即解除冬期施工。

注:“日平均氣溫”是指一天24小時的平均氣溫。氣象學上通常用一天2時、8時、14時、20時4個時刻的氣溫的平均數值作為一天的平均氣溫。氣象部門可提供這方面的相關資料。

2、冬期施工的原因

在工業與民用建築工程建設專案中,建設單位為了工程早日投入使用,使工程的經濟效益和社會效益的最大化;在工程施工過程中,為了滿足工程進度的需要,不可避免的會出現必須在冬期施工的現象。

凡進行冬期施工的工程,應提前編制冬期施工專項方案並做好技術交底和冬施前的相關準備工作,指導工程的冬期施工,確保工程質量。

3、冬期施工的依據

《建築工程冬期施工規程》(JGJ/T104-2011)

《建築機械使用安全技術規程》 (JGJ33-2012)

4、冬期施工的準備

涉及冬期施工主要為我國東北、西北、華北地區,冬期施工期一般為3~6個月;各地採取冬施的大致時間根據收集歷年的氣象資料,確定冬施時間範圍。華北地區基本按照公司及分公司下發的“冬施令”通知時間進入冬期施工,基本冬期施工時間為11月15日-3月15日。

此外各專案還應提前瞭解未來一周天氣的變化情況,以避免準備工作不及時導致的措手不及,做到防患於未然。

進行冬期施工的工程專案,在入冬前應組織專人編制冬期施工方案。編制的原則是:根據施工進度計劃明確冬施範圍內的分部分項工程,做好冬期施工的組織準備、技術準備、材料準備、現場準備、主要分項工程的施工措施、機械裝置、質量保證措施和安全管理等方案的制定;確保方案具有一定的技術可靠性和經濟合理性,使增加的費用為最少,所需的熱源和材料有可靠的來源,並儘量減少能源消耗。

專案部根據方案的相關內容做好冬期施工前的準備工作,確保工程施工質量和實現縮短工期目標。

第二章、冬期施工的主要內容

根據分部工程的分類,共分為以下九部分。

一、建築地基基礎工程

二、砌體工程

三、鋼筋工程

四、混凝土工程

五、保溫及屋面防水工程

六、建築裝飾裝修工程

七、鋼結構工程

八、混凝土構件安裝工程

九、建築機械冬季使用

01

地基基礎工程

在冬季施工中,土壤由於遭受凍結,變為堅硬,挖掘困難,施工費用比常溫期高,所以土方工程的冬期施工,必須在經濟及技術條件上認為合理時,方可進行。

1、土的凍結深度

凍土是在溫度下降到0度或以下時,含有水分的土壤呈凍結狀態的一種現象。一般可分為短時凍土、季節凍土和多年凍土。最大凍土深度與氣溫、土質、地下水埋深等很多因素相關。施工中該資料一般為設計圖紙或地勘報告直接給出,但施工單位應重視這個資料。

2、土的防凍措施

防凍準備工作:

(1)建築場地宜在凍結前清除地上和地下障礙物、地表積水,並應平整場地與道路。

(2)挖掘完畢的基槽(坑)應採取防止基底部受凍的措施,因故未能及時進行下道工序時,應在基槽(坑)底標高以上預留土層,並應覆蓋保溫材料。

覆蓋方法一般來說可以分為覆蓋土法和覆蓋保溫材料法,選擇依據可綜合考慮費用合理、方便實用、就地取材等方面因素。

3、土方開挖與回填

在沒有保溫防凍的條件,或土已凍結時,比較經濟的土方施工方法是破碎凍土,然後挖掘。一般有爆破法、機械法和人工法三種。

開挖過程中應注意以下幾點:

(1)必須周密計劃,組織強有力的施工力量,必要時應留出預備力量,以便進行連續不斷的施工。

(2)各種管道、機械裝置必須採取保溫措施,防止因凍結遭受破壞或變質。

(3)對運輸的道路須採取防滑措施,如撒上爐渣或砂子等,以保持正常運輸和安全。

4.土方開挖完畢,或完成了一段落,必須暫停一段時期,如在一天以內,可在未凍土上覆蓋一層草墊等簡單的保溫材料,以防已挖完的基土凍結。如間歇時間稍長,則應在地基上留一層土暫不挖除,或覆以其他保溫材料,待砌基礎或埋設管道之前再將基坑(槽)或管溝底部清除乾淨。

在冬期回填土時,應採取以下等十項措施:

(1)把回填用土預先保溫。在入冬以前,將挖土堆積一處進行嚴密保溫,等冬期需要回填時,將內部含有一定熱量的土挖出進行回填。

(2)在冬期挖土中,將不凍土堆在一起加以覆蓋,防止凍結,留作回填之用。

(3)平衡土方。在編制施工方案時,應考慮挖方和填方的平衡,即用從甲坑挖出來的未凍土,填到乙坑作回填土,並迅速夯實。

(4)回填前將基底的冰雪和保溫材料打掃乾淨,方可開始回填。

(5)用人工夯實時,每層鋪土厚度不得超過20cm(較常溫減少20%~25%),夯實厚度為10~15cm,預留沉降量較常溫時應增加。

(6)適當減少回填土方量。在冬期進行回填土時,可在保證基底土不遭受凍結的條件下,儘量少填一些,留待春暖時再繼續回填。

(7)為確保冬期回填的質量,對一些重大工程專案,必要時可用砂土進行回填。(提高承載力、減少沉降、消除凍賬膨脹特點)

(8)在凍脹土上的地梁、樁基的承臺等,其下面有可能被凍土隆起的地方,要墊以爐渣、礦渣等鬆散材料。

(9)有工業廢料的地方,也可充分利用工業廢料作回填土之用。

(10)冬期回填土方應連續進行並逐層夯實。

建築地基基礎工程案例:

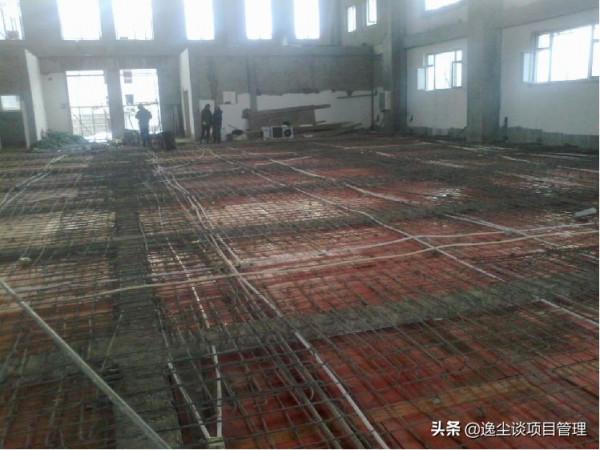

北方地區某專案,基礎形式為獨立承臺樁基礎,防水板為400mm,柱距為9.2m*8m,未設地梁。該工程於2011年10月開始動工,,11月施工至地下室封閉,回填土完成,在地下室頂板上洞口及地下室頂板採用600厚珍珠岩覆蓋,2012年3月準備重新開工,檢查中發現大量地下水上返至地下室,見下左圖,框架柱根部沿根部產生裂縫,見下右圖。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

原因分析:

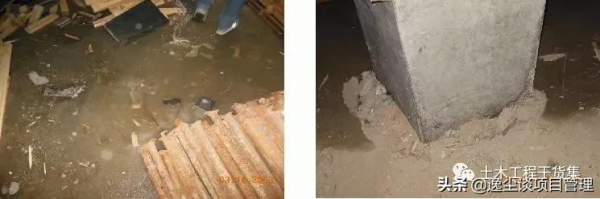

(1)施工期間,沿建築物四周共設定35個降水井點,平均每30m一個,建築內部分土體受凍,使地下水成為承壓水,越冬期間發現降水無故停止,地下水上返至地下室並在後澆帶處結冰,使整個地下室底板至少承受甚至超過設計給出的水浮力高度的作用力,且混凝土由於未到設計強度(當時混凝土強度在C15左右),在水浮力的做用下更易產生破壞。承臺分別坐落在不同的土層上,在浮力作用下使混凝土強度未達到結構設計要求時結構產生不均勻上浮。

設計要求“停止降水時,應確保結構不會因水浮力而上浮。除註明外,一般應在地下室頂板覆土完成、上部結構施工至3層樓面標高,方可完全停止降水”。如果提前停止降水,應徵得設計同意,實際均未徵得設計同意,擅自停止降水。

(2)負溫環境下地基土在地下水的作用下凍脹使結構產生不均勻上拔。地基土產生凍脹的三要素是水分、土質和負溫度。之前我們所提到由於過早的停止降水,導致地下水大量回補造成了土壤凍脹,基礎承臺受凍脹作用向上拱起,樁與承臺連線處出現斷樁現象,並進一步導致樁被整體上拔,

由於框架柱向上位移不均勻,使上層梁產生不均勻變形,靠近邊柱處梁底部受拉,因而在與外柱相交處梁的底部出現了裂縫。同時當地下室底板下地基土融化後,該結構還要產生與這些裂縫位置對應的反向裂縫,這些裂縫的存在,將直接影響建築物的使用壽命及其抗震效能,因此必須採取一定的加固措施進行處理。

處理措施:

(1)繼續降水,使地下水位降低,地下室通風消除基底土凍脹,使上拔樁儘快回落。另外在底板上浮區域的地下室地面堆放堆載材料,加大樁上荷載,加速上拔樁回落,過程當中掌握樁回落情況,設沉降觀測點,做好沉降量觀測記錄。

(2)對承臺進行補強,並對柱根部裂縫以及柱與梁板連線點的裂縫進行加固處理。

透過以上案例可以看出,在北方嚴寒地區帶的地下室跨年度施工時,越冬維護及降水必須引起足夠的重視,以避免地基基礎因浮力或凍脹或兩者共同作用給結構帶來的危害,而且在採取措施處理這些危害時往往要投入更大的精力和財力。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

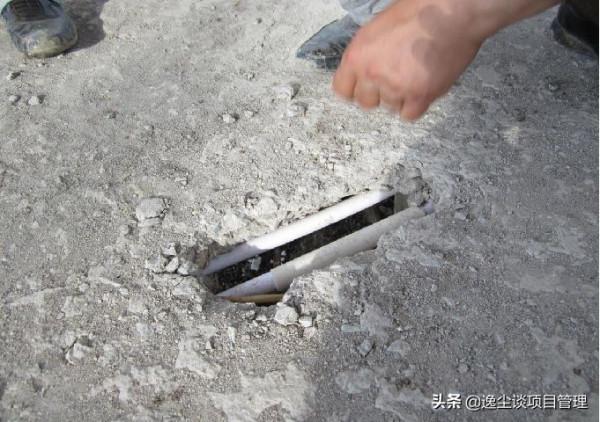

冬季施工期間,降水主管道多次受凍,降水中斷

02

砌體工程

建築工程工期施工規程(JGJ/T 104-2011)中規定:

(1)磚、砌塊在砌筑前,應清除表面汙物、冰雪等,不得使用遭水浸和受凍後表面結冰、汙染的磚或砌塊;

(2)砌築砂漿宜採用普通矽酸鹽水泥配置,不得使用無水泥拌制的砂漿;

(3)現場拌制砂漿所用砂中不得含有直徑大於10mm的凍結塊或冰塊;

(4)石灰膏、電石渣膏等材料應有保溫措施,遭凍結時應經融化後方可使用;

(5)砂漿拌合水不宜超過80℃,砂加熱溫度不宜超過40℃,且水泥不得與80℃以上熱水直接接觸;砂漿稠度宜較常溫適當增大,且不得二次加水調整砂漿和易性。

砌築施工養護方法可採用外加劑法和暖棚法。

1、外加劑法

(1)採用外加劑法配製砂漿時,可採用氯鹽或亞硝酸鹽等外加劑。氯鹽應以氯化鈉為主,當氣溫低於-15℃時,可與氯化鈣複合使用。

(2)砌築施工時,砂漿溫度不應低於5℃。

(3)當設計無要求,且最低氣溫等於或低於-15℃時,砌體砂漿強度等級應較常溫施工提高一級。

(根據研究表明,當氣溫低於-15℃時,砂漿受凍後強度損失約為10%~30%,為保證工程質量,特規定不論是承重還是非承重砌體結構,當採用外加劑法在低於-15℃時施工時,砌體砂漿強度應提高一級,以提高砌築砂漿設計強度保證率。)

(外加劑法也有其侷限性,若使用不當,會產生鹽析現象,影響裝飾效果,對鋼筋及預埋件有鏽蝕作用等;)

2、暖棚法

(1)暖棚法適用於地下工程、基礎工程以及工期緊迫的砌體結構。

(暖棚法施工可以為砌體結構營造一個正溫環境,對砌體砂漿的強度增長及砌體工程質量均大有提高,但鑑於暖棚法成本較高,以及其搭設條件的限制,故其適用於“地下工程、基礎工程以及工期緊迫的砌體結構”。)

(2)暖棚法施工時,暖棚內的最低溫度不應低於5℃。

(3)砌體在暖棚內的養護時間應根據暖棚內的溫度確定,並應滿符合下表的規定。


暖棚內溫度(℃)


5


10


15


20


養護時間(d)


≥6


≥5


≥4


≥3

(砌體的暖棚法施工,相當於常溫下施工與養護。上表給出的養護時間是砂漿達到設計強度等級值30%時的時間,此時砂漿強度可以達到受凍臨界強度。之後再拆除暖棚或停止加熱時,砂漿也不會產生凍結損傷。)

03

鋼筋工程

1、鋼筋負溫冷拉、冷彎和張拉質量控制重點

1)、鋼筋調直冷拉溫度不應低於-20℃。預應力鋼筋張拉溫度不宜低於-15℃。

2)、鋼筋張拉與冷拉裝置、儀表和液壓工作系統油液應根據環境溫度選用,並應在使用溫度條件下進行配套校驗。

3)、當環境溫度低於-20℃時,不得對HRB335、HRB400鋼筋進行冷彎加工。

(當環境溫度低於-20℃時,對HRB335、HRB400鋼筋進行冷彎加工易產生裂紋。)

2、鋼筋焊接質量控制重點

1)、鋼筋負溫焊接,可採用閃光對焊、電弧焊、電渣壓力焊等方法。當採用細晶粒熱軋鋼筋時,其焊接工藝應經試驗確定。當環境溫度低於-20℃時,不宜進行施焊。

2)、雪天或施焊現場風速超過三級風焊接時,應採取遮蔽措施,焊接後未冷卻的接頭應避免碰到冰雪。

3)、鋼筋負溫電弧焊宜採取分層控溫施焊。熱軋鋼筋焊接的層間溫度宜控制在150℃~ 350℃之間。鋼筋負溫電弧焊可根據鋼筋牌號、直徑、接頭形式和焊接位置選擇焊條和焊接電流。焊接時應採取防止產生過熱、燒傷、咬肉和裂縫等措施。

4)、鋼筋負溫幫條焊或搭接焊的焊接工藝應符合下列規定:

(1)幫條與主筋之間應採用四點定位焊固定,搭接焊時應採用兩點固定;定位焊縫與幫條或搭接端部的距離不應小於20mm;

(2)幫條焊的引弧應在幫條鋼筋的一端開始,收弧應在幫條鋼筋端頭上,弧坑應填滿;

(3)焊接時,第一層焊縫應具有足夠的熔深,主焊縫或定位焊縫應熔合良好;平焊時,第一層焊縫應先從中間引弧,再向兩端運弧;立焊時,應先從中間向上方運弧,再從下端向中間運弧;在以後各層焊縫焊接時,應採用分層控溫施焊;

(4)幫條接頭或搭接接頭的焊縫厚度不應小於鋼筋直徑的30%,焊縫寬度不應小於鋼筋直徑的70%。

5)、鋼筋負溫電渣壓力焊應符合下列規定:

(1)電渣壓力焊宜用於HRB335、HRB400熱軋帶肋鋼筋;

(2)電渣壓力焊機容量應根據所焊鋼筋直徑選定;

(3)焊劑應存放於乾燥庫房內,在使用前經250℃~300℃烘焙2h以上;

(4)焊接前,應進行現場負溫條件下的焊接工藝試驗,經檢驗滿足要求後方可正式作業;

(5)焊接完畢,應停歇20s以上方可卸下夾具回收焊劑,回收的焊劑內不得混入冰雪,接頭渣殼應待冷卻後清理。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

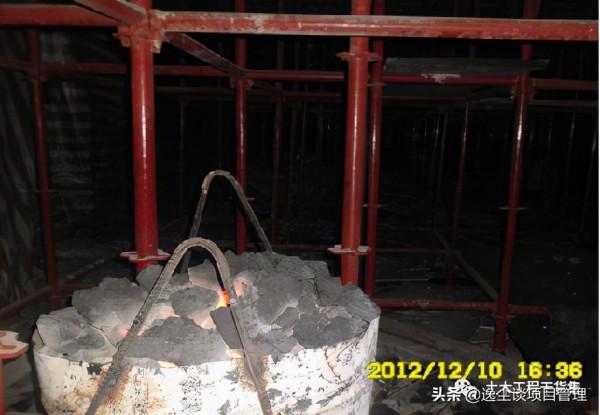

鋼筋原材加工防雪覆蓋、鋼筋綁紮完畢防雪覆蓋

04

混凝土工程

1、受凍臨界強度

混凝土受凍臨界強度是指冬期澆築的混凝土在受凍以前不致引起凍害,必須達到的最低強度,是負溫混凝土冬期施工中的重要技術指標。在達到此強度後,混凝土即使受凍也不會對後期強度及效能產生影響。我國冬期使用在可靠的工程實踐過程中,按氣溫條件、混凝土性質等確定出混凝土的受凍臨界強度控制值。

《混凝土結構工程施工規範》GB50666-2011中10.2.12規定的受凍臨界強度如下:

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

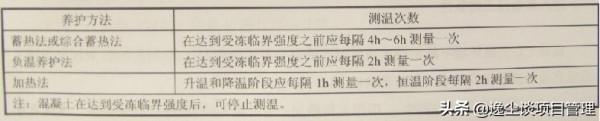

2、混凝土養護方法

混凝土蓄熱法和綜合蓄熱法、混凝土蒸汽養護法、電加熱養護混凝土、暖棚法施工、負溫養護法等

1)綜合蓄熱法

當室外最低氣溫不低於-15℃時,對於表面係數為5m-1 ~15m-1的結構,宜採用綜合蓄熱法養護。

綜合蓄熱法施工的混凝土中應摻入早強劑或早強型複合外加劑,並應具有減水和引氣的作用。

混凝土澆築後應採用塑膠布等防水材料對裸露表面覆蓋並保溫。對邊、稜角部位的保溫層厚度應增大到面部位的2倍~3倍;混凝土在養護期間應防風、防失水。

2)電加熱法養護法應用比較多是採用電熱毯法養護;佈置電熱毯時,在模板周邊的各區格應連續布毯,中間區格可間隔布毯,模板兩側應相互錯開;電熱毯外側應設定岩棉板等性質的耐熱保溫材料。

3)暖棚法比較適合易於封閉的結構,透過保證暖棚內的溫度(各測點的溫度不得低於5℃)進行混凝土養護,通長採取的升溫方式有火爐升溫、電暖器、電熱風等加熱方式;加熱過程中應監測混凝土不得失水現象,否則應及時採取增溼措施或表面灑水養護。

4)負溫養護法適用於不易加熱保溫,對強度增長要求不高的一般混凝土結構工程;負溫養護法應根據澆築後5d內的預計日最低氣溫來選用防凍劑(天津地區常選用-5℃、-10℃、-15℃),混凝土起始養護溫度不應低於5℃,混凝土內部溫度降到防凍劑規定溫度之前,混凝土的抗壓強度應滿足規定臨界強度的要求。

3、混凝土熱工計算

冬期施工中混凝土熱工計算是一項重要內容,是事先控制冬期施工混凝土質量的重要手段。透過熱工計算可以在已知的混凝土原材料前提下,根據不同氣溫條件,確定混凝土拌合溫度、出機溫度、運輸過程中的溫度降低、入模溫度及初始養護溫度,也可根據不同養護方法所要求的溫度條件來調整原材料預熱溫度、運輸與澆築過程中的保溫條件、以及保溫材料種類與熱工引數等。

混凝土熱工計算在《建築工程冬期施工規程》JGJ104附錄A混凝土的熱工計算。

透過對混凝土原材料及其相關保溫措施進行綜合蓄熱法計算出混凝土溫度降至0℃的時間,換算出混凝土的等效齡期確定是否滿足混凝土臨界強度要求,如不滿足對涉及混凝土的入模溫度及混凝土的保溫措施進行調整以達到混凝土臨界強度的要求。

4、混凝土生產、運輸、澆築過程中的保溫措施有:

1)搭設混凝土攪拌棚並提高棚內溫度;

2)混凝土運輸車與輸送泵應進行保溫;當採用地泵時,應將地泵搭設於暖棚內;

3)減少混凝土在運輸過程中的倒運次數,並減少運輸車的待車時間;如發生堵泵或意外中斷輸送時,運輸車應停靠在暖棚內;

4)合理安排澆築程式,避免澆築時間過長,避免混凝土長時間裸露與大氣環境中;澆築過程應連續進行,不宜進行大面積分層澆築。

5、混凝土成型後保溫控制重點:

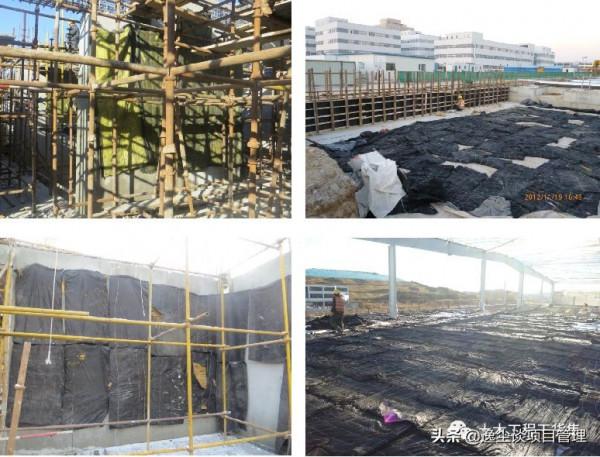

1)、模板外和混凝土表面覆蓋的保溫層,不應採用潮溼狀態的材料,也不應將保溫材料直接鋪蓋在潮溼的混凝土表面,新澆築的混凝土表面應鋪一層塑膠薄膜,在室外環境溫度相對較低的情況下,建議在混凝土進行一次收面後邊退邊進行塑膠膜和保溫材料的鋪蓋。

2)、對於相對較薄的牆體,建議增長帶模養護時間,避免在拆模和進行拆模後的保溫期間造成混凝土表面出現受凍的現象。

3)、保溫材料的鋪蓋應保證搭接不小於10cm,杜絕混凝土外露現象。

4)、在施工過程中,混凝土表面如需進行測量放線時,應及時對保溫層進行恢復。

6、混凝土冬期施工的質量控制與檢查

混凝土工程冬期施工,除按常溫規定進行質量檢查與控制外,尚應重點對混凝土生產與施工、養護過程中的溫度進行檢測。

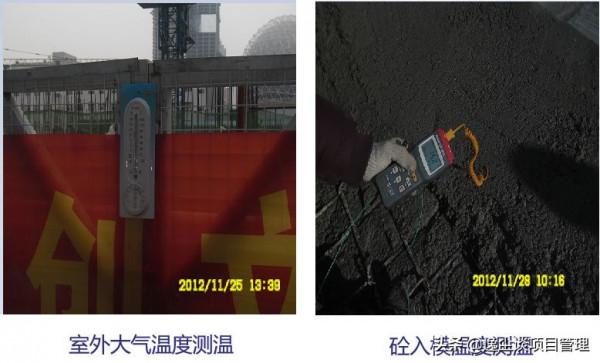

混凝土生產與施工過程中需要重點檢測的溫度主要有:大氣環境溫度、混凝土原材料的預熱溫度、混凝土的出機溫度、混凝土入模溫度以及混凝土結構澆築完畢後進行保溫養護前的溫度(初始養護溫度),這些溫度值應符合熱工計算時的控制值,並且混凝土的入模溫度不得低於5℃。當混凝土生產與運輸、澆築過程中的溫度達不到熱工計算要求時,應採取調整措施,如原材料預熱溫度提高、混凝土運輸與輸送機具保溫措施加強、縮短運輸與澆築過程中各工序間的銜接時間等。尤其當混凝土入模溫度低於5℃時,應及時採取應急防護措施,對混凝土進行保溫或加熱,提高初始蓄熱能,減緩散熱速度,如澆築後立即採用塑膠布加多層保溫材料進行養護或採用電熱毯包裹或覆蓋進行臨時加熱等。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

1)測溫

檢測混凝土養護過程中的溫度,既可直觀地反映出混凝土內部當前的溫度變化情況以及是否受凍,便於施工單位及時瞭解混凝土實體強度的發展狀況。

混凝土冬期施工測溫專案和頻次可按現行行業標準《建築工程冬期施工規程》JGJ/T104規定執行。

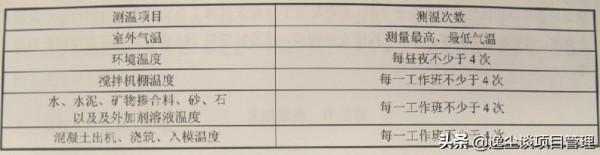

混凝土施工期間的測溫頻次

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

混凝土養護期間的測溫頻次

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

2)測溫孔的佈置原則:

(1)測溫孔的設定應繪製平面圖。

(2)測溫時,測溫儀表應採取與外界氣溫隔離措施,並留置在測溫孔內不少於3min。

(3)測溫孔的設定一般選擇溫度變化較大、容易散失熱量、構件易於受凍結的部位設定。

A、梁的測溫孔應垂直於梁軸線。梁每3米長設定1個,每跨至少1個,孔深1/3梁高(圈樑孔深10cm)。

B、樓板每15㎡設定1個,每間至少設定一個,孔深1/2板厚,測孔垂直於板面。厚大底板每20㎡設定測溫孔1個,且應在中、下部增設一層或兩層測溫點,以掌握混凝土的內部溫度,測孔垂直於板面。

C、柱應在柱頭和柱角各設定測溫孔1個,與柱面成30℃傾斜角,孔深為1/2柱斷面邊長(構造柱為10cm)。

D、牆體每15㎡設定測溫孔1個,每道牆至少設定一個,孔深為1/2牆厚。

E、室內抹灰在室內北面房間距地面50cm進行實測,每50~100㎡。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

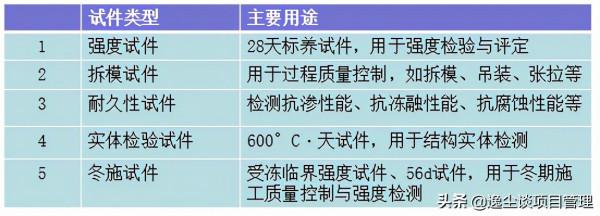

3)、同條件養護試件的留置

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

7、混凝土受凍案例

吉林省某小學體育館工程,總建築面積為2600 ㎡,主要由一層游泳池、二層室內籃球館及辦公用房組成,建築屋面高度為18米,結構形式為全現澆鋼筋混凝土框架結構,施工時採用商品混凝土。

該工程由當地建築企業施工, 2010年11月份施工完小學體育館二層樓面結構後,因工程質量及形象進度遠達不到業主要求,被業主單位清除出場。工程處於停工狀態。2011年初,新施工單位入場繼續施工。

1)、問題描述

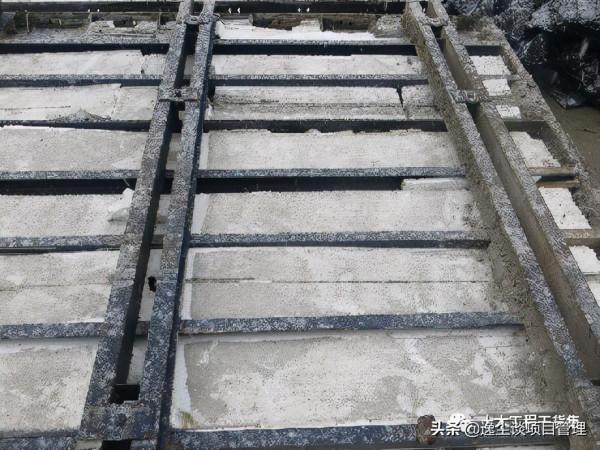

房屋於2010年7月開始施工,2011年4月主體封閉。新施工單位入場後,發現小學體育館二層樓板大面積受凍,具體表現為:板面起皮、砼結構酥鬆;部分樓板跨中板底下撓明顯;板底目測可見清晰的龜裂紋且裂紋處砼有破碎現象;樓板受衝擊荷載後會發生異常的振動。

原施工單位2010年冬季施工的二層樓板,樓板大面積砼受凍,混凝土不密實。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

原施工單位2010年冬季施工的二層樓板,板面觀感差,板厚未達到設計要求,混凝土不密實。

2)、檢測鑑定

鑑於以上情況,新施工單位將情況書面通知業主和監理單位。並於2011年08月委託第三方檢測機構在業主、監理和施工方共同見證下對體育館二層梁板,依據JGJ/T 23-2001 《回彈法檢測混凝土抗壓強度技術規程》,採用回彈法檢測梁、板構件混凝土強度。

2011年09月,實體檢測報告強度評定結果為:

(1)、此次檢測,共計檢測16道框架樑,25塊樓板。

所檢框架樑砼強度推定值10道符合設計要求,6道不符合設計要求;

所檢樓板混凝土強度推定值6塊符合設計要求,19塊不符合設計要求。

(2)、建議對檢測資料不符合設計要求的檢測專案,提請原設計單位重新核算,並出具處理意見。

經計算,第三方檢測結構檢測結果,梁37.5%不符合設計要求,最低值小於10Mpa;板76%不符合設計要求,最低值小於10Mpa。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

3)、混凝土受凍主要原因分析

①原施工單位冬季施工措施不到位,沒有進行熱工計算,僅憑經驗進行施工;

②混凝土澆築施工中沒有嚴格控制商品混凝土的出入模溫度;

③混凝土澆築過程中未有效採用蓄熱法、暖棚法、加熱法等升溫措施;

④冬期施工未有效採用蓄熱法、摻防凍劑的負溫養護法、暖棚法、蒸汽加熱法、電加熱法等方法進行養護;

⑤混凝土澆築後,混凝土梁板裸露表面未有效採取防風、保溼、保溫措施。

4)、處理方案

小學體育館二層除去1~2\A~E軸線區域,其餘區域均出現大面積不符合設計要求強度的框架樑和樓面板,已影響結構安全,施工方方將此區域框架樑和樓面板全部鑿除後予以返工處理。

返工施工順序和工藝要求:

①恢復二層底板承重滿堂架

②2→9軸線依次鑿除二層樓面板--2→9軸線依次恢復樓面板支撐方木和模板--2→9軸線依次鑿除次梁--2→9軸線依次鑿除主樑--2→9軸線依次恢復梁底模--調直或植筋和增筋至設計重新複核的配筋要求--恢復及加固梁側模--重新澆築砼並養護。

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

05

屋面保溫及防水工程

保溫工程、屋面防水工程冬期施工應選擇晴朗天氣進行,不得在雨、雪天和五級風及其以上或基層潮溼、結冰、霜凍條件下進行。

保溫及屋面工程施工環境要求

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

建築外牆外保溫工程冬期施工最低溫度不應低於-5℃。

外牆外保溫工程施工期間以及完工後24h內,基層及環境空氣溫度不應低於5℃。

06

建築裝飾裝修工程

外牆飾面板、飾面磚以及馬賽克飾面工程採用溼貼法作業時,不宜進行冬期施工。

室內裝飾施工可採用建築物正式熱源、臨時性管道或火爐、電氣取暖。若採用火爐取暖時,應採取預防煤氣中毒的措施。

室內抹灰工程結束後,在7d以內應保持室內溫度不低於5℃。當採用熱空氣加溫時,應注意通風,排除溼氣。當抹灰砂漿中摻入防凍劑時,溫度可適當降低。

當施工要求分層抹灰時,底層灰不得受凍。抹灰砂漿在硬化初期應採取防止受凍的保溫措施。

油漆、刷漿、裱糊、玻璃工程應在採暖條件下進行施工。當需要在室外施工時,其最低環境溫度不應低於5℃。

外牆鋁合金、塑膠框、大扇玻璃不宜在冬期安裝。

07

鋼結構工程

1)、冬期施工宜採用Q235鋼、Q345鋼、Q390鋼、Q420鋼,其質量應分別符合國家現行標準的規定。

(在負溫下施工用的鋼件,按照現行國家標準《鋼結構設計規範》GB50017規定使用的鋼種,即Q235、Q345、Q390、Q420鋼。採用其他鋼種和鋼號時,要有可靠的試驗資料。)

2)、負溫下施工用鋼材,應進行負溫衝擊韌性試驗,合格後方可使用。

3)、鋼材及有關連線材料應附有質量證明書,效能應符合設計和產品標準的要求。根據負溫下結構的重要性、荷載特徵和連線方法,應按國家標準的規定進行復驗。

4)、負溫下鋼結構用低氫型焊條烘焙溫度宜為350℃~380℃,保溫時間宜為1.5h~2h,烘焙後應緩冷存放在110℃~120℃烘箱內,使用時應取出放在保溫筒內,隨用隨取。當負溫下使用的焊條外露超過4h時,應重新烘焙。焊條的烘焙次數不宜超過2次,受潮的焊條不應使用。

(低氫型焊條由於焊縫金屬中氧和氫含量低,非金屬夾雜物較少,具有較高的塑性和衝擊韌性。一般用於較重要的焊接結構,如承受動載荷或剛性較大的結構。但焊條的焊皮易吸潮,在焊接時會形成電弧不穩,飛濺大,出現氣孔、裂紋等缺陷,造成焊縫質量降低。)

5)、採用低氫型焊條進行焊接時,焊接後焊縫宜進行焊後消氫處理,消氫處理的加熱溫度應為200℃~250℃,保溫時間應根據工件的板厚確定,且每25mm板厚不小於0.5h,總保溫時間不得小於1h,達到保溫時間後應緩慢冷卻至常溫。

(當環境溫度比較低時,焊接電流的大小直接影響接頭質量,應考慮適當增大焊接電流。採用低氫型焊條進行焊接時,焊接後焊縫中含有大量氫,將影響焊縫的韌性,宜進行焊後消氫處理。)

6)、在負溫下露天焊接鋼結構時,應考慮雨、雪和風的影響。當焊接場地環境溫度低於-10℃時,應考慮焊接區域的保溫措施;當焊接場地環境溫度低於-30℃時,宜搭設臨時防護棚。禁止雨水、雪花飄落在尚未冷卻的焊縫上。

7)、栓釘施焊環境溫度低於0℃時,打彎試驗的數量應增加1%;當栓釘採用手工電弧焊或其它保護性電弧焊焊接時,其預熱溫度應符合相應工藝的要求。

(低溫對栓釘的質量有較大影響,所以栓釘施焊環境溫度低於0℃時,打彎試驗的數量應增加1%,以提高安全性。)

8)、鋼結構在低溫下安裝過程中,需要進行臨時固定或連線時,宜採用螺栓連線形式;當需要現場臨時焊接時,應在安裝完畢後及時清理臨時焊縫。

(本條強調安裝時的臨時固定和連線措施,推薦採用螺栓連線形式。如需臨時焊接時,焊後應當及時清理乾淨焊縫,防止形成較大應力集中和殘餘變形。)

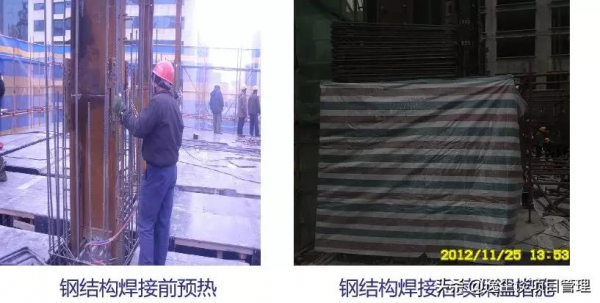

冬期施工培訓,從基礎到裝修這一篇終於整全了!60頁PPT可下載

08

建築機械冬季使用

冬季施工由於氣溫較低,結冰和凝霜現象普遍存在,容易引發安全事故的因素也比較多。因此,在正式進行施工之前要根據施工現場的實際情況制定出一套完善的、切實可行的冬季安全施工制度規範,明確安全生產責任人。同時,還要定期開展對施工人員,尤其是特殊工種和高空作業施工人員的安全教育,並配備必需的安全防護用品,加強對事故高發地段的安全巡查,一旦發現安全隱患就要及時處理,從而確保安全生產的順利進行。

冬施安全與消防措施:

在工程施工中,對於操作檯、腳手架等要固定好,並且要及時清掃積雪,要設定相應的安全網和防護欄杆,確保其良好的安全性,尤其是對於冬季施工,所搭設的腳手架,還要執行相關的驗收制度,從根本上提高安全係數。在施工時,可以將爐渣灰鋪設在斜道以及腳手架上,以此來提高防滑性。

另外,在施工中,還要按照工程規定的防墜落規程,安裝相應的裝置,保證高空作業人員的人身安全,同時,對於高空作業,還要設立相關的管理制度,作業人員要嚴格按照規定和要求,正確使用安全帶。

需要此資料的同學可先關注然後私信我哦

更多精彩內容可關注後主頁瞭解更多

分類: 旅遊
時間: 2021-11-21

相關文章

博物館觀“鯨”

博物館觀“鯨”
博物館觀"鯨" 2021年09月24日08:02 | 來源: 小字號 近日,中國(海南)南海博物館"南海鯨靈--館藏鯨類標本展"開展. 據悉,此次展覽展出近30 ...

安達盧西亞之旅,體驗三種文明的衝突融合,領略真正的西班牙…
安達盧西亞重鎮Cadiz 如果選一個地方代表心目中的西班牙,你會選擇哪裡?是建築天才高迪代言的巴塞羅那,還是誕生了堂吉柯德的首都馬德里?對於真正瞭解西班牙的人來說,答案很確定,安達盧西亞! 唐吉柯德 ...

3.0T V6 後驅尊悅版最推薦選擇 新款林肯飛行家購車手冊

3.0T V6 後驅尊悅版最推薦選擇 新款林肯飛行家購車手冊
時隔一年,林肯飛行家迎來了新款車型上市,價格與2020款保持一致.全系依舊是5款車型,指導價從50.98到75.98萬元不等,而這一次的改款車型,變化主要集中在顏值和一些科技.實用性配置的最佳化.動力 ...

秋天到~ 加拿大的楓葉季太美啦!絕美賞楓地點推薦

秋天到~ 加拿大的楓葉季太美啦!絕美賞楓地點推薦
轉眼間秋天到啦, 加拿大的秋天, 五彩斑斕,令人如痴如醉, 河流.山川.峽谷.湖泊, 以及大大小小的城鎮, 被漫天的多彩楓葉簇擁著, 綠色.黃色.橙色.紅色, 再配上純淨的藍天, 彷彿走進了一段秋天的 ...

一生必去的30個最美小鎮,願擇一鎮終老,遇一人白首

一生必去的30個最美小鎮,願擇一鎮終老,遇一人白首
幽幽的青草湖畔 沒有車水馬龍的街道 沒有汽車的喧囂 只有小鳥清脆的啼鳴 木屋幢幢 庭院鋪滿青草 四周繁花似錦 推開窗就能看到人們泛舟湖上 這樣的小鎮誰不喜歡? 歐洲之眼 澄澈的布萊德湖的湖心之上,這座 ...

16天南非深度自駕遊攻略:行程、景點、路線、美食、玩法、費用
"我這種情形啊,就好比一個天生與動物有心靈感應的人,出生在一處沒有動物的地方,然後在晚年才接觸到動物:或是一個對森林草木有著本能喜愛的人,在二十歲時才第一次踏入森林:或者某個有音樂天賦的人, ...

全球最棒的15處露營地!各有各的迷人勁兒

全球最棒的15處露營地!各有各的迷人勁兒
穿梭於林立的高樓,埋頭於忙碌的工作,你有多久沒有擁抱大自然了?拋開城市的喧囂,哪怕只有幾天的時間,帶上帳篷裝備,到自然中去吧!這15個露營地,依山傍水,坐擁絕美景色,海灘.森林.冰川.湖泊--總有一處 ...

垂直收納是最佳輔助,有了它們,廚房好用太多

垂直收納是最佳輔助,有了它們,廚房好用太多
說到小戶型廚房,垂直收納應該算是最有效的收納方式了.除了買架子釘隔板,還有一個辦法,既不傷牆又很平價.住友@家有小橙子一朵給大家推薦幾款神奇,各個實用. 內容選自使用者@家有小橙子一朵 廚房裡的東西能 ...

上了年紀的女人,建議少穿這3款“單品”,顯胖顯醜又廉價

上了年紀的女人,建議少穿這3款“單品”,顯胖顯醜又廉價
審美是一件很神奇的東西,它會隨著年齡改變,像我們看到那種買媽媽年齡段服裝的點,大多數都是暗色或者花花綠綠的,那麼上了年紀的女人都愛穿什麼樣的單品呢? 首先就是緊身褲和花哨的皮靴,本來上了年紀,屁股的脂 ...

皮藝沙發品牌丨帝標以多款新品引領行業新風潮
在我們日常生活中,沙發是不可或缺的傢俱之一,隨著消費不斷升級,人們生活水平不斷提高,高檔沙發越來越受消費者喜愛,特別是皮藝沙發,憑藉其華貴典雅的外表和結實耐用的優勢俘獲了大批消費者的心.為了滿足使用者 ...

想用150摩托車跑長途摩旅,有哪些推薦?哪款比較好?

想用150摩托車跑長途摩旅,有哪些推薦?哪款比較好?
想用150摩托車跑長途摩旅,有哪些推薦?哪款車比較好? 這是後臺一位車友留言的一個問題.根據描述來看,這位車友想用150摩托車去詩和遠方.並且他開出了一個比較誘人的條件,就是不差錢隨便推,只要是150 ...

預算4萬,適合雙人摩旅的摩托車,求推薦

預算4萬,適合雙人摩旅的摩托車,求推薦
預算4萬,適合雙人摩旅的摩托車,求推薦 這是後臺一位車友留言的一個問題.根據題主的描述來看,這位車友想尋找一款適合雙人騎行摩旅的摩托車,這種需求下我們除了考慮一些常規的要素以外,還應該將舒適性和動力表 ...

國產或者合資排量在300~600,適合摩旅能掛三箱的摩托車,求推薦

國產或者合資排量在300~600,適合摩旅能掛三箱的摩托車,求推薦
國產或者合資排量在300~600,適合摩旅能掛三箱的摩托車,求推薦 這是後臺一位車友留言的一個問題.我們先來看一下這位車友的描述.題主說"國產或者合資排量300~600cc左右適合摩旅的,能 ...

「月小蝦的繪本之旅」|0053 「會消失的湖」
推薦指數 : ★★★★★ 主題 : 自然 < The Vanishing Lake>(英) <會消失的湖>(中) 作者: [愛爾蘭] 帕迪・唐納利 諾大的湖泊居然憑空消失了!眨 ...

9月第一波秋色來啦!北方最美的6個好去處,開啟自駕遊之旅

9月第一波秋色來啦!北方最美的6個好去處,開啟自駕遊之旅
如果你沒有來得及欣賞奼紫嫣紅的夏天,那麼就別再錯過五彩斑斕的秋天了.隨著天氣一天天變得清爽,想要自駕遊的心又在蠢蠢欲動了吧.在我看來,一年四季固然各有各的風景,但秋天才是最美的. 紅.黃.藍.綠,各種 ...

天水山水間 開啟清涼避暑之旅

天水山水間 開啟清涼避暑之旅
原標題:天水山水間 開啟清涼避暑之旅 麥積山石窟 本版圖片由天水文旅局供圖 仙人崖 小隴山植物園山莊 <天水千古秀>劇照 麥積山溫泉 在甘肅,有這樣一座城市,地處秦嶺西段,黃河最大的支流渭 ...

8部優秀影片推薦給全國中小學生,《我和我的祖國》等在列
近日,教育部辦公廳中共中央宣傳部辦公廳印發通知,經全國中小學生影視教育協調工作委員會組織專家評選審定,<第40批向全國中小學生推薦優秀影片片目>新鮮出爐.<我和我的祖國>和&l ...

“德奧小提琴藝術之魅力”——柏林藝術大學小提琴研究生王樂晴“旅歐隨談”音樂會即將上演

“德奧小提琴藝術之魅力”——柏林藝術大學小提琴研究生王樂晴“旅歐隨談”音樂會即將上演
走進音樂廳--觀藝苑風景,賞樂海濤聲 你是否對多彩世界充滿好奇,卻因疫情停下了探索的腳步?你是否對音樂心生嚮往,卻對走進高雅的音樂廳躑躅不前? 河南藝術中心特推出[走進音樂廳]系列,演出涵蓋民樂.器樂 ...

景美又好玩兒,體驗文化之旅,就在昌平這個大“花園”!

景美又好玩兒,體驗文化之旅,就在昌平這個大“花園”!
十一長假來臨 對於喜愛旅遊的小夥伴而言 也將面臨一個幸福的煩惱 如何選擇一處 兼具自然和人文的優質景點? 真需要破費一番思量 今天,平平就應大家這個需求 推薦一個咱昌平的好去處-- 北京後花園(白虎澗 ...
