滇中引水工程國內目前在建投資規模最大、建設難度最高的引調水工程,國家重大水利基建工程,同時也是雲南壹字號調水工程。它涉及大半個雲南省六個市州的民生生態用水問題,起點為麗江石鼓,終點為紅河新坡背,沿線向麗江市、大理州、楚雄州、昆明市、玉溪市、紅河州供水,線路全長664公里,共涉及輸水沿線六州(市)35個縣(市、區)的受水區域,總調水規模約每年34億立方米。
該工程起於新中國成立之初50年代張衝先生提出的“引金入滇,五湖通航”構想。工程於1960年列入國務院《金沙江流域規劃意見書》;1990年列入國務院《長江流域綜合利用規劃報告》; 2010年,列入國務院《全國水資源綜合規劃(2010~2030年)》;2011年,寫入國家“十二五”規劃綱要;2012年,列入國務院《長江流域綜合規劃(2010~2030年)》;2016年,寫入了國家“十三五”規劃綱要。2014年5月,國務院常務會議將滇中引水工程列入了2014年、2015年和“十三五”期間要規劃建設的172項重大水利工程之一,並於2017年下發了有關檔案。
調水工程水源取自石鼓大同的金沙江大轉灣處,由裝備12臺泵機的一級泵站提水,總裝機容量480MW,泵站出水池水位2035m。整個一期工程共劃分為大理Ⅰ段、大理Ⅱ段、楚雄段、昆明段、玉溪段和紅河段6段。總長664公里的輸水總乾渠包括輸水、消能建築物共118座,其中隧洞58座、長611.986km,渡槽17座、長3.7km,倒虹吸25座、長42.595km,暗涵15座、長4.891km,渠道消能建築物3座(含2座電站)、長1.064km;控制建築物127座,其中分水口28座(其中11座兼退水),節制閘18座,退水閘34座,工作閘28座,事故閘24座,檢修閘6座。

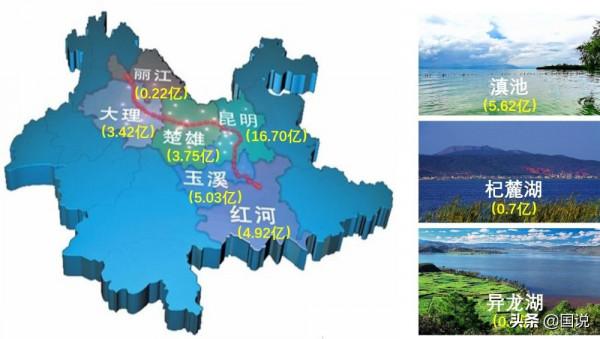

滇中引水工程分一期和二期先後開工,一期主要是完成徵地和總乾渠工程的建設,工期為96個月,二期主要是分配水管網建設,工期為70個月。兩期預計動態總投資826億,是西南地區近年來投資最大的民生工程之一。
一期工程於2017年8月開工,總乾渠需要克服多個難關,其中6條超長隧洞是影響施工進度的關鍵,香爐山隧洞全長62.59公里、昆呈隧洞全長56.58公里、小撲隧洞全長31.9千米、海東隧洞全長25.285公里、獅子山隧洞全長29.420公里、鳳凰山隧洞全長24.99千米、大轉灣隧洞全長24公里。
大理一段包含兩個控制性工程,主要是取水泵站工程和香爐山超長隧洞工程,目前兩個總體工程已完成25%左右的進度。
大理Ⅱ段總乾渠線路全長104.071km,位於瀾滄江、金沙江與紅河水系分水嶺地帶,地勢為西高東低,主要山脈和水系在祥雲以西呈北西向展布、以東呈近南北向展布,輸水總乾渠起點為大理市長育村,末點為祥雲縣萬家。

楚雄段輸水線路總長153.3千米,起點為大理 ‖段板凳山渡槽末端萬家隧洞進口,止於祿豐縣羅茨壩子觀音山倒虹吸末端,途經姚安、南華、牟定、祿豐和武定縣境內。

昆明段全長116.758km,起於祿豐縣碧城鎮觀音山,止於昆明市晉寧區上蒜鎮牧羊村,途經過富民縣、西山區、五華區、盤龍區、經開區、呈貢區、高新區、晉寧區等8個區域。因途經昆明市區,需修建56公里長的昆呈隧洞。

玉溪段全長78.973公里,起點為昆明市晉寧區新莊,透過盤龍寺附近的小撲隧洞進入江川區,沿線經過晉寧區、江川區及通海縣,從位於通海縣高大鄉的雞米衝隧洞出,到玉溪市與紅河州分界的曲江止。

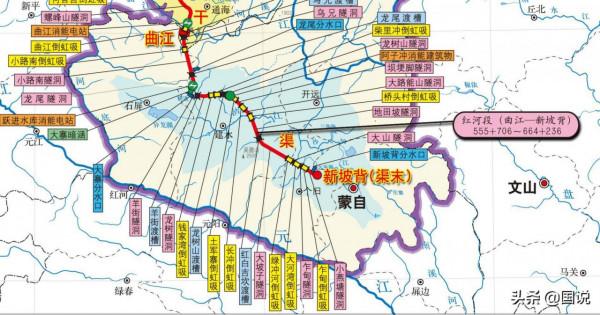

紅河段全長109.513km,起點為玉溪、紅河分界處的曲江倒虹吸出口,沿線經過石屏、建水及箇舊,止於箇舊與蒙自分界處的新坡背。
