一、塗料施工介面移交
外牆塗料施工前,由監理(甲方)組織總分包對基面進行綜合驗收,符合移交條件、質量要求,總包及相關分包形成書面移交資料。
若基面存在部分需整改問題,將問題逐條記錄,相關單位立即組織整改,按要求時間完成並辦理整改回執,監理(甲方)督促檢驗,移交塗料施工。
移交標準:
— 基層堅固、無起砂及空鼓開裂、乾燥、無汙垢,平整度、垂直度誤差不大於4mm,陰陽角及線條順直。
— 室內及陽、露臺找平層完成。

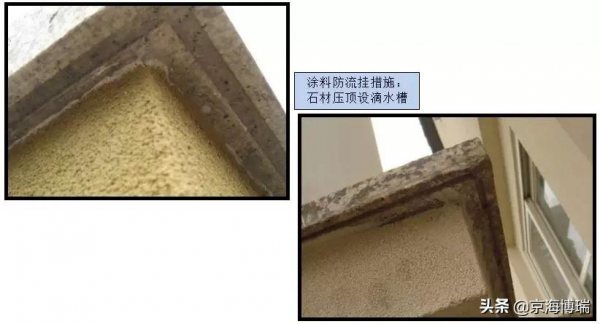

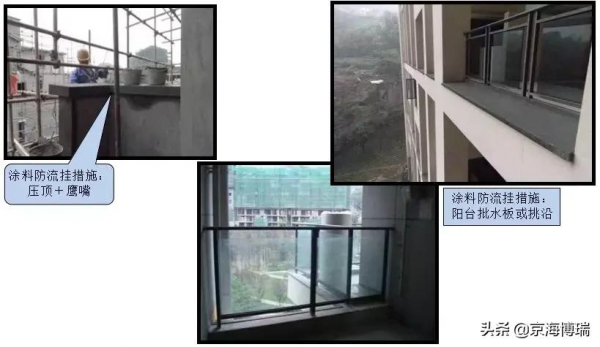

— 陰陽角、線條、洞口收口完成,壓頂及滴水線收口完成。
— 外門窗框安裝、欄杆根部收口完成。
— 苯板保溫抗裂層無開裂,平整度、垂直度誤差不大於3mm,陰陽角及線條順直。

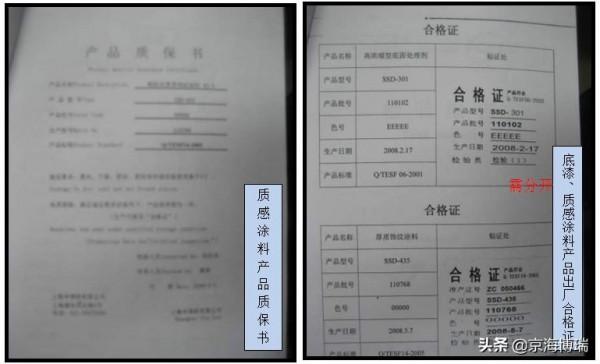

1.塗料材質證明

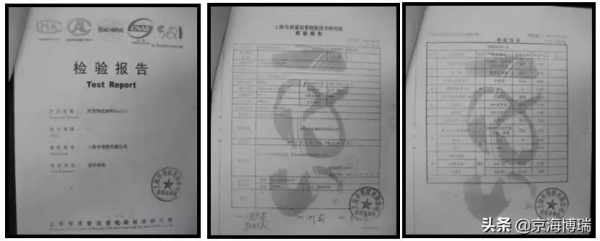

底漆材料檢驗報告
2.質感塗料材料檢驗報告
3.外牆乳膠漆材料檢驗報告
4.外牆亞光乳膠漆材料檢驗報告
二、塗料施工

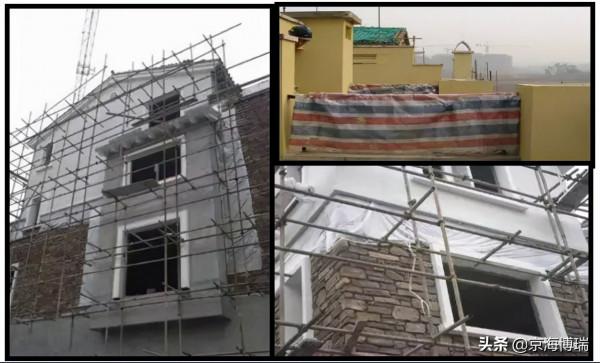

塗料施工前對欄杆、文化石牆面及小屋面瓦覆蓋保護。
1、成型塗料效果
牆面平整,陰陽角順直;質感顆粒均勻,無針孔、開裂;無明顯接槎、刷痕;顏色一致,分色介面清晰、順直。

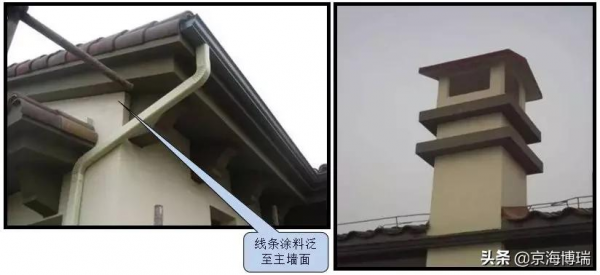

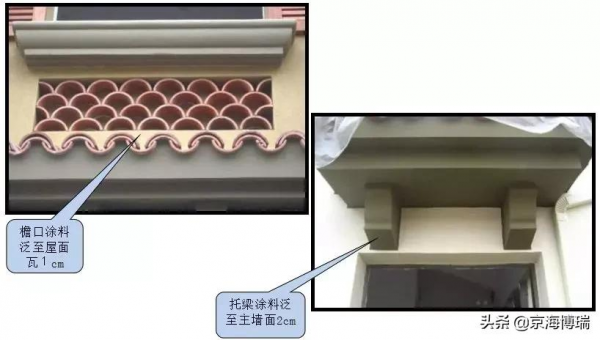

2、牆面與天面的塗料不同顏色時,應將分色界設在距陰角20mm的天面上。
3、外牆面與簷口等裝飾線條的塗料不同顏色時,應將分色界設在距陰角20mm的外牆面上。

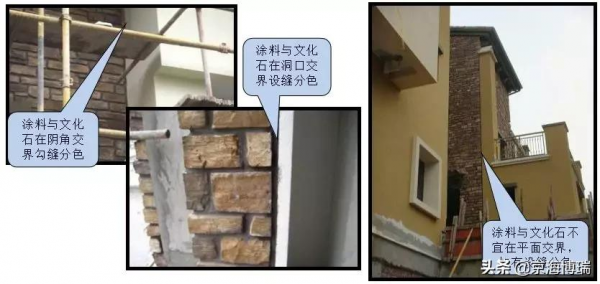

4、外牆塗料與文化石交接時,在文化石邊彈線留設20mm寬的勾縫帶。
