機櫃在安裝時應注意以下幾點:
1、有了機櫃相關尺寸,再檢查裝置的外形,確保和選擇的支架搭配。一個堅固的機櫃可承重達250公斤,所有安裝螺絲不得有鬆動,保護橡皮墊應安裝牢固,所以檢查一下用來拿出裝置用的工具,比如,提門或手推車。好的機櫃下面裝有輪子,所以你只需把該裝的裝置裝進去,再把機櫃推到合適的地方即可。
2、測量一下房間的大小和機櫃經過的天花板、門和電梯高度。再有,考慮到機櫃裡的多類裝置,確保把機櫃放在距離電源、網線插口、通訊插口近的地方。
3、檢查開啟和關閉機櫃時櫃門開啟的角度及,標準機櫃門在右邊開啟,門軸在左邊,當然不排除相反的情況。所有的門和側板都應很容易開啟,以便於維護。 安放應豎直,櫃面保持水平,垂直偏差小於等於百分之一,水平偏差小於等於3mm,機櫃之間縫隙小於等於1mm,機櫃表面要完整,無損傷,螺絲要堅固,每平方米表面凹凸度應小於1mm。
4、當你要將裝置機櫃安裝入一個已經存在的機櫃組時,你可以把機櫃挨著排成一排,這樣安全、整齊。有些機櫃組由於種種原因,不能再增加了,或者只能增加幾種附件。最好的機櫃組模型應具有充分的可擴充性,並帶有所有必要的硬體,可把機櫃側板拿掉,用螺釘將機櫃相互連線,排成一排。
機櫃安裝時步驟:
機房裝置是必不可少的,而機櫃又是其中的主要裝置之一。常用的19英寸(標準600mm) 至於高度 分別為:42U 。37U。32U 。27U. 深度為 1000 mm 900cm 800mm 600mm 下面就機櫃的安裝舉例如下:
1、機櫃安裝
房裝置是必不可少的,而機櫃又是其中的主要裝置之一。常用的19英寸(標準600mm) 至於高度 分別為:42U 。37U。32U 。27U. 深度為 1000 mm 900cm 800mm 600mm 下面就機櫃的安裝舉例如下:
機櫃安裝,如圖C-1所示。

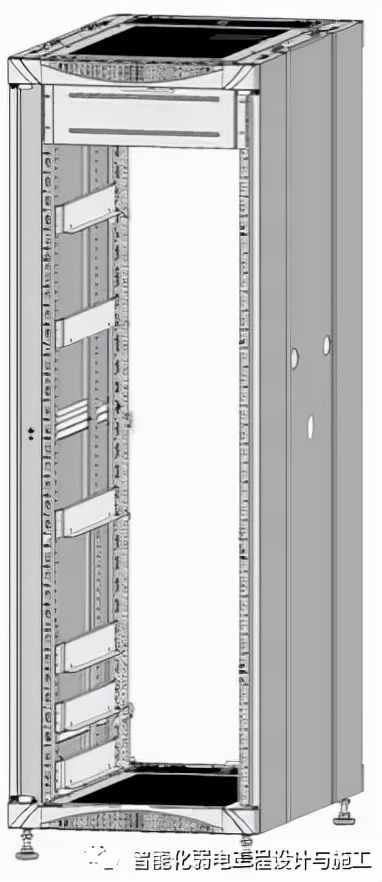

機櫃的外型尺寸為:
高×寬×深=2055mm×600mm×800mm。
圖機櫃外形圖
2機櫃安裝規劃
在安裝機櫃之前首先對可用空間進行規劃,為了便於散熱和裝置維護,建議機櫃前後與牆面或其它裝置的距離不應小於1米,機房的淨高不能小於2.5米。
圖C-2為機櫃的空間規劃圖。
(1) 內牆或參考體 |
(2) 機櫃背面 |
(3) 機櫃輪廓 |
圖C-2單櫃空間規劃圖(圖中單位為mm)
3 安裝前的準備工作
安裝前,場地底座要準確無誤,否則會導致返工。
按照拆箱指導拆開機櫃及機櫃附件包裝木箱。

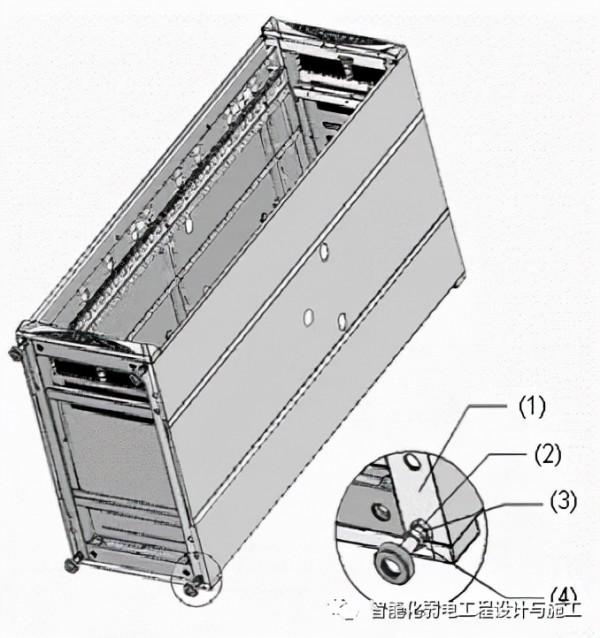

圖C-3 在底座上安裝機櫃的流程
4 安裝機櫃
4.1 安裝流程
如果機櫃安裝底座上,機櫃固定後,則可以直接進行機櫃配件的安裝。安裝機櫃的流程如圖C-3所示。
4.2機櫃就位
將機櫃安放到規劃好的位置,確定機櫃的前後面,並使機櫃的地腳對準相應的地腳定位標記。
機櫃前後面識別方法:有走線盒的一方為機櫃的後面。
4.3 機櫃水平調整
在機櫃頂部平面兩個相互垂直的方向放置水平尺,檢查機櫃的水平度。用扳手旋動地腳上的螺桿調整機櫃的高度,使機櫃達到水平狀態,然後鎖緊機櫃地腳上的鎖緊螺母,使鎖緊螺母緊貼在機櫃的底平面。圖C-4所示為機櫃地腳鎖緊示意圖。
(1)機櫃下圍框(2)機櫃鎖緊螺母(3)機櫃地腳(4)壓板鎖緊螺母
圖C-4 機櫃地腳鎖緊示意圖
4.4 安裝機櫃配件
1. 機櫃配件安裝流程

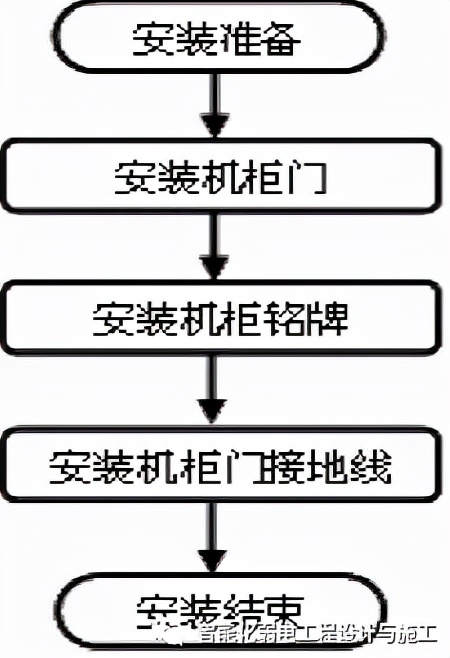

機櫃配件安裝包括機櫃門、機櫃銘牌和機櫃門接地線的安裝,流程如圖C-5所示。
2.安裝前確認
機櫃已經固定; 裝置已經在機櫃上安裝完畢; 電纜已經安裝完畢。
3 安裝機櫃門
機櫃前後門相同,都是由左門和右門組成的雙開門結構。如圖C-6所示。
(1) 機櫃 |
(2) 機櫃前門 |
(3) 機櫃後門 |
圖C-6 機櫃前後門示意圖
機櫃門可以作為機櫃內裝置的電磁遮蔽層,保護裝置免受電磁干擾。另一方面,機櫃門可以避免裝置暴露外界,防止裝置受到破壞。機櫃前後門的安裝示意圖如圖C-7所示,安裝步驟如下:
(1) 將門的底部軸銷與機櫃下圍框的軸銷孔對準,將門的底部裝上。
(2) 用手拉下門的頂部軸銷,將軸銷的通孔與機櫃上門楣的軸銷孔對齊。
(3) 鬆開手,在彈簧作用下軸銷往上覆位,使門的上部軸銷插入機櫃上門楣的對應孔位,從而將門安裝在機櫃上。
(4) 按照上面步驟,完成其它機櫃門的安裝。
(1) 安裝門的頂部軸銷放大示意圖 |
(2) 頂部軸銷 |
(3) 機櫃上門楣 |
(4) 安裝門的底部軸銷放大示意圖 |
(5) 底部軸銷 |
圖C-7 前後門安裝示意圖 |
活動軸銷在出廠前已安裝在門板上,在現場安裝的時候不用再裝。
機櫃同側左右兩扇門完成安裝後,它們與門楣的之間的縫隙可能不均勻,這時需要調整兩者之間的間隙。調解方法:在圖C-7中機櫃的下圍框軸銷孔和機櫃門下端軸銷之間增加墊片(機櫃門包裝中自帶)。
4. 安裝機櫃銘牌
(1) 取出機櫃銘牌。
(2)
撕去銘牌背面的貼紙,將銘牌貼上在機櫃前門左側門上部的長方形凹塊位置,如圖C-9所示。

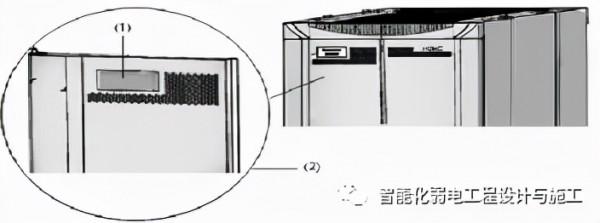

(1) 銘牌貼上位置 |
(2)前門左側門放大示意圖 |
圖C-9 銘牌貼上位置示意圖
5. 安裝機櫃門接地線
機櫃前後門安裝完成後,需要在其下端軸銷的位置附近安裝門接地線,使機櫃前後門可靠接地。門接地線連線門接地點和機櫃下圍框上的接地螺釘,如圖C-10所示。
(1) 機櫃側門 |
(2) 機櫃側門接地線 |
(3) 側門接地點 |
(4) 門接地線 |
(5) 機櫃下圍框 |
(6) 機櫃下圍框接地點 |
(7) 下圍框接地線 |
(8) 機櫃接地條 |
圖C-10 機櫃門接地線安裝前示意圖
(1)安裝門接地線前,先確認機櫃前後門已經完成安裝。
(2) 旋開機櫃某一扇門下部接地螺柱上的螺母。
(3)將相鄰的門接地線(一端與機櫃下圍框連線,一端懸空)的自由端套在該門的接地螺柱上。
(4) 裝上螺母,然後擰緊,如圖C-11所示,完成一條門接地線的安裝。
(5) 按照上面步驟的順序,完成另外3扇門接地線的安裝。
(1) 機櫃前/後門 |
(2) 側門接地線 |
(3) 側門接地點 |
(4) 前/後門接地點 |
(5) 門接地線 |
(6) 機櫃下圍框 |
(7)下圍框接地點 |
(8)下圍框接地線 |
(9) 機櫃接地條 |
(10) 機櫃側門 |
圖C-11機櫃門接地線安裝後示意圖
對於自購機櫃,機櫃到機房接地的接地線要求採用標稱截面積不小於6mm2的黃綠雙色多股軟線,長度不能超過30m。
4.5 機櫃安裝檢查
遠端嘉和機櫃安裝完成後,請按照表C-1中的專案進行檢查,要求所列專案狀況正常。
表C-1 機櫃安裝檢查表
檢查要素 |
檢查結果 |
備註 |
|||
編號 |
專案 |
是 |
否 |
免 |
|
1 |
正確確認機櫃的前後方向 |
||||
2 |
機櫃前方留0.8m的開闊空間,機櫃後方留0.8m的開闊空間 |
||||
3 |
機櫃調整水平 |
表C-1
