(一)結構配管

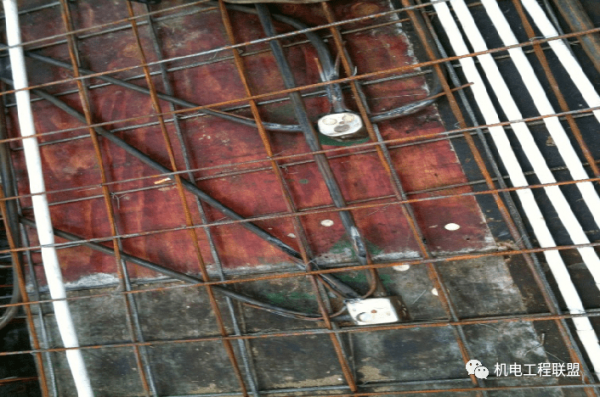

1、電氣管道預埋
電管預埋 應提前做好暗埋管的預製工作。暗埋管道應沿最短路徑敷設,儘量減少轉彎次數,管子的彎曲半徑及加轉線盒的個數應嚴格按國家規範執行。接(轉)線盒、定位必須準確,盒體端面緊貼模板,盒內用廢紙、泡沫板等物體填實,並在模板內用紅漆作上記號。
凡向上的管口和埋到砼體內的接線盒必須封堵嚴密,防止雜物進入管內。
管線與底筋用鐵絲綁紮牢固,避免線管移位損壞,PVC管路固定點的間距為不大於1m,距端頭、彎曲中點不大於500mm。
PVC管在混凝土澆築時必須派專人值班加強保護,防止振搗時位移或損壞;值班人員必須看護至混凝土澆搗完畢,中途不得離崗,發現預埋管盒被損壞時應及時修復
從地面彎起至板面的插座管,在澆搗混泥土時,做好支墩保護。防止電管根部被壓彎壓斷
管子進盒採用專用鎖頭(杯梳),鎖母下應塞墊塊,防止鎖母被踩脫落或斷開。本專案燈頭盒採用定製成品燈頭盒,這樣節省鎖頭,又有效的防止管盒脫落的通病。
暗配管的彎取半徑不應小於管外徑的10倍;彎曲處不應有折皺、凹陷和裂縫。

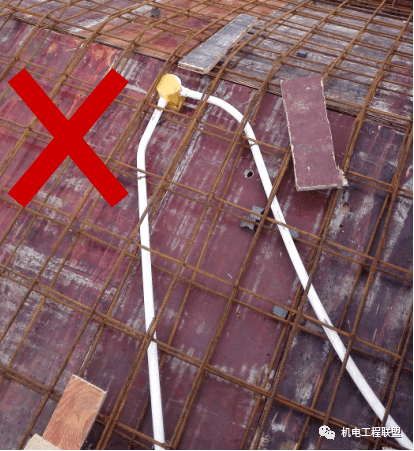

混合配管時,鋼管或鍍鋅電線管在下,PVC管在上
區域性電線管太密集,部分線管間距少於15mm,線管重疊超過三層,影響樓板結構。
剪力牆配管
屋面電氣配管必須使用鍍鋅電線管,禁止使用PVC塑膠管。
2、入戶管道與電井線槽連線
電氣豎井內入戶管與橋架連線部位需按專業排序分佈,防止後期入戶線至橋架處造成交叉。
3、電氣與給排水的定位
電管、電盒避免預埋在排水管道旁,距離水管及預留洞的距離大於300mm,減少樓板漏水隱患。空調插座位置與建築圖紙中空調預埋孔位置、空調板要相符(空調插座一般要比空調套管高100mm)。洗衣機插座與洗衣機地漏要相符。
4、開關、插座、燈位盒定位
開關、插座、燈位盒,必須嚴格按實際圖紙和規範來定位。開關插座的測量定位分為三個方面:平面位置、高度、與牆面凹凸距離。要按各種器具設計高度安裝其接線盒。對剪力牆上的線盒,以土建柱筋上的紅記頂端為50cm基準來測量,同時各接線盒之間用水平管複測標高是否一致。接線盒的平面位置必須以軸線為基準來測定,用土建牆線來複核。
門邊的開關一般應在門開的一側,開關盒與門洞邊淨距150mm(如加上門框則為200mm.)
開關、插座底盒二邊定製耳朵,預埋底盒時便於加固。
5、剪力牆部位給水管配管

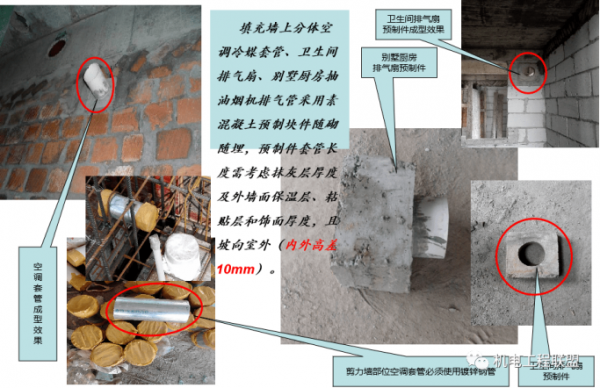

建議採用ø50PPR管從中間剖成兩半(或採用30mm厚硬性聚苯板切25-30mm寬)留槽(需覆膜便拆);硬性冷熱水管道間距控制在150mm左右,避免共槽敷設,同時便於冷熱水混合龍頭安裝及管道交叉處理。槽模直接綁紮在鋼筋表面或釘在木模板上便於控制留槽深度。
剪力牆部位留槽。
套管及預製件

6、斜屋面滲水管預埋
7、剪力牆二次配管安裝工作注意事項
1)禁止使用切割機在剪力牆位置切割作業。
2)禁止切斷結構鋼筋。
3)剪力牆位置線盒安裝高度同固化圖一致,左右尺寸偏差≤±30mm。
4)預埋安裝完成後,立即完成洞口收邊收口封堵工作
