01工藝流程
預製飄窗工作安裝準備 → 放出預製飄窗定位線 →調節預製飄窗標高調節螺栓→放置內側 PE 棒,並貼好(防止漏漿) → 上部預製飄窗吊裝就位→安裝斜支撐,調整牆體內外定位以及垂直度直至符合設計要求→校正牆體定位及垂直度→解除吊具→繼續按順序安裝其他的外牆→預製飄窗吊裝的同時、穿插現澆部分鋼筋綁紮,鋁合金模板安裝→澆築混凝土→拆除鋁模,將標高調節螺栓擰入,使螺栓與上層外牆脫離→外側 PE 棒佈置及打膠。
02工藝要點
(1)斜支撐底部預埋件埋設
在N-1層板面鋼筋綁紮完成後,按照斜支撐平面定點陣圖,在板面底筋處綁紮斜支撐底部預埋件。
(2)測量放線
樓面清理完成後測量人員放出預製牆體定位邊線及控制線,同時在預製牆體上放出牆體水平控制線用於牆體標高的控制。
(3)調平標高
飄窗下設定調平標高墊塊,或將螺栓擰入預埋套筒內,並將標高調整至1米線980mm。
(4)構件起吊
預製飄窗吊裝採用扁擔吊梁,構件吊離地面後略作停頓,透過手拉葫蘆調平構件,在構件根部繫好攬風繩,並檢查索具連線狀況及構件是否平穩,確認安全後,由訊號員指揮將構件起吊到樓層就位。
(5)構件到位調整並放置
飄窗就位時,由吊裝工牽引纜風繩,調整構件方位,避免與外架相撞,將飄窗緩慢下降,靠近安裝位置時由吊裝工手扶引導,按定位線全方位吻合後方可落到安裝位置上。

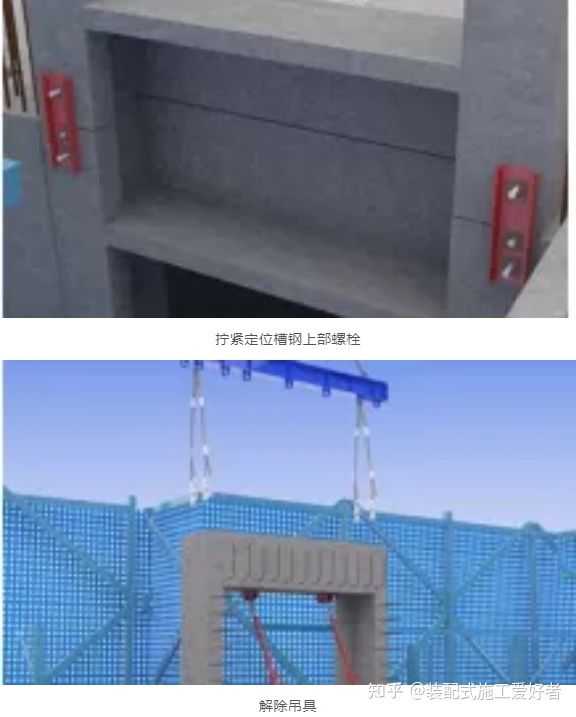

(6)臨時固定及粗調
外牆構件吊裝安放完後,使用斜撐及一字碼對PC構件進行固定,固定過程中透過斜撐杆及一字碼進行粗調,使PC構件外立面觀感上平整垂直。
(7)平面定位精調
平面的定位調整主要根據樓層放設的控制線,根據PC構件最外側邊至控制線的距離來控制,精度達到設計及規範要求。
(8)標高精調
標高的調整主要根據樓層放設的1m標高控制線以及PC構件上的1m標高線是否一致來調整PC標高,調整時主要透過調整構件下方安設的螺栓高度來達到精度要求。
(9)垂直度精調
垂直度調整主要透過吊線錘或水平尺和轉動斜撐來控制垂直度,精度達到設計及規範要求。構件位置、標高、垂直度複核滿足精度要求後,鎖緊臨時固定件,以保證安全及精度。臨時固定件鎖緊牢固後方可卸鉤。

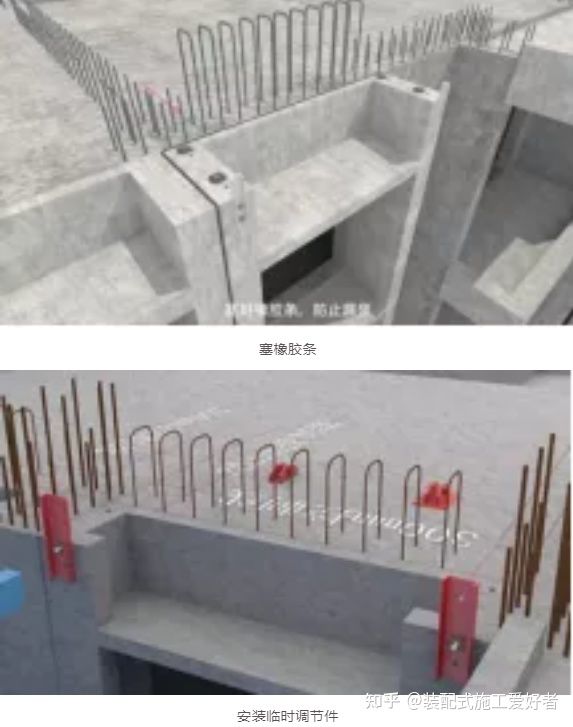

(10)接縫塞PE棒
飄窗全部安裝完成後,使用PE棒對飄窗與現澆交接處的縫隙進行塞縫,以保證澆築混凝土不漏漿。
(11)斜支撐拆除及預埋件割除
混凝土澆築完成後且強度達到1.2MPa以上,方可拆除斜支撐,並及時割除板面預埋件。
