防火封堵材料有哪些?
首先我們來看,防火封堵材料都有哪些?
防火封堵材料應具有耐火及熱膨脹等基本效能,在2020年7月1日即將施行的《建築防火封堵應用技術標準》中,便列舉了近十種防火封堵材料,我們再結合工程實際應用情況,總結如下:
防火泥
防火密封膠
無機防火堵料
阻火包
防火隔板
防火噴塗礦棉板
阻火圈
防火塗料
防火模組
防火泡沫
· 有機防火堵料
包括:防火泥、防火密封膠,可塑性好,適用於不規則形狀處、貫穿物考慮更換的場合。
· 無機防火堵料
又稱防火灰泥,能夠快速固化,適用於封堵後貫穿物基本不變的場合。
· 阻火包
施工便捷,適用於較大孔洞、貫穿物考慮更換的場合。
· 防火板
包括:防火隔板、防火噴塗礦棉板,機械強度高,適用於較大孔洞、兼顧承載功能。
· 阻火圈
內部填充阻燃膨脹材料的金屬卡箍,可固定在塑膠管道外壁。
· 防火塗料
能夠形成耐火隔熱保護層,可塗刷在電纜及構築物表面。
除此之外,還有 · 防火模組 · 防火泡沫 等。
這些材料往往不是單一、而是透過兩種或多種的靈活組合,共同完成管道系統的防火封堵。
二
管道防火封堵怎麼做?
下面我們就基於當前工程實際應用情況,看一看機電工程中各處防火封堵施工的典型做法。
· 橋架、母線
橋架貫穿樓板
母線貫穿樓板
橋架貫穿牆體
母線貫穿牆體

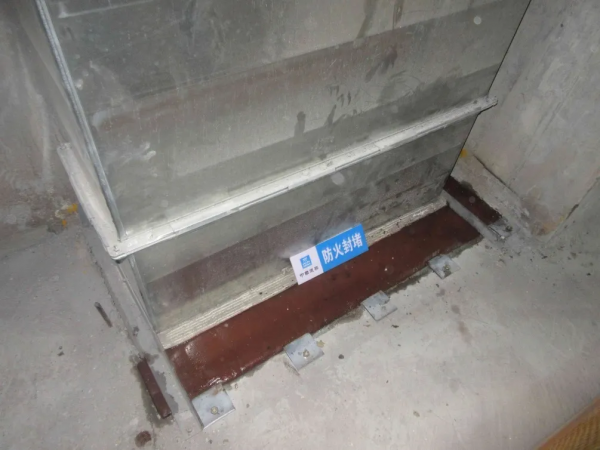

橋架、母線貫穿樓板、牆體時,樓板處宜設定擋水臺,樓板下部安裝有一定強度的防火板作為支撐,內部孔口較大時可採用阻火包封堵、再用防火泥塞縫,內部孔口較小時可直接採用防火泥封堵。
阻火包的施工工藝:
1.施工前將封堵工作面清理乾淨,做到無油、無粉塵及其它異物,按電纜順序梳理整齊。
2.將阻火密封包整齊排列疊放至貫穿孔洞的電纜周圍,壓實後依次碼放。對電纜貫穿孔洞的封堵要求為封嚴、封全、不留縫隙,用眼睛觀不透光為止。
3.穿越樓層或裝置的貫穿孔洞,應先將鋼架或鋼網固定在孔洞下端,刷阻火塗料,密封包碼放厚度不得少於24釐米,上部可根據現場要求加蓋板或其它防火裝飾物(不得采用木板或其它易燃物作為支架或蓋板)。

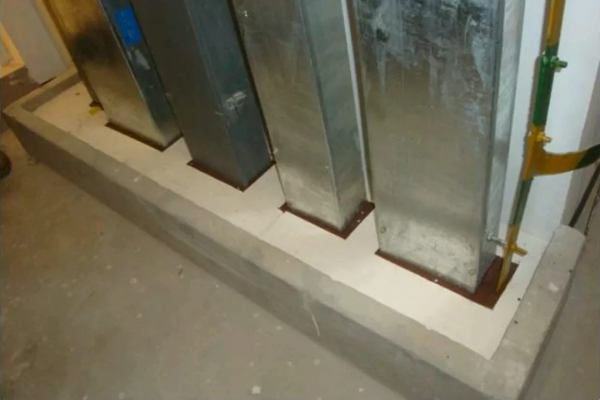

4.機房配電櫃、控制櫃的封堵應將裝置下部地板空間全部封嚴,封堵周邊應大於裝置底座周邊24釐米。電纜在地板下轉彎處或分線處,封堵體積應不小於24釐米×24釐米×24釐米。
施工注意事項:
1.阻火密封包的使用碼放厚度(h)標準:h≥240mm耐火達到一級(≥180min);240mm≤h≤200mm耐火達到二級(≥120min);h≥120mm耐火達到三級(≥60min)
2.阻火密封包與電纜之間間隙,不得大於0.5釐米。
3.如阻火密封包著雨水後,應在乾燥處陰乾,不得在高溫下烘烤。
4.阻火密封包應在陰涼、乾燥處儲存,貯存環境溫度小於100℃。

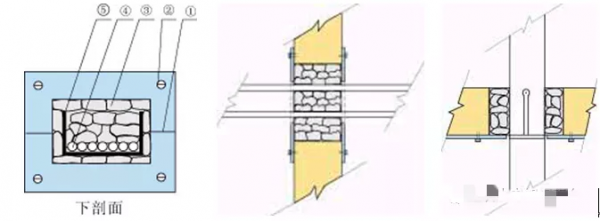

電纜穿牆孔洞:
1.施工前將封堵工作清理乾淨,做到無油、無粉塵及其它異物;按電纜順序梳理整齊。
2.阻火密封包碼放完後,應在兩側扣5-8mm防火板,防火板內側應與電纜1cm以上距離,
3.封堵厚度不得小於24cm。
①電纜,②阻火密封包,③防火板,④固定螺栓。
電纜穿樓層孔洞:
1.電纜貫穿樓層孔洞時,將電纜與鋼掛架固定,防止電纜燒斷下沉。
2.孔洞封堵的底部用5-8mm防火板固定,上部用非硬化堵料將表面1cm封面抹平。
3.樓板較薄時,應適當加高防水臺高度以確保耐火等。
①電纜 ④固定螺栓
②鋼板 ⑤非硬化堵料
③阻火密封包 ⑥防水臺

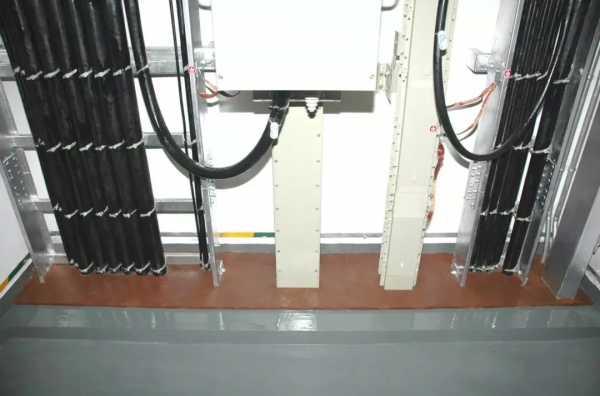

配電櫃進出電纜封堵:
1.施工前將配電櫃內外工作面清理乾淨,按電纜進出順序將電纜排列,在配電櫃與電纜溝或地板下部空間應封堵嚴密,使其之間不留空隙。
2.封堵剖面外沿應大於配電櫃進出線孔洞24cm或與周邊隔牆緊密結合。電纜在配電櫃兩側進出線,應在進出線處安裝阻火盤,以防止火焰由上部進入盤內如圖⑤。
①電纜 ③阻火密封包 ⑤阻火盤
②樓板 ④配電櫃

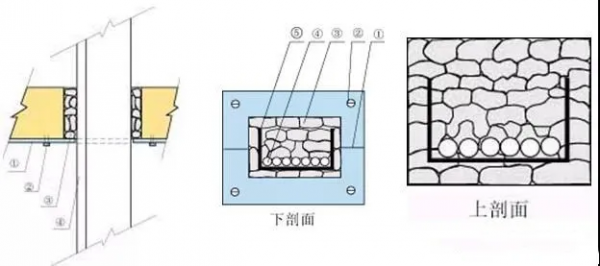

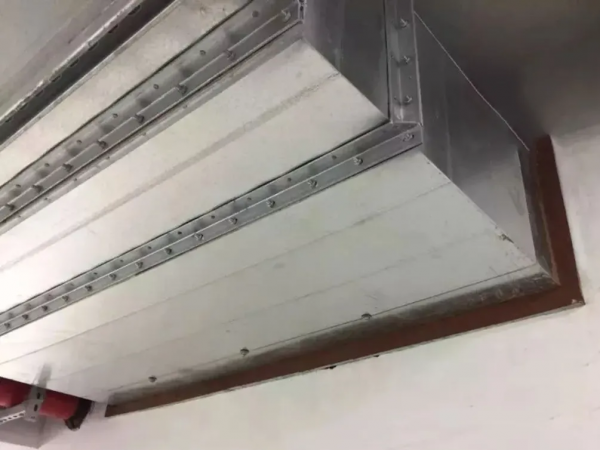

電纜橋架貫穿樓層孔洞:
1.橋架貫穿樓層時,應注意電纜與橋架之間要用防火堵料隔開,確保電纜與橋架之間形成1cm距離。
2.電纜橋架應與牆體保持不小於5cm的間距,小於5cm的應擴大至5cm以上,內部、外部同時封堵形成一體,橋架外部封堵厚度可與樓板一致,橋架內部應保證不小於24cm。
3.封堵完成後,橋架下端用5-8mm防火板封口。
①防火板 ③阻火密封包 ⑤電纜橋架
②固定螺絲 ④電纜
電纜橋架穿牆孔洞:
1.電纜橋架穿牆的封堵方法與1-1-1相同,如果電纜直徑大於2cm時,在封堵前應在封堵部位向雙方向塗刷各1.5延長米的電纜塗料,然後再進行封堵。
2.防火板內沿應與橋架保持1cm距離。
①防火板 ②電纜橋架 ③阻火密封包
④電纜 ⑤固定螺絲
配電室進出電纜封堵:
1.如圖1-5-1的封堵方法外,配電櫃出入電纜的分線處和連線處也要進行封堵,封堵體積的周邊四周,與電纜的相隔距離不得小於24cm。
一般情況下應採取停電施工,如需帶電作業,應確保安全施工距離,現場必須設有專業電工人員進行安全監理。
①配電盤 ②電纜 ③阻火密封包
電纜槽盒穿牆孔洞:
1.電纜槽盒的封堵是防火封堵中非常重要的一個環節,在封堵時,應特別注意槽盒內的封堵質量。
2.封堵部位的牆體厚度相同,內部應確保24cm以上(含24cm)。
①電纜 ②防火板 ③阻火密封包
④電纜槽盒 ⑤固定螺絲
電纜貫穿樓層槽盒內封堵:
1.槽盒貫穿樓層的封堵,應重點槽盒內鋼吊架的安裝方法,具體安裝見圖1-3-4。
2.槽盒內封堵厚度不得小於24cm,遇槽盒電纜較多的情況,須在電纜縫隙之間適當填入非硬化堵料,使之更加嚴密。
3.槽盒外部下端用5-8mm防火板封蓋。
①電纜 ②防火板 ③阻火密封包 ④槽盒
⑤固定螺絲
電纜槽盒貫穿樓層封堵:
1.施工完畢後應按要求達到圖中上剖面、下剖面的規範,槽盒內外鋼吊架用手按壓應達到堅固、不下沉(承受重量大於25公斤)。
2.槽盒下端封蓋鋼板應與槽盒保持1cm距離。
①固定螺絲 ②防火板 ③阻火密封包 ④鋼吊架
⑤電纜槽盒
槽盒內鋼吊架:
①電纜槽盒 ②裝飾蓋板 ③阻火密封包
④樓板 ⑤鋼吊架 ⑥連線螺絲或焊接
· 電纜
電纜透過櫃底
電纜貫穿電纜溝
電纜在透過電氣櫃底部或貫穿電纜溝時,可採用防火泥封堵,為避免堵料對電纜絕緣層造成腐蝕,可加套塑膠或橡膠管防護。
有機防火泥在電纜井中施工工藝:
1.測量、計算電纜井孔的大小尺寸,樓板厚度,及電纜在井中佔據的位置尺寸。

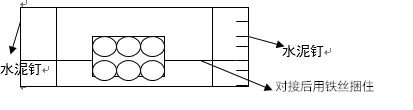

2.然後根據電纜井孔的大小,選用鐵絲粗細為¢5mm的鐵絲網做成網託,並使二邊留出5—10cm的尺寸彎邊,以便固定在樓板上。
3.把做好的鐵絲網託放置到電纜井中,進行對接好,並在留邊的兩邊分別用水泥釘在樓板上固定住。
4.在做好的網託上堆放阻火包,在堆放時注意整齊、密實、不透風,在電纜周圍的防火包一定要填密實和壓緊。如圖:
5.如果是用阻火包和有機防火泥,則在電纜井四周先用防火包堆放,在靠近電纜周圍及電纜之間用防火泥封實。
· 給排水管道
金屬管道貫穿樓板
塑膠管道貫穿樓板
給排水管道貫穿牆體
給排水管道穿越樓板、牆體時應設定套管,套管與管道之間可採用防火泥填塞封堵,塑膠管道在貫穿樓板的底板以及牆體的兩側,應安裝阻火圈。
· 風管
風管貫穿牆體
風管貫穿樓板
風管貫穿牆體、樓板處,應設定套管,套管與風管之間採用防火岩棉等不燃材料填塞,外側一圈用防火泥封堵。
· 收口
收口示例
機電管道防火封堵完成後,可採用防火板或薄鋼板等做收口處理,以提升觀感質量效果。
