一、施工縫處理
施工縫操作要點:
1、樓梯施工縫留置在受剪力較小的部位,一般留置在Ln/3(Ln梯段淨跨)處,即約第三個踏步處。
2、在剪力牆、柱澆築砼前,應將水平施工縫處砼表面鑿毛,清除雜物,沖洗乾淨,保持溼潤。

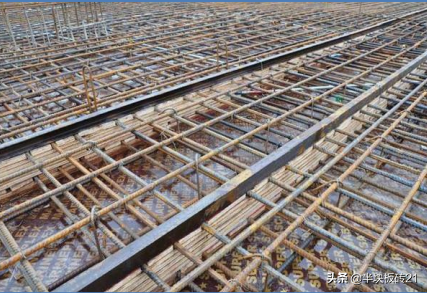

3、板施工縫根據留設位置用多層板製作梳子板做模板,再用短鋼筋進行加固。
4、牆柱混凝土根部模板接縫處應刮平壓光,防止爛根。
二、螺桿洞修補
螺桿洞修補操作要點:
1、用噴嘴對螺栓孔洞內浮塵和垃圾進行清理後。
2、用摻有膨脹劑的防水砂漿對外牆螺栓孔外側進行封堵。
3、防水砂漿達到一定強度後,從外牆內側(內牆另一側)嵌填發泡劑和防水砂漿密實。
4、地上外牆螺栓孔外側防水砂漿灰餅乾燥後,在以螺栓孔為圓心的直徑100mm範圍塗刷1.0mm厚JS防水塗料。
5、外牆面腳手洞,採用比原結構砼高一等級的微膨脹砼嵌填密實,乾燥後在外側塗刷1.0mm厚水泥基防水塗料,塗刷範圍為寬出腳手洞50mm。
三、成品保護
成品保護操作要點:
1、混凝土頂板在澆築24h內不得堆料上人,防止砼早期破壞出現裂縫。
2、樓層板澆築完畢後,後澆帶、預留洞口在清理處理好後及時封蓋。
3、混凝土澆築後,嚴格控制拆模時間,嚴禁過早拆除模板,尤其是梁、板模板。
4、砼結構完成後不得隨意開槽打洞,在混凝土澆築前事先做好預留預埋。
5、牆角、柱角、樓梯踏步等部位用保護條保護,保護條由模板角料製作或購買。
四、實測實量
實測實量操作要點:

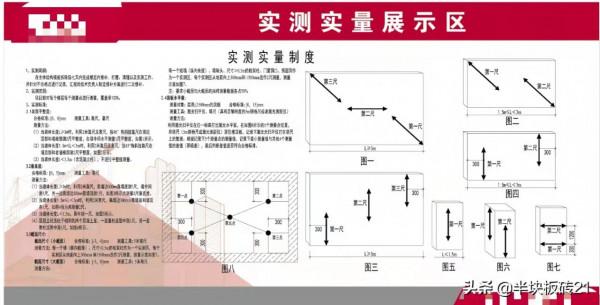

1、滿堂腳手架拆除完畢後5日內,完成實體質量的實測實量,並將測量的結果公示。
2、尺寸偏差:同一牆/柱/梁/板為1個實測區,截面尺寸偏差【+10,-5】mm。
2、軸線位置:選取任意柱、牆、梁,任選一面作為1個實測區,合格標準【0,8】mm。
3、垂直度測量:任取長邊牆的一面作為1個實測區,H≤6m,合格標準【0,10】mm;H>6m,合格標準【0,12】mm;
4、預留洞,孔中心線位置:同一跨板作為1個實測區,每個實測區取3個樣本點,位置偏差【0,+15】mm。
