在南方,即便是本該乾燥的冬天,溼氣都沒有絲毫減退。一覺醒來,窗戶上都是凝好的水珠,而那些建築節點部位溼氣更是嚴重。所以今天LENBE小編就給您總結了一些建築節點防水驗收要點,一起來看看吧!
建築節點防水驗收要點
一、穿牆管
1、加強外觀檢查,確保翼環和止水環焊縫嚴密;
2、迎水面管根周圍應留有溝槽,並用柔性密封膏填塞密實;
3、聚氨酯發泡用作套管與管道之間的填充料,需要密集發泡;
4、橡膠圈應有足夠的彈性,並用短管支撐牢固;
5、接縫處混凝土澆築應加強振搗,保證密實。
二、對拉螺栓孔
1、螺栓孔內的塑膠套必須在兩側孔口不小於20mm的範圍內拆除,孔口應適當擴大;
2、內外側用1:1乾硬性水泥砂漿密封嚴密,表面壓延,砂漿嵌入螺栓孔內≥20mm;
3、外密封部分應塗上聚氨酯薄膜,厚度不小於1.2mm。要求多次塗漆。為了便於檢查和保證厚度,相鄰兩遍應塗上不同顏色的油漆,顏色可交替為紅色和黃色;
4、設專人負責封堵,及時分批辦理隱蔽工程驗收記錄。

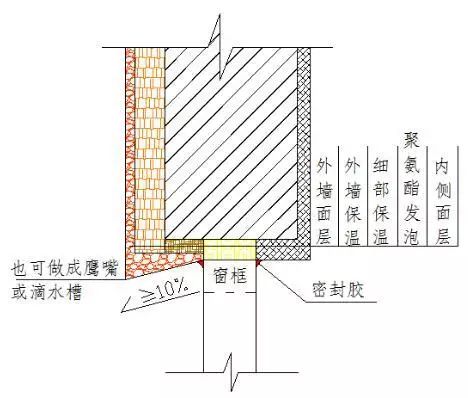

三、窗下口
1、充分考慮室外保溫的厚度和室內窗臺面層的做法,將窗臺壓頂做成內高外低;
2、外側窗臺流水坡度≥10%;
3、內窗臺施工不允許使用乾硬砂漿;
4、外窗臺頂面標高不得高於窗框底面標高;內窗臺頂面標高不得高於窗框底面標高2mm。
四、窗上口
1、飄窗頂面參照屋面做法,坡度要求≥5%;
2、懸挑構件下部應設定鷹嘴或滴水線,鷹嘴坡度不小於10%。
五、水落口
1、水落口安裝緊貼結構安裝;
2、水落口零件直徑500mm範圍內的坡度不得小於5%;
3、貼上在水落口杯內的防水層不得小於5cm;
4、水落口周圍的凹槽必須用密封材料密封。
六、出屋面管道
1、管道吊洞參照有水房間要求控制;
2、加強防水附加層和卷材防水層的切割質量,保證該部位防水材料鋪設一致,避免修補、形成薄弱環節和留下滲漏隱患;
3、確保管道根部的泛水高度不低於屋頂完工面上方250mm;
4、泛水收口必須嚴密;
5、對各管線、各施工環節進行全面檢查,檢查合格後方可進行下道工序。
以上就是一些建築節點防水驗收要點,如果對您有幫助的話,請點贊支援。更多精彩資訊可在微信公眾號 倫比防水中檢視。
