自建房,在城鄉結合部及農村常見,在外打拼的打工人,都會回家自建一套房。十年前建的跟十年後建的成本幾乎沒什麼變化,只是外形風格迥異,因為大家常在外,見識廣、想法多。當然也存在部分存款超百萬的村土豪,要在村裡樹形象,建的外形相當複雜,內裝相當豪華。
本文擷取部分圖片描述,過程可探討!
建房者在農村,大家熟稱為:包工頭,手下常年跟著至少15個工人,該些工人分工明確,比如1人負責放水泥、1人負責攪拌機操作、4人負責端放沙石料、3人負責手推車各一輛、3人負責混凝土找平振動等,他們的工作不僅僅限於比,從樁基礎到頂,過程中的模板制安、鋼筋制安、混凝土澆築、磚砌體砌築、牆面抹灰及刮白貼磚等等樣樣精通,因為對他們來說,文化沒有,但技術精湛,從操弄自家建房開始學技術,過程不斷摸索,最終全靠這套手藝吃飯。

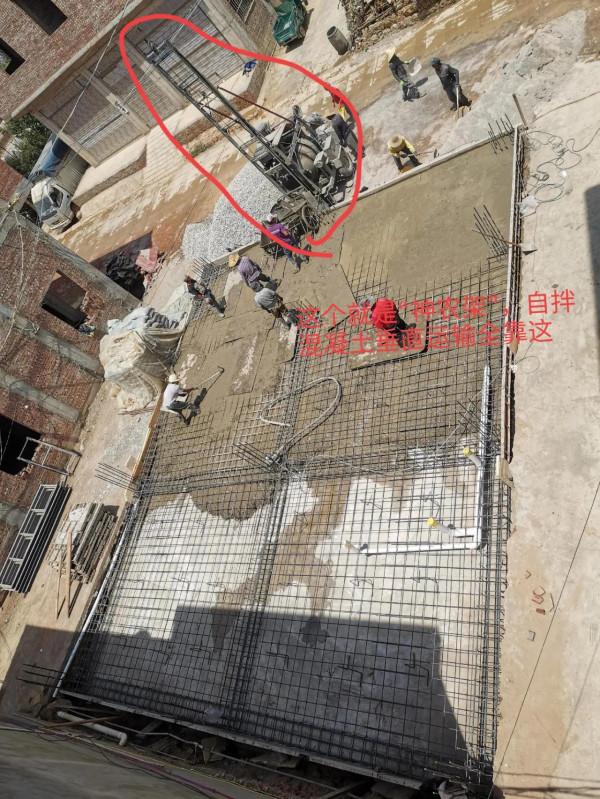

下面這套移動式攪拌機,融合攪拌及捲揚一體,作用是攪拌、提升、放料,最大提升高度達到8層(25米上),從而減少了很多不必要的人工,並加快了施工進度。過程越往上增加軌道節時,為保證安全,每層必須加設附牆硬性連線,防止傾倒。

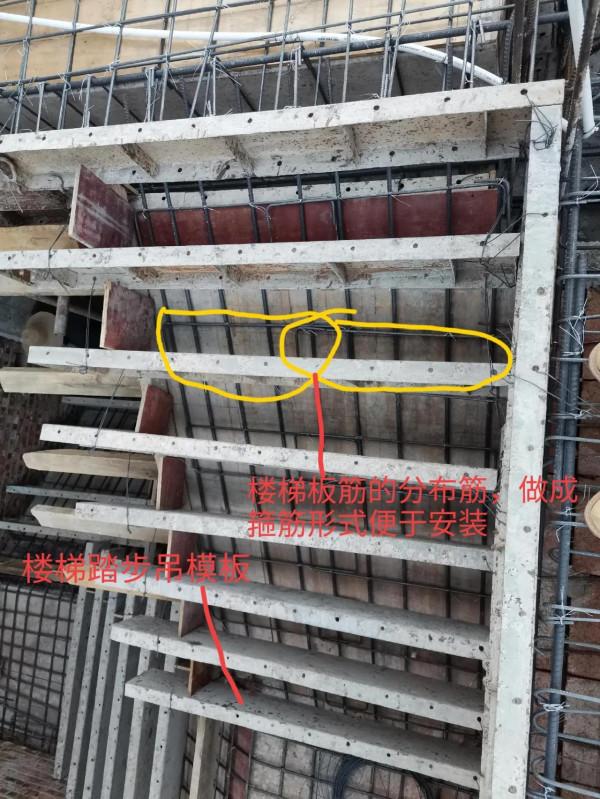

樓梯的斜板分佈筋,我們常製作成箍筋形式,可快速固定。
牆側受力筋,只需在平臺兩個面牆打鑿10公分深孔洞
將通長主鋼筋穿於孔洞內綁紮,待砼澆築後形成一個整體
預埋上層板筋,後期方便搭接

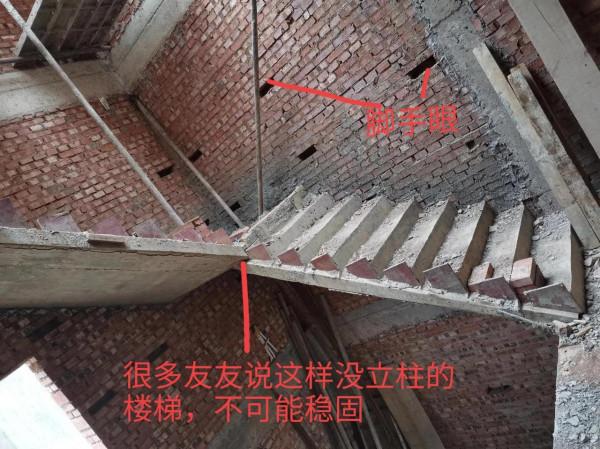

下圖這種做法是最有爭議的,為什麼不設定樓梯平臺立柱,因為從我們多年的施工經驗得出,此種平臺在內靠牆位置鋼筋已插入牆體,外陰角處形成了上斜板受拉,下斜板受壓的應力抵消情況,所以儘管放心的走吧!

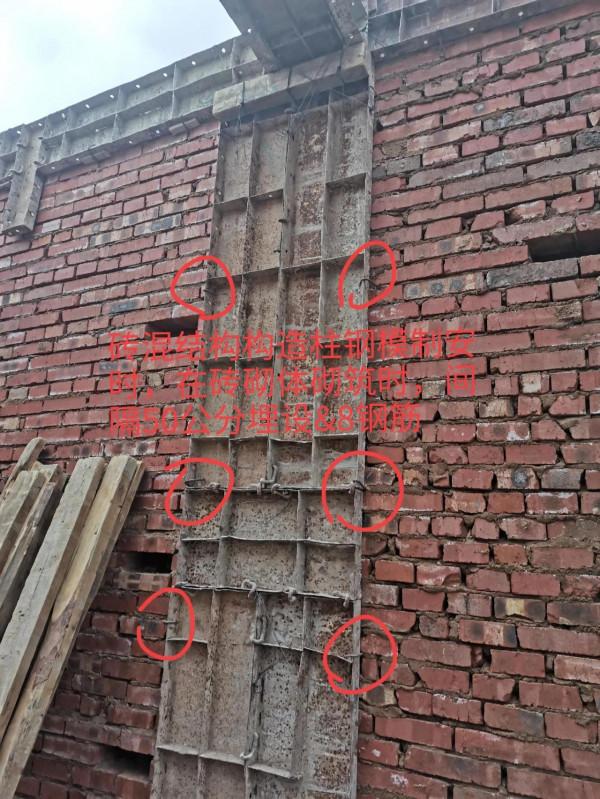

常見磚混結構的構造柱做法是,待牆體砌築完成後,開孔穿拉步步緊卡件,其實是比較費工費時的,我們只需在砌築時預埋相應的小鋼筋,兩側各外露10公分,在鋼模靠牆後砸彎扣嚴就行。當然若是木模,那又是另一回事了。

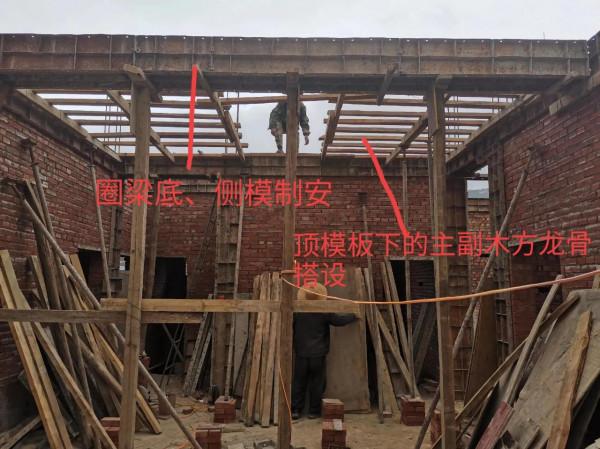

在我們施工的大多數,基本不會等待預留門窗的過樑澆築,只需根據牆厚放設至少12以上的現場費鋼筋,搭於牆體不少於30公分,足於承受上方磚砌體重量,加上後期的門窗框,也能起到一定支撐,要說抗震,這就扯大啦!
自建房的週轉材料多種,比如支撐的有木柱、鋼管;腳手架的有竹子、鋼管,無論用那種都得保證安全和質量。
本戶建5層,單層面積約135m2,柱筋已用的足夠大,且數量不少。柱筋下料為同一高度,為分%50錯開量,方便快速制安。
板筋下料必須帶有彎鉤,保證板面邊沿受力。衛生間降板是為了不像其他家把蹲坑安裝高於板面

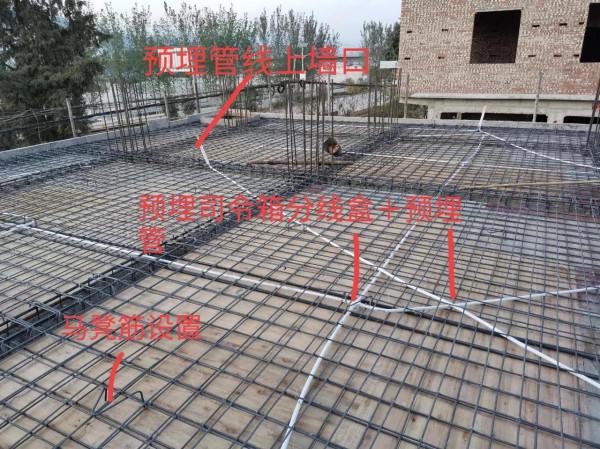

在第一層板筋安裝綁紮完成後,急需跟隨預埋線管、分線盒等,避免後期開槽埋設。
各種預埋管完成後,綁紮上一層板筋,我們的做法是雙層雙向滿布,間距可調為150-180,甚至多數也有200的,主人考慮的是能省點是點。
一般客廳的進深尺寸會比較大,為了不在落坐客廳時,抬頭就看到大梁,其設定一條暗梁,保證下部的美觀,上部的受力。
所謂磚混結構,從一定抗震作用考慮,圈樑、構造柱必須設定。

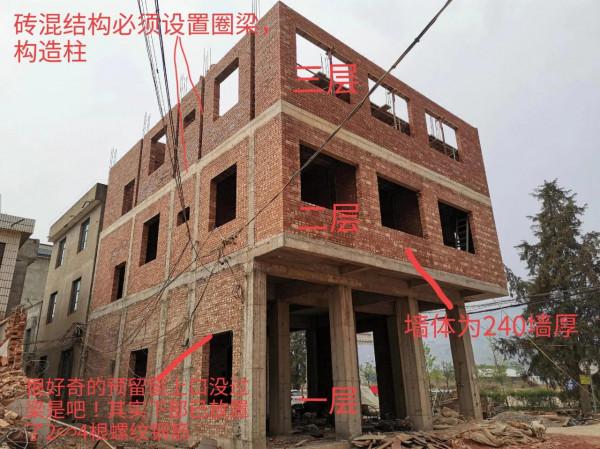

外牆磚砌體常有180牆及240牆,內牆非承重的用120牆。
按平方計算的話,磚砌體用量為:
120牆體:一平方需64塊磚
180牆體:一平方需96塊磚
240牆體:一平方需128塊磚
370牆體:一平方需192塊磚
以上為自建房的部分節點施工做法,網友若需自建,從購買材料開始到裝修的,歡迎互動了解!
