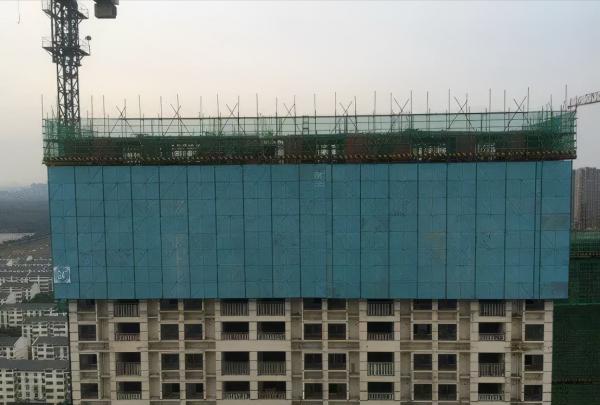

主體與裝飾同步穿插施工,即在建築主體結構施工過程中,施工層以下各個樓層的門窗、保溫、塗料及欄杆等裝飾工序隨主體結構同步施工,各施工工序獨立互不干擾,從而實現立體作業,達到了縮短整體施工工期,提高整體施工效率的目的。能否透過組織同步穿插施工,合理提高建造效率、縮短工期,也是考驗了專案部的施工管理水平。
例項分享中建四局六公司在萬科專案中,主體與裝飾的同步穿插施工,本工程透過施工深化和設計圖紙結合的工序最佳化,針對不同專業的各個施工工序編制詳細的施工進度計劃和專項施工方案,依託鋁合金模板與附著式整體升降腳手架,在主體結構施工過程中,施工層以下各個樓層插入門窗、保溫、塗料及欄杆等施工工序。各工序進度隨爬架爬升進度進行,將所有工作面集中在爬架覆蓋樓層面,從而實現立體作業。主體結構封頂後1~2個月內完成上述工序施工,提高工效,縮短工期。
同步穿插施工特點
(1)施工深化與設計圖紙結合的工序最佳化,是住宅工程地上部分各專業同步施工順利開展的前提條件之一。
(2)所有工作面集中在爬架覆蓋樓層面,各樓層的施工工序獨立,各工序之間互不干擾。
(3)空間立體同步施工,大幅提升整體施工效率,縮短總體施工工期。
(4)分階段驗收,為各專業同步施工提前創造有利條件。
(5)各專業各工序成品質量保障度高,為單位工程驗收創造有利條件。
工藝流程的例項分享
第 N 層

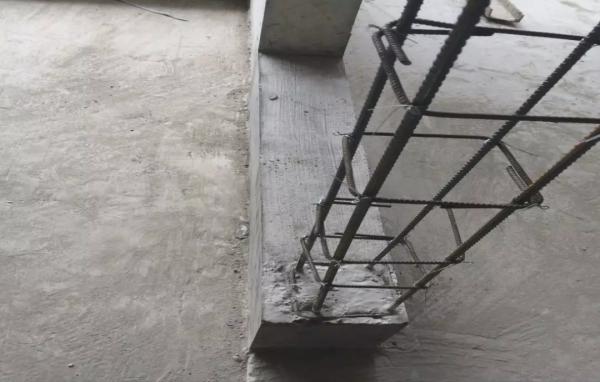

鋼筋混凝土結構施工
第 N 層為鋼筋混凝土結構層施工層,包括牆柱鋼筋的板扎、牆柱配模、頂撐支設、梁板配模、梁板鋼筋的板扎,在施工過程中要符合《混凝土結構工程施工質量驗收規範》GB50204。
第 N-1 層
拆模、結構修補、外牆修補、窗框安裝

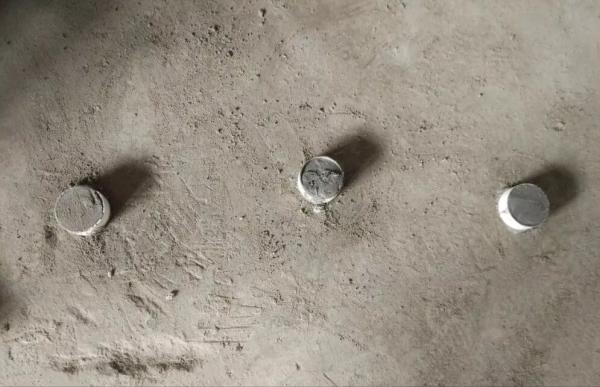

第 N-1 層同時進行的工序為拆模與結構修補。工程中使用早拆模體系能夠在樓蓋的強度尚未達到施工規範規定的拆模強度時將樓板與梁低模板提早拆模,以加速模板週轉。拆模後對螺桿洞進行封堵同時對一些邊角不平整的地方進行修補。

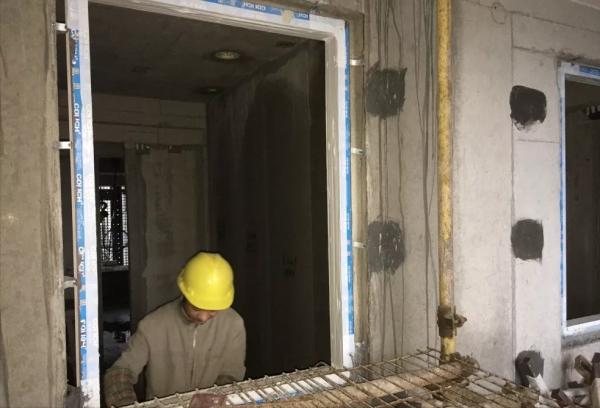

在第 N-1 層室內進行修補的同時,外牆也進行修補處理,對外牆體一些不平整的地方使用磨光機磨平處理。窗框安裝要注意安裝前校核混凝土窗洞尺寸,再根據水平及豎向中心點確定窗框位置,採用射釘固定。

窗框安裝
第 N-2 層
層間止水、排水立管安裝、窗塞縫、打發泡劑

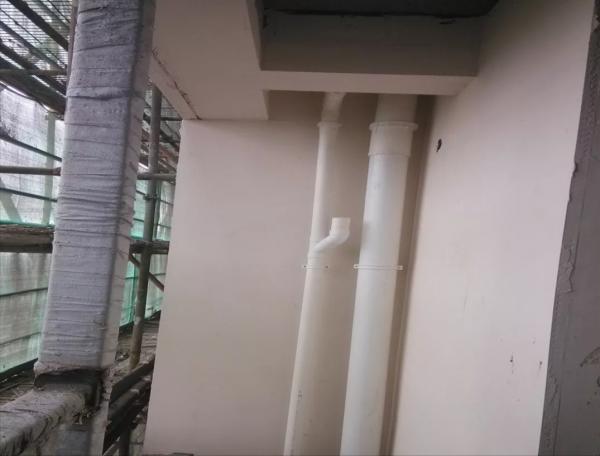

第 N-2 層做層間止水和排水立管安裝,由於有雨水和養護用水從高樓層預留洞口、衛生間、陽臺降板洞口、電梯井道、樓梯間中流下,會影響樓下其他分項工程穿插施工及成品保護,故透過此做法來保證穿插施工的進行。
第 N-2 層室外給窗框塞縫和打發泡劑,在窗框與牆體縫隙噴注發泡劑以前需剔鑿清理窗框四周浮灰,且要對洞口澆水處理,超出框外的發泡劑應壓入至低於框面2到5mm,不得切割。
第 N-3 層
頂撐拆除、管道吊洞、外牆保溫施工和底塗
第 N-3 層時混凝土強度已經達到了要求可以將頂撐拆除週轉到上面混凝土結構施工層繼續使用。管道井預留洞口進行吊洞時,一定要把洞口清理乾淨,在洞口支設模板後一定要澆築溼潤。在用不低於C20混凝土加少量膨脹劑澆灌攪實,灌注後的孔洞宜低於樓板面10到20mm。
第 N-3 層室內操作的同時外牆做保溫與塗料,保溫施工前要進行基層檢察,達到保溫材料的要求後才能進行保溫施工。保溫施工隨後進行抗裂砂漿、膩子塗料施工。同一層各項工序可依據單體外立面劃分成幾個施工面依次流水完成。
第 N-4 層
廚房、衛生間反坎放線、給水管安裝、欄杆安裝
第 N-4 層預先對廚房與衛生間的反坎進行放線。在給水管安裝時要注意牆體內、地面下,儘可能少用或者不用連線配件,減少滲漏隱患點。連線配件的安裝要保證牢固、無滲漏。
第 N-4 層的室外進行欄杆安裝,在欄杆安裝時要注意先對施工場地做基層處理,在安裝欄杆的部位不得有酥鬆現象,並且安裝標高應符合設計要求,凹凸不平處必須剔除或修補平整。欄杆安裝完成後主要是要包裹,進行成品保護。

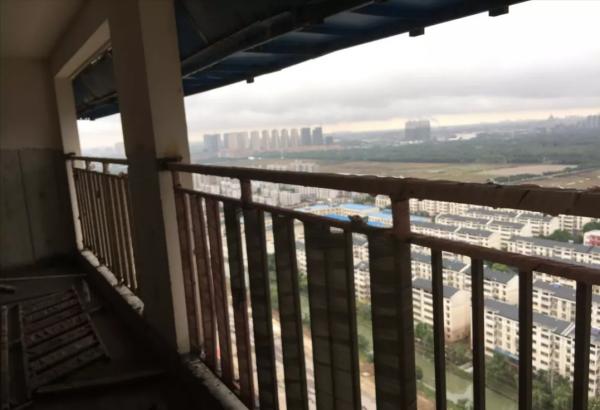

欄杆安裝
第 N-5 層
導牆施工與煙道安裝
第 N-5 層進行的是導牆施工與煙道安裝,導牆施工詳見《混凝土結構工程施工質量驗收規範》GB50204。在煙道安裝前必須對通風煙道進行檢查煙道必須在樓板處接縫安裝,上下管道之間的接縫用水泥砂素灰做好密封。
第 N-6 層

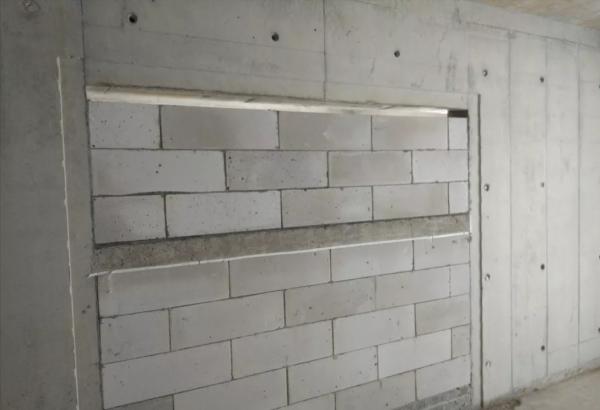

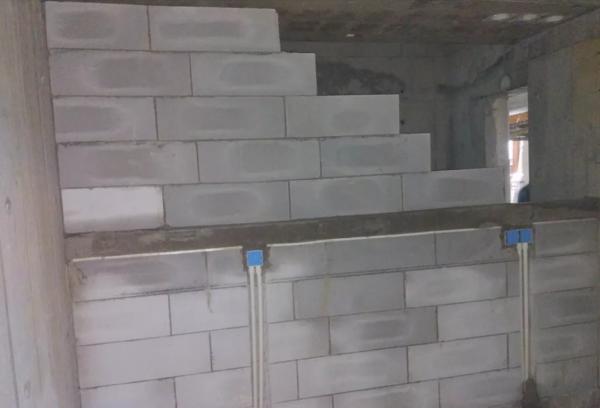

砌體施工
第 N-6 層進行砌體施工詳見《砌體結構設計規範》GB50007。
第 N-7 層
砌體後塞縫、煙道吊洞
第 N-7 層做砌體後塞縫與煙道吊洞處理,在砌體後塞縫時對後面的縫隙使用微膨脹混凝土塞實並抹平。煙道吊洞前要應檢查洞口是否已經修補達到要求,務必要達到要求後方可修補並且吊洞前洞口必須鑿毛,洞口周圍50公分範圍內必須清掃乾淨並且用清水潤溼內壁。
第 N-8 層

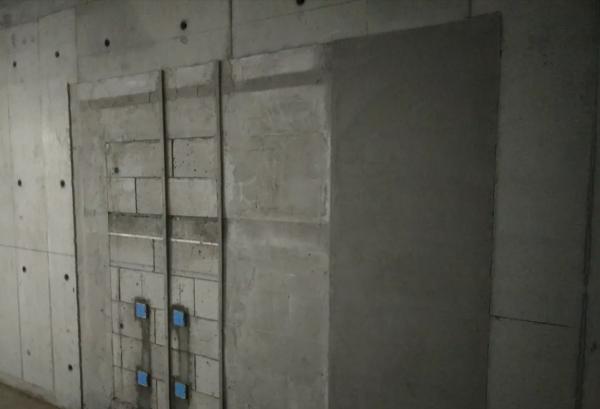

電氣管道與底盒的預埋安裝
第 N-8 層進行電氣管道與底盒的預埋安裝,電氣管道的走向必須嚴格按照水電管線圖進行佈置,底盒的安裝必須平面垂直,同一室內底盒必須安裝在同一水平線上。
第 N-9 層
溼環境水泥砂漿抹灰
第 N-9 層進行溼環境水泥砂漿抹灰,在廚房,衛生間等溼環境下要使用防水的水泥砂漿。
第 N-10 層
室內薄抹灰
第 N-10 層進行室內薄抹灰作業,室內混凝土牆面為免抹灰做法,填充牆採用薄抹灰與混凝土牆面接平。薄抹灰前,在填充牆與混凝土牆交接處需按要求進行加強處理。
第 N-11 層

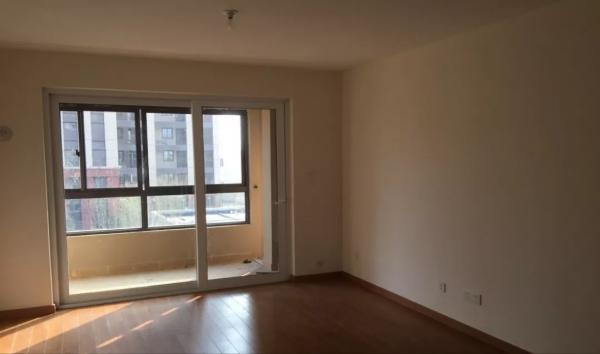

窗扇安裝、地坪施工
第 N-11 層進行外部窗扇安裝,窗扇安裝時應注意拼裝質量,拼頭處應平整,不劈稜不竄角,施工時必須嚴格做好產品保護,及時清除濺落在門窗表面的灰漿。
窗扇安裝的同時地坪也進行施工,地坪施工主要是消防樓梯的施工,在施工中要注意基層的清理,將表面的灰塵清掃乾淨並且散水溼潤,最後還要壓光處理。
第 N-12 層
精裝修移交
第 N-12 層進行初裝飾完工檢查,符合要求後移交精裝飾施工。移交工作應在業主、監理、總包及專業分包共同進行,並辦理好書面移交記錄。
第 N-13 層
地面飾面層施工、客廳臥室吊頂
第 N-13 層正式進行精裝修部分,客廳臥室輕鋼龍骨的安裝間距、連線方式要符合設計要求,要做一些吊頂基層的防水、防火、防腐的處理。廚衛間的牆地磚在施工時要注意留縫不能太小,在鋪貼瓷磚前要對牆面先清理,瓷磚鋪貼好後要做好對瓷磚的保護。
第 N-14 層

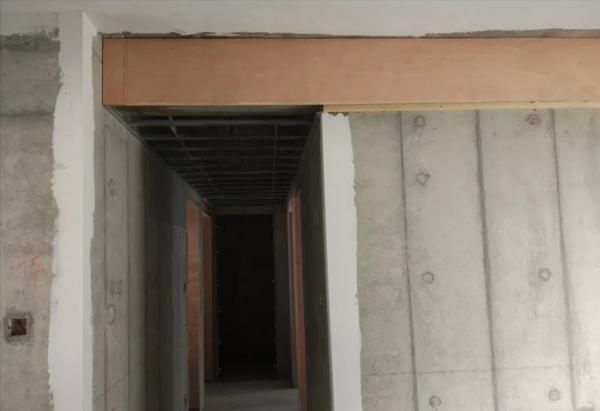

室內門套、膩子、塗料
第 N-14 層開始進行門套安裝及膩子塗料施工。在進行批膩子和塗料施工時,應注意對門套的保護,防止玷汙門套飾面。
第 N-15 層
戶內門、防火門安裝
第 N-15 層是安裝戶內門與室外防火門,室內門的安裝要注意輕拿輕放保護門不被剮蹭。室外防火門安裝詳見《防火門新標準》GB12955。
第 N-16 層

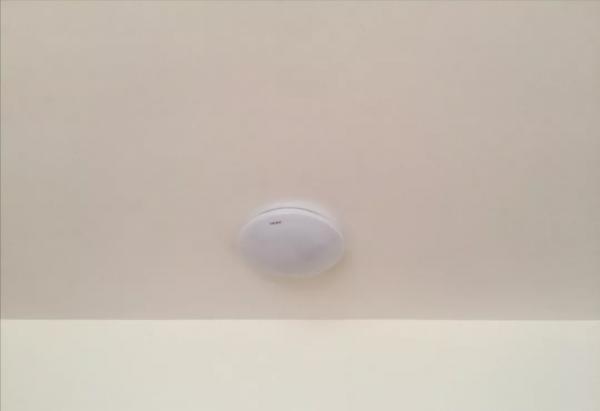

照明保潔
第 N-16 層開始安裝燈具並對房間進行保潔,打掃完畢後對室內進行保護處理,鎖門等待交付。
來源:建築工程魯班聯盟,作者:中建四局六公司,版權歸原作者所有,轉載請註明出處,如有侵權請聯絡我們刪除。
