一、材料標準
1、鍍鋅鋼絲網:網孔尺寸不宜大於20mmх20mm,鋼絲直徑不宜小於0.6mm;
2、耐鹼玻纖網格布:耐鹼玻璃紗線、網孔中心距、單位面積質量、斷裂強力符合相關材料標準;(效能指標見下表)
3、噴漿料:使用材料為介面劑、水泥、砂子按1:1.5:0.3的比例拌合成糊漿,噴漿用的砂應採用中粗砂,水泥用42.5普通矽酸鹽水泥,介面劑應採用優質、合格、證件齊全的產品;
3、噴漿料:使用材料為介面劑、水泥、砂子按1:1.5:0.3的比例拌合成糊漿,噴漿用的砂應採用中粗砂,水泥用42.5普通矽酸鹽水泥,介面劑應採用優質、合格、證件齊全的產品;
體積密度:保溫層體積密度不大於500kg/m3,輕質底層抹灰石膏體積密度不大於1000kg/m3;
導熱係數:保溫層抹灰石膏導熱係數應不大於0.1W/(m.k)
二、施工工藝和質量要求
基層處理→抹灰前掛網→牆面噴漿→吊垂直、套方、找規矩、抹灰餅→做護角→溼潤→分層抹灰
基層處理:
(一)砌體:垂直度、平整度符合要求,透明縫、瞎縫、假縫處理完成,表面塵土、汙垢、油漬清除乾淨,腳手眼封堵完成;
(二)混凝土:質量缺陷處理完成,表面塵土、汙垢、油漬清除乾淨,牆面預留洞口、腳手眼封堵完成;
(三)預埋管修補貼網格布完成;
抹灰前掛網:
(一)掛網部位:不同材料交介面處,首層、頂層牆面宜滿掛網或按設計圖紙要求施工;
(二)寬度:與各基體搭接寬度應按設計圖紙要求寬度,圖紙無要求時不應小於100mm,且鍍鋅鋼絲網或玻纖網之間搭接不得小於100mmm;
(三)鍍鋅鋼絲網採用水泥釘加鍍鋅墊片固定,水泥釘間距不大於300mm或其他可靠固定措施;宜用抹灰砂漿壓住網片,不露網眼;
玻纖網宜採用聚合物砂漿貼上;並將網全部覆蓋住,不露網眼;
牆面噴漿:
清除表面浮灰→用滾刷將介面劑均勻塗在基層表面或用刷子、掃帚甩刷,拉毛成粗糙面
或用專用機械噴漿處理
吊垂直、套方、找規矩:
在牆面大角兩面、陽臺、窗臺兩側彈出抹灰層控制線,放出房間的方正線,作為打底的依據。
貼灰餅(衝筋):

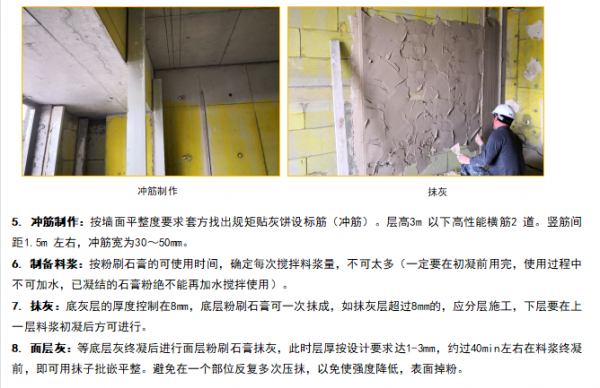

護角、灰餅施工,並進行養護,以確保足夠強度(做灰餅時須按設計要求控制好開間、進深尺寸),分別在牆面、戶內洞口、角、垛等處吊垂直、套方找規矩確定抹灰厚度,抹灰餅(50mm方形),灰餅硬化後用與抹灰層相同砂漿衝筋,宜做立筋,兩筋間距不大於1.5m。
護角做法:
水泥砂漿護角:室內牆面柱面和門洞口的陽角做法應符合設計要求,設計無要求時應採用1:2 水泥砂漿做暗護角其高度不應低於2m 每側寬度不應小於50mm。採用鷹嘴做法時,再用細粉砂漿抹平收面。

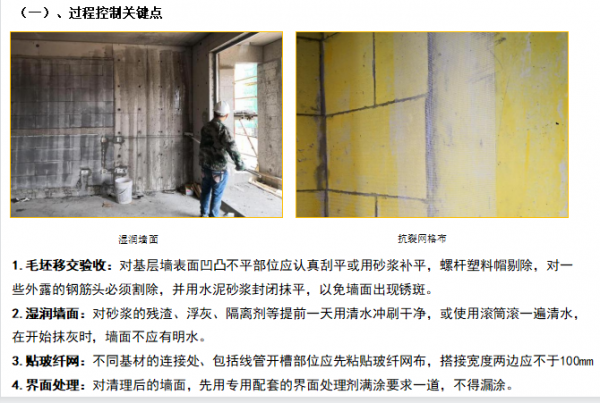

牆面溼潤:
對混凝土基層抹灰前一天應澆水溼潤牆面,對加氣塊澆水應浸入砌體10~20mm為宜,且牆面不得有明水;
注意:混凝土小型空心砌塊砌體和混凝土多孔磚砌體基層不得澆水溼潤;
分層抹灰工藝:

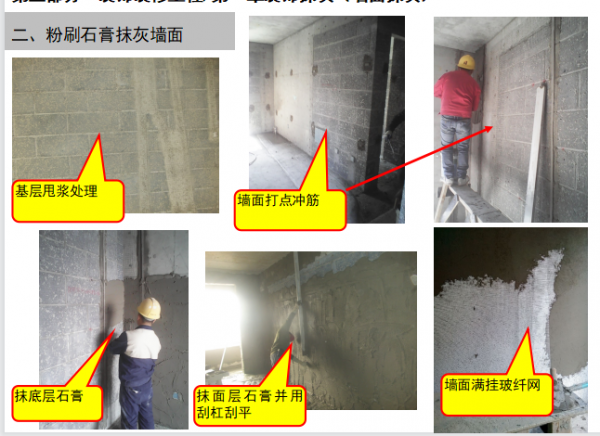

抹灰應分層進行,衝筋2h後,可抹底灰。抹底灰時用軟刮尺刮抹順平,用木抹子搓平搓毛。
採用乾粉砂漿時,砂漿每遍抹灰厚度宜為5~10mm。
採用預拌砂漿時,每遍抹灰厚度宜為7~9mm,且應待前一層砂漿凝結後方可抹後一層砂漿。
抹粉刷石膏先抹底層石膏,等此層初凝後(用手指按不動但有手印),再抹中層灰,控制在8~10mm左右。
注意事項:抹灰層厚度大於35mm的處理措施:在抹灰中間層增加玻纖網或鋼絲網,增加各層間的粘結力。

抹面層灰時應用2米靠尺隨抹隨時檢查平整度。
抹灰層空鼓開裂缺陷處理:
1、將空鼓部分鑿去(鑿除範圍為空鼓部位四周擴大100mm), 四周鑿成方塊形或圓形,邊緣鑿成斜坡形,用鋼絲刷刷掉牆面鬆散灰皮,徹底清理乾淨後澆水充分溼潤。
2、抹底層灰以前,先在基層表面及原抹灰層接茬處薄薄刮一層介面砂漿。
3、然後開始分層抹乾混砂漿,在幹混砂漿底層凝結後(約2-3小時),立即抹罩面層,以防面層失水過快,並在罩面層掛一層耐鹼玻纖網格布,網格布壓入砂漿2mm。
4、壓光應在終凝前進行,應以手指按壓表面不出現明顯壓痕為宜,完成24小時後對抹灰牆面進行澆水養護。
第二節 頂棚膩子
一、材料標準
二、施工工藝和質量要求
三、驗收標準
一、材料標準
膩子:
1、膩子乾燥時間:厚度小於2mm時乾燥時間不大於2h;厚度大於等於2mm時乾燥時間不大於5h;
2、耐水性:柔韌型膩子4h無起泡開裂及明顯掉粉,耐水型膩子48h無起泡開裂及明顯掉粉;
3、粘結強度:標準狀態下一般型膩子在標準狀態下大於0.3Mpa,柔韌型膩子大於0.4Mpa,耐水型膩子大於0.5Mpa。
二、施工工藝和質量要求
基層處理→彈線、找規矩→粉刷石膏打底找平→刮膩子
基層處理:先將基層表面凸出的混凝土剔平,表面有油汙時,用清洗劑或去汙劑除去,
彈線、套方、找規矩:根據50cm水平線找出靠近頂板四周的平線,作為頂板抹灰水平控制線
粉刷石膏找平:混凝土接縫部位應進行找平,頂板陰角部位應先找方、找直;

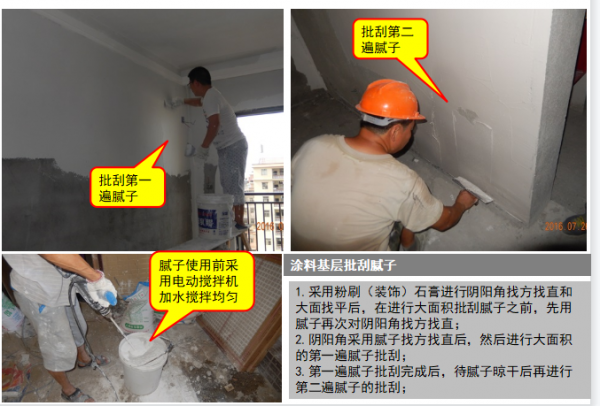

刮膩子:膩子通常分兩次進行批刮。單次批刮厚度不大於2mm,總厚度不應大於5mm。第二遍在第一遍膩子乾透情況下方可施工。施工環境溫度在5~35℃之間,膩子粉調成膏狀後應在4—5小時內使用,避免時間過長變質。
三、驗收標準

表面平整,陰陽角方正,無空鼓、開裂;
膩子應平整光滑、線角順直、堅實、牢固,無粉化、起皮和裂縫;
顏色均勻無色差;

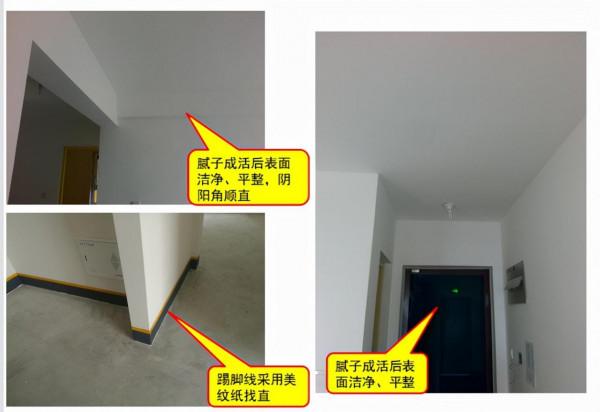

頂棚抹灰平整要求:允許偏差4mm,用2m靠尺和塞尺檢查;
第三節 牆面膩子
一、材料標準
二、施工工藝和質量要求
三、驗收標準
一、材料標準
膩子:應具有產品合格證、型式檢驗報告、進場複試報告;
1、膩子乾燥時間:厚度小於2mm時乾燥時間不大於2h;厚度大於等於2mm時乾燥時間不大於5h;
2、耐水性:柔韌型膩子4h無起泡開裂及明顯掉粉,耐水型膩子48h無起泡開裂及明顯掉粉;
3、粘結強度:標準狀態下一般型膩子在標準狀態下大於0.3Mpa,柔韌型膩子大於0.4Mpa,耐水型膩子大於0.5Mpa。
二、施工工藝和質量要求

基層處理-調配膩子,彈出控制線-牆面修補及找平-刮第一道膩子-清理、檢驗-打磨-刮第二道膩子
質量要求:
1、第一道膩子刮塗厚度不應大於2mm,第二道膩子刮塗厚度不應大於1.5mm,第一道膩子與基層必須粘結牢固,第二道膩子表面應平整,覆蓋基層表面粗糙不平的缺陷;
2、兩道膩子施工時間間隔不宜太短,待上道刮塗膩子層乾透後再刮塗下一道膩子;
3、刮塗下道膩子前應採取打磨、區域性填補等措施使之平整,降低下道膩子的刮塗厚度;
4、廚房、衛生間牆面必須使用耐水膩子;
未完待續。。。
