一、材料標準;
細石混凝土:採用的粗骨料,最大粒徑不應大於面層厚度的2/3,細石混凝土面層採用的石子粒徑不應大於16mm。砂應為中粗砂,當採用石屑時其粒徑應為1~5mm,且含泥量不應大於3%。
砼其他要求:商品混凝土生產,由攪拌站至澆築現場,都是採用專用的攪拌運輸車運輸。混凝土攪拌好以後,直到澆築完畢的延續時間,不應超過混凝土的初凝時間。細石混凝土運至現場後,如需二次倒運,則應在混凝土專用材料池,不得在現場隨意卸料,且應在混凝土初凝前使用完畢;細石混凝土坍落度:泵送高度不超過50m時入泵坍落度100~140mm,泵送高度不超過100m時入泵坍落度150~180mm。
二、施工工藝和質量要求;

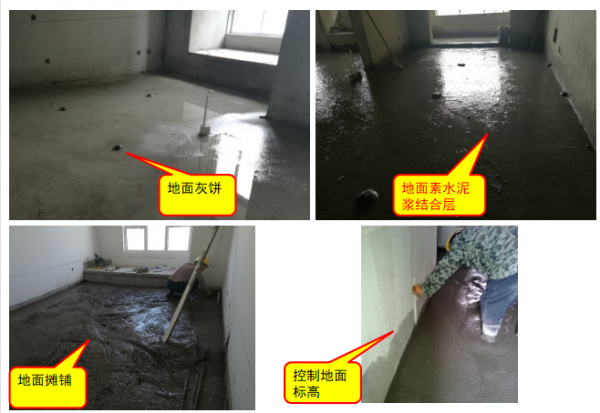

基層清理→做灰餅→溼潤地面→結合層→砼攤鋪→砼收面→養護
1、地面基層驗收合格(質量缺陷已處理、清理乾淨);

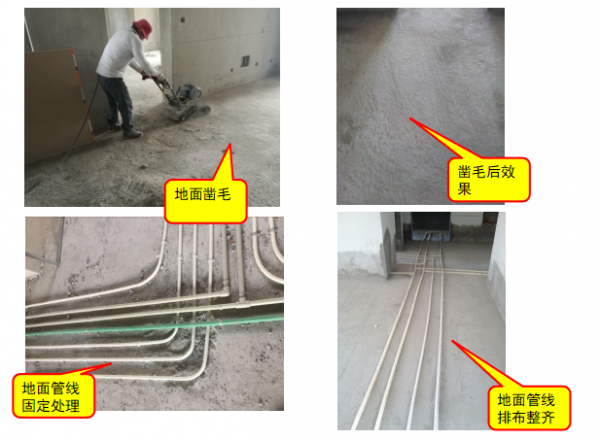

基層清理:表面鑿毛,機械剔鑿,洞口封堵完成;衛生間門口防水加強處理,地面管線固定;
2、做灰餅(須按分戶驗收要求控制好層高),並進行養護形成足夠強度;
3、溼潤地面:提前一天灑水溼潤地面,澆築前應將積水清理乾淨,不得有明水;
4、結合層:在地面上刷素水泥漿結合層(隨刷隨鋪細石砼地面),均勻到位不得空缺遺漏;
5、砼攤鋪,刮平、壓實、粗收面;應控制好地面標高;

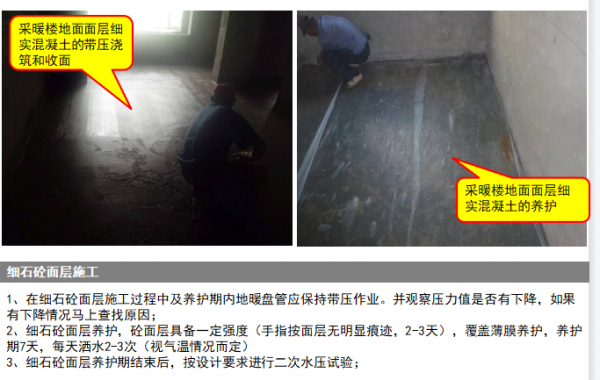

6、砼的收面:在水泥初凝前完成原漿抹平工作,終凝前完成壓光工作,收面工作要分三遍進行。
7、養護:灑水,加蓋塑膠膜保溼,養護時間不少於7d。
8、分隔縫設定:宜設定在門口、過道等部位,面積較大房間也宜設定分隔縫。
第二節 採暖地面
一、材料標準
二、施工工藝和質量要求
三、驗收標準
一、材料控制

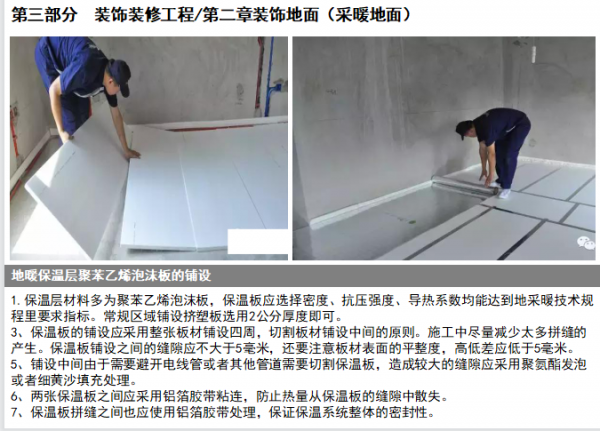

1、保溫板材料的技術要求:
2、反射膜的技術要求:
3、鋼絲網的技術要求:
4、採暖水管的技術要求: 嚴禁中間有接頭
4、集分水器(銅製的)的技術要求:
材料進場前應明確品牌、規格、有關技術標準,並做好材料封樣。
二、施工樣板
1、大面積施工前對不同戶型需做施工樣板;
2、按設計要求工序先對房間內地暖管進行敷設;每道工序做完後進行驗收,管線交叉及管線進入衛生間,分水器與溫控器的連線線的暗埋;
3、敷設過程中做好施工工藝和工序樣板;
4、經各方驗收合格後填寫《工序樣板驗收單》;並將各方認可的驗收標準進行文字及圖片描述後上牆張貼,以備後續班組施工的參考及執行標準;
三、施工質量控制
1、保溫層鋪設應平整、排列嚴密,板縫間用膠帶固定粘牢,板材不得有損壞;

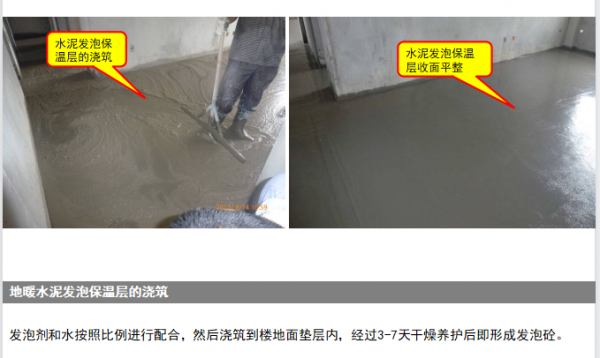

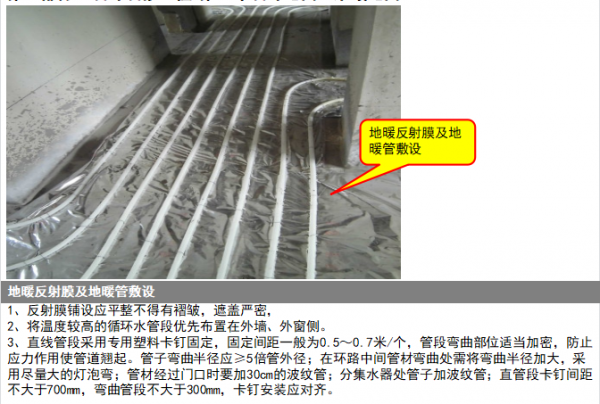

2、反射膜鋪設應平整不得有褶皺,遮蓋嚴密,不得有漏保溫板或地面現象,反射膜用膠帶粘連;
3、管道敷設應與設計迴路相符合,管道敷設間距與設計相符合,避免出現管道交叉現象,分集水器到地面部分管道必須加保溫套管,管道埠應採取臨時封堵措施;加熱管固定點
的間距,直管段部分固定間距宜為 0.7m-1.0m ,彎曲管段部分的固定點間距宜為0.2-0.3m 。
4、砼施工前確保房間四周邊界保溫帶已完成,房間門口設定伸縮縫,長邊大於6米房間也應設定設縮縫;
5、集分水器安裝完成後應進行壓力試驗,試驗壓力為工作壓力的 1.5倍,並不小於0.6Mpa。檢查加熱管及集分水器連線處是否滲漏。
6、澆築細石混凝土,並及時覆蓋灑水養護,不少於7天。
7、對地暖的施工,嚴格按施工程式施工,同時加強過程中的檢查和保壓工作。施工完成後及時用細石混凝土找平保護,找平高度為覆蓋管子10mm至20mm左右。
8、面層伸縮縫的留置;

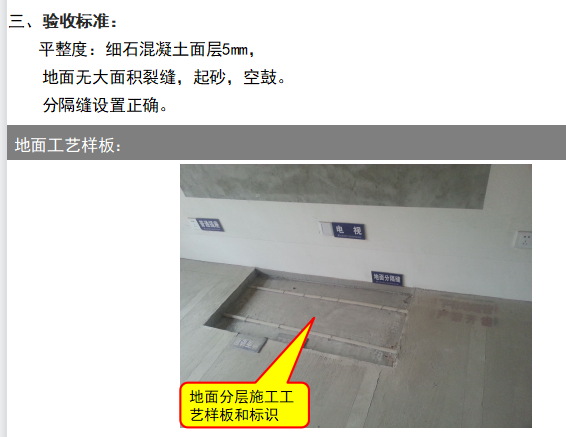

四、驗收標準
1、採暖管在彎曲敷設施工中嚴禁出現死彎;
2、分水器處出地面管路要求垂直於地面,排列整齊、美觀;
3、管道系統安裝間斷或完畢的敞口處,隨時封堵;
4、暗埋在混凝土保護層中的管道禁止有接頭;
5、加熱迴路的安裝不得有交叉;
6、伸縮縫需佈置在固定點上;
7、面層無開裂、露管、外露鋼絲網等。
8、平整度應滿足要求:
未完待續。。。
