3年前,英利集團全資子公司——雲鷹運維為宜家(IKEA)中國4.3兆瓦光伏電站專案提供智慧化升級改造服務。如今,這些電站執行狀態如何?
近日,英利雲鷹技術團隊全面收集並分析了該專案的執行資料,帶您揭秘這個全球最大家居零售商的屋頂光伏專案,是如何實現“華麗變身”的。
/ 專案基本情況 /
宜家(IKEA)中國屋頂光伏電站專案,裝機總量4.3兆瓦,專案分佈廣泛,從大連到深圳,跨越北、中、南三個地區9座城市,年發電量約550萬kWh。
英利雲鷹技術團隊接手前,對專案所有電站逐一實地踏勘,進行專業檢測和電站質量評估,發現該專案建於大型商場屋頂,人員密集,一旦發生火災或其他安全事故,後果不堪設想,因此業主對電站專案執行安全要求苛刻,並且電站分佈在全國多個城市,傳統運維模式下,總部公司和電站屬地商場,無法對電站執行狀態進行實時管控,發電收益也不能保障。
因此,經過專業技術評估後,英利雲鷹把電站防火安全改造和集控系統智慧升級,作為技術改造升級兩大方向。
/ 主要升級措施 /

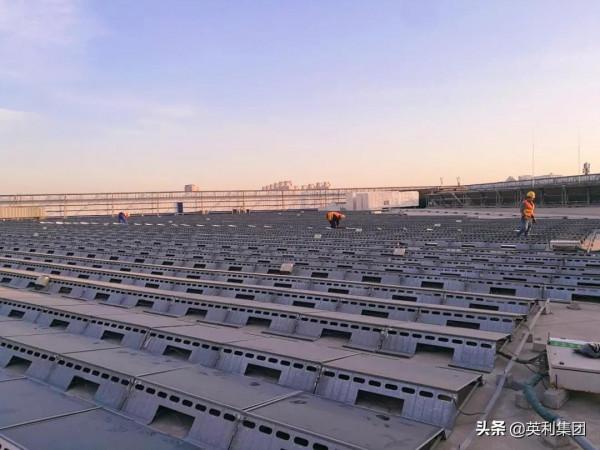

▼ 光伏支架系統升級
改造前,宜家光伏系統存在元件插接件泡水短路、線纜佈置雜亂等安全隱患。
英利雲鷹對支架系統進行升級改造,在原後部支架內層位置加裝線纜槽,規避元件插接件泡水造成短路,避免線纜佈置雜亂帶來的安全隱患,並把支架與支架之間線纜穿進不鏽鋼波紋管內,作為線纜的保護套。在插接件與線纜之間增加石棉帶,作為防火隔層,確保發生故障時其他線纜的安全,同時對電站支架系統進行了防腐處理。
▼ 匯流系統升級
原匯流箱安裝形式易導致內部進水,且不利於水汽排放,帶來內部元器件腐蝕,存在虛接、接地等安全隱患。
英利雲鷹團隊,將原兩級匯流方式全部更換為一級匯流方式,去除原有匯流盒結構,升級為智慧匯流箱,增加溫度探測和直流絕緣探測,並把全部匯流箱規劃到建築物硬屋面平臺或工字鋼結構上。
▼ 監控系統升級
原站內監控系統的預警、報警功能模組存在明顯缺陷,不利於故障的及時發現和處理。英利雲鷹技術團隊將原有站端監控系統,升級為雲端集控系統,並增加手機APP監控功能,為專案搭建電站級運維管理系統、裝置級資料採集和管理系統,實現對電站裝置的實時監控處理,並利用生產管理系統完成電站的日常運維管理,完成裝置的資料採集、報告生成和分析等。
/ 技改成果顯著 /
經過1年分三期實施的施工建設後,英利雲鷹團隊完成了所有電站專案的改造升級工作,取得了顯著的技改成果。
▼ 發電量顯著提升,有統計的電站發電量平均提升10%以上
以專案中的某商場電站為例,透過實際資料對比分析,升級前12個月發電量364354.98kWh,升級後12個月的發電量406721.97kWh,發電量提升了約10%。這歸功於監控系統升級後,解決了以往系統無法監測一級匯流,從而導致組串故障不能及時發現帶來的發電量損失嚴重的問題。
▼ 專案升級完成後,迄今未發生一起光伏系統安全風險事件,同時,藉助智慧化集控系統,商場工程人員的巡檢效率提升3倍。
宜家(IKEA)中國4.3兆瓦專案智慧化改造效果,得到了業主的高度認可,英利雲鷹也因此成功進入宜家光伏運維供應商系統,為今後雙方全面深入合作鋪平了道路。
