一:預埋過程中的檢查:

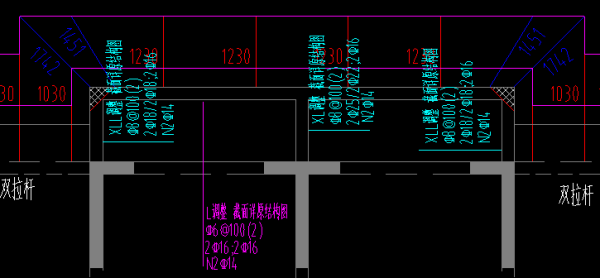

1:懸挑結構(如陽臺處),有沒有按專項施工方案裡的配筋要求佈置鋼筋(懸挑層及上拉層)

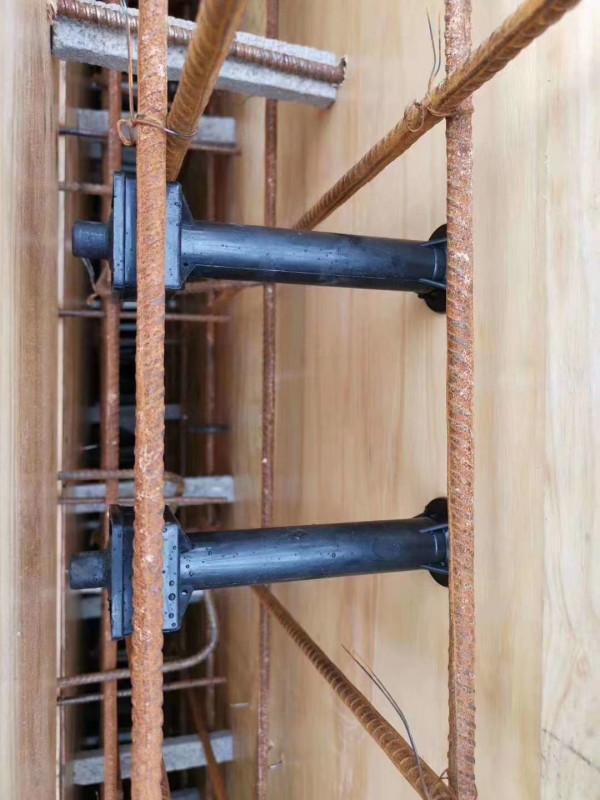

2:預埋後澆砼前,有沒有再次檢查,看看是否有漏埋現象。特別是檢查陽角處的預埋有沒有按深化圖的尺寸(因為陽角處一旦預埋錯誤,將很難處理)。
3:檢查預埋每根懸挑梁的 2 個預埋件有沒有水平放置。並檢查所有預埋件是否與外模的內側貼緊。
二:懸挑梁底座板(錨固板)處的檢查:
1:底座板是否“整塊”均與結構面接觸,有沒有出現懸空部位的情況。
2:底座板的焊縫,有沒有出現異常裂縫。
3:兩根懸挑梁之間的底座板,有沒有出現打架(相碰)的情況。
4:如有使用“掛鉤墊片”的懸挑梁,會不會墊得太厚,導致螺母未能正常緊固螺桿
三:雙頭螺桿、螺母、墊片、螺母保護蓋的檢查:

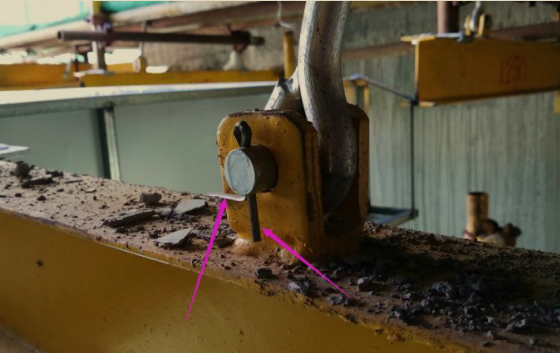

1:外露長度有沒有超過 6cm
2:室內牆面會不會有裂縫
3:每根螺桿與螺母的連線,有沒有使用到專用圓墊片
4:有沒有及時將螺母保護蓋用上
四:雙耳拉環、斜拉桿、開口銷、花籃的檢查:
1:雙耳拉環有沒有與牆面貼緊。並檢查上、下兩個“開口銷”有沒有張開。
2:扒開絲牙保護套,用手搖動拉桿,感受拉桿是否與花籃安全連線。或目測拉桿絲口的外露長度會不會超過 25 釐米(正反絲拉桿的絲口設計均是 30cm,花籃絲口 5cm)
五:下撐杆的檢查:
略……
六:腳手架與懸挑梁接觸處的檢查:
1:腳手架的立杆,有沒有出現懸空情況。如有此情況,看看有沒有正常使用“掛鉤墊片”或有沒有使用“扁擔梁”。
2:如有使用“扁擔梁”的,是否有用到“U 型抱箍”或電焊予以固定。同時檢查抱箍的螺母有沒有鬆動……
略……
其他問題(如腳手架掃地杆、剪刀撐、連牆件等),有沒有按規範要求,請專案自行按《建築施工扣件式鋼管腳手架安全技術規範》(JGJ130-2011)、《建築施工懸挑式鋼管腳手架安全技術規範》(DGJ32J121-2011)、《建築施工腳手架安全技術統一標準》(GB51210-2016)的規範要求進行檢查及維護。
