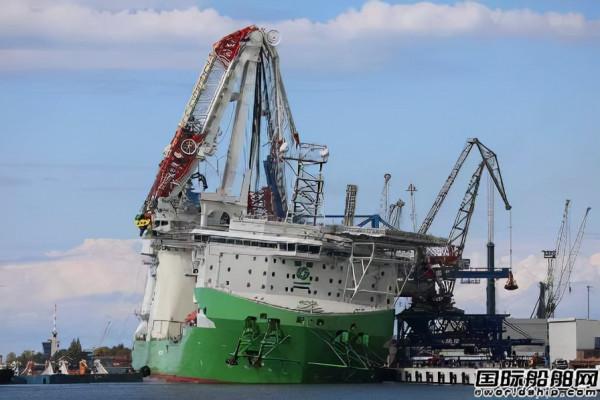

招商局重工正在建造的全球最大海上風電施工船“Alfa Lift”號主起重機近日發生意外事故,這是一年半來利勃海爾起重機在安裝過程中第二次發生嚴重事故。
10月18日,海上風電公司Seaway 7表示,48000噸半潛式重吊船“Alfa Lift”號主起重機上的摺疊式A型架出現了意外移動事故,沒有人員受傷,事故原因正在調查之中;“該事件是船廠和起重機供應商之間的問題,現在判斷事故是否會影響船舶的交付時間還為時過早”。
據瞭解,“Alfa Lift”號原本由歐洲航運及海上重型工程公司Offshore Heavy Transport(OHT)於2018年在招商局重工下單訂造。在今年10月挪威海上油氣承包商Subsea 7的可再生能源業務部門與OHT合併成立Seaway 7之後,“Alfa Lift”號隨OHT加入了Seaway 7的船隊。

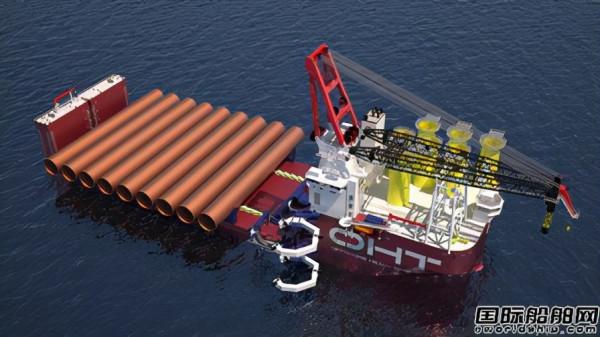

“Alfa Lift”號是為海上風電領域特別設計和建造的世界上最大、最具創新性的海上風電施工船,計劃於2022年交付,並已經獲得了全球最大海上風電場Dogger Bank的合同。這艘全球首制48000MT半潛重吊運輸船由Ulstein設計,總長216.3米,型寬56米,設計吃水8米,最大半潛吃水27.6米,起重能力3000噸。
該船專門為新一代大風機時代而設計,能夠運輸和安裝10個1500噸的超大型單樁基礎(或者11個2000噸的超大型導管架基礎)。船上安裝一臺3000噸的主起重機,配備DP2動力定位系統、快速壓載系統,兼具半潛和重吊能力,為海上風場風機基礎的運輸和安裝提供 “一站式” 服務。
據國際船舶網瞭解,“Alfa Lift”號主起重機由利勃海爾公司提供。今年3月,利勃海爾證實,為“Alfa Lift”號提供的HLC 15000起重機的白色旋轉平臺和A型架已經出海交付,僅由甲板貨船“BigLift Barentsz”號從德國運輸至中國。這是利勃海爾交付的“Alfa Lift”號首批起重機部件。當這兩個部件完成安裝後,吊杆也將及時交付,從而完成這臺HLC 150000起重機的安裝組裝。
利勃海爾當時表示,該公司對“Alfa Lift”號上起重機的初始設定提供了支援和指導,此外還將向中國派遣一支專家團隊,為該專案提供支援,監督HLC 150000起重機在船廠的安裝、除錯和測試過程(ICT)。
據利勃海爾介紹,這臺HLC 150000起重機還針對未來風電場的安裝進行了最佳化,在30米臂長時的最大重吊能力為3000噸,在76米長時的最大起重能力為1000噸。起重機的迴轉柱直徑僅為14米,因此在甲板上所需的空間很小,能提供更多的儲存空間。由於採用了特殊的滑環配置,這臺起重機具有360度無限迴轉範圍。其摺疊式A型架還可根據需要降低起重機的高度。與其它許多這種尺寸起重船不同的是,“Alfa Lift”號將能在橋樑下方穿越航行,這一特點縮短了運輸時間。這種摺疊式A型架提供了更多的靈活性,從而提高了運營效率和成本效益,增加了租船天數和船舶的可用性。
值得一提的是,就在去年5月,利勃海爾為另一艘海上風電場安裝船“Orion I”號提供的HLC 295000起重機在德國羅斯托克碼頭進行重吊載荷測試時突發事故,起重機吊臂突然斷裂,直接砸向底座,造成船體震盪但未發生傾覆。事故導致5人受傷,船體嚴重損壞。“Orion I”號的事故帶來了超過5000萬歐元的經濟損失,初步分析認為起重機吊鉤質量問題可能是造成這次事故的罪魁禍首。
據瞭解,“Orion I”號是全球噸位最大的風電場安裝船,由啟東中遠海運海工承建,配備了LNG雙燃料輔發電機及主發電機、DP3定位系統以及八點繫泊系統。該船於2019年10月在啟東中遠海運海工完成設計建造,啟航前往德國,原本計劃在2020年5月下旬交付給比利時海工巨頭DEME,但直到去年10月才啟動起重機維修工作。
事故的發生使“Orion I”號無法按計劃服務英國的Moray East海上風場安裝專案,DEME 不得不部署另一艘船“Scylla”號,替換進行海上導管架安裝作業。MarineTraffic的船舶跟蹤資料顯示,目前“Orion I”號仍處於維修狀態。
