預留預埋是機電安裝工程至關重要的一個環節,要配合主體工程一起進行,這項工作沒做好的話,後期處理往往要牽扯土建與裝飾等多專業,造成很大麻煩,因此要格外重視施工工藝,以保不出錯漏。本文基於工程例項,詳解機電安裝預留預埋施工工藝,以供大家參考實施。
預留預埋施工流程圖
▼
下面從這五個方面全面詳解預留預埋施工
①套管預埋 ②線盒預埋 ③線管預埋④二次預埋 ⑤成品保護
一套管預埋
1)套管制作
根據機電管線綜合圖,由專業工程師對剛性防水套管、柔性防水套管、一般填料套管進行逐層、逐部位數量統計,同時根據結構牆體的厚度確定預埋套管的長度,列出詳細各種型別套管清單;預留孔洞的位置及位移偏差符合規範要求及允許偏差值內,套管要求見下表:
套管制作實物
2)套管選型
3)套管安裝
主體結構鋼筋綁紮好後,按照深化設計圖示高几何尺寸找準位置,然後將剛性防水套管置於鋼筋中進行加固。
樓板套管
二次結構牆體套管
使用結構鋼筋或附加鋼筋採取“#”型對套管進行加固,“#”型鋼筋的交叉點、套管與鋼筋交叉點進行焊接,使套管牢固的固定在鋼筋網中。柔性防水套管對法蘭的螺栓孔做好防護工作,防止混凝土將螺栓孔堵塞,不利於後期柔性防水套管的法蘭壓蓋的安裝。
一般填料套管安裝
二線盒預埋
現澆混凝土牆柱上的電盒預埋施工時要控制好標高及與牆面的距離。在埋設時為了防止位置偏移,在預埋管和線盒用4根附加鋼筋箍起來,再與主筋綁紮牢固。限位筋緊貼線盒,與主筋用粗鐵絲綁紮,不允許點焊主筋。
1-主筋 2-12#鉛絲綁紮 3-線盒 4-電焊5-附加鋼筋
線盒安裝:安裝位置,標高準確
三線管預埋
1)預埋線管安裝要點
A、管線的排列不能緊靠在一起,至少間隙不小於20mm以上,管道交叉不能重疊三層或以上,避免影響樓板面標高。PVC線管敷設線路必須走最短路徑,不能繞管。
B、直線管每隔1m用扎絲固定綁紮一處,線盒、燈頭盒接頭處左右50mm固定綁紮。
C、PVC線管管口由下往上預留的長度控制在80mm以內,方便以後做成品保護,管口由上往下預留的長度應控制在100mm以內,避免以後砌體施工彎斷線管,二次配管時無法接駁。
D、線管在牆體中間最大管徑不宜超過50mm,在樓板中不宜超過25mm,線管與建築物、構築物表面距離不應小於15mm,線管轉角角度應大於90度。
2)預埋線管安裝例項

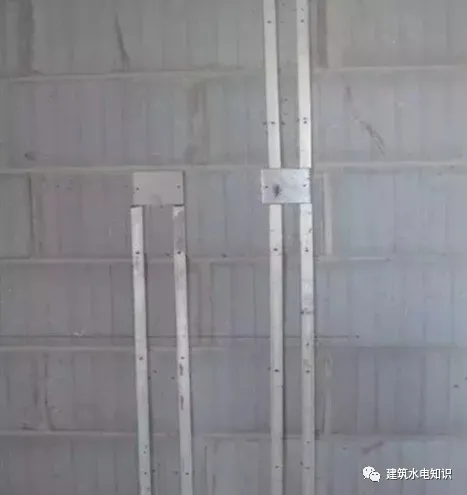

線管安裝規範,綁紮牢固
PVC線管安裝:線管敷設間距規範,綁紮牢固線盒及外露管成品保護到位

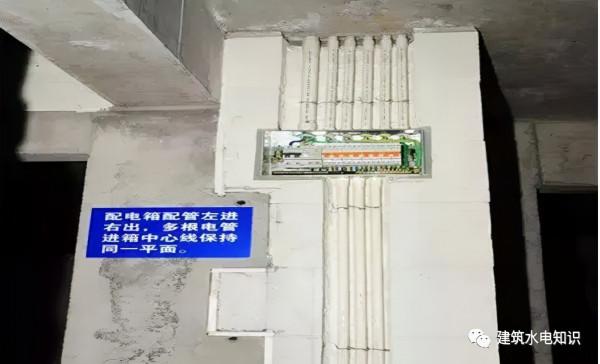

線管安裝:鍍鋅管管暗敷橫平豎直,間距一致,綁紮牢固線盒及外露管成品保護到位
四二次預埋
1)二次預埋施工要點
絕緣導管在砌體上剔槽埋設時,槽寬和槽深均比管外徑大5mm~10mm,應採用強度等級不小於M10的水泥砂漿抹面保護,補槽砂漿應低於牆體表面2mm。
砌體牆線管敷設
砌體牆線盒安裝敷設

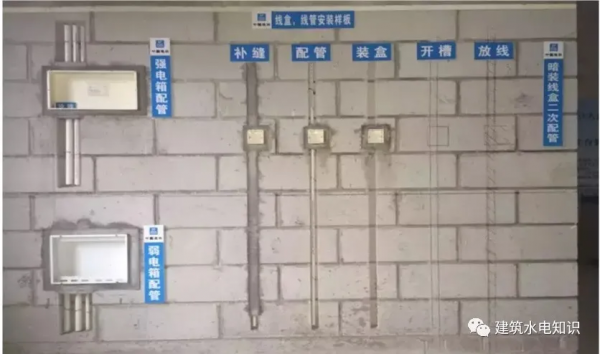

砌體牆線管線盒樣板
2)線管二次預埋例項
畫線

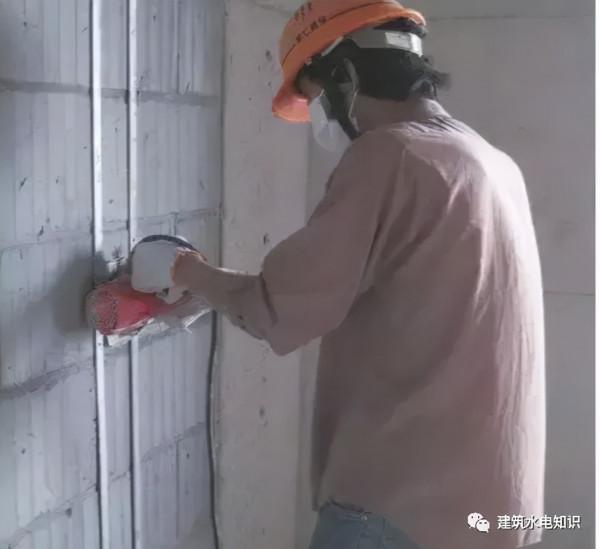

開槽固定
切槽
剔槽
剔槽完成
敷設管及固管
抹灰
埋線盒
線管線盒敷設
定位準確,剔槽規範,填縫平整
線管敷設
五成品保護
為防止施工半成品或成品被破壞,應採取合理措施加以保護
線管及線盒保護
