源自丨江蘇南通二建集團有限公司
建築工程中,廚衛間、消防連廊、屋面等一般在砌築之前要做一道高度不小於200mm的混凝土構造翻邊,傳統施工採用二次支模、澆築混凝土方法,二次結構施工由於構造翻邊與結構樓板之間存在施工縫,容易出現滲漏或返潮通病。
為避免傳統翻邊施工所造成的弊端,南通二建集團研究制定了建築工程構造翻邊一次成型施工工法,並在公司諸多專案的應用中成效顯著,規避了廚衛間、消防連廊、屋面等翻邊根部滲漏風險。
施工工藝原理
根據圖紙尺寸,預先製作構造翻邊的定位鋼筋及整體模板:將廢鋼筋頭按照圖紙牆體尺寸焊接模板導牆定位筋及固定模板的工具式鋼筋卡箍;將竹膠板按牆體的尺寸製作並組裝,接著採用40mm×40mm方鋼作為水平背愣按規範間距固定在竹膠板上,最後用螺絲、頁尾釘將竹膠板、水平背愣連線成一個整體。
待頂板鋼筋綁紮完成後,採用塔吊將製作完成的構造翻邊模板吊運到構造翻邊處,擱置在焊接的定位鋼筋上,拉線調直模板;構造翻邊陽角處螺桿一端用螺母和山型卡收緊,最後工具式鋼筋卡箍按規範間距固定模板,與樓面混凝土同時澆築,從而達到構造翻邊一次結構成型目的。
施工工藝流程
1. 構造翻邊整體式模板製作工藝流程
熟悉施工圖紙→模板方案設計→根據構造翻邊尺寸進行模板下料→將竹膠板按尺寸拼湊起來→將水平方鋼龍骨用頁尾釘按間距固定在竹膠板上→用紅油漆將竹膠板編號
2. 構造翻邊模板安裝工藝流程
施工放線→放置焊接好構造翻邊定位鋼筋→組裝構造翻邊內側模板→內側模板就位並調整位置→放置外側模板就位並調整位置→校正模板→構造翻邊陽角螺桿一端用山型卡及螺母收緊→安裝工具化鋼筋卡箍→檢查驗收→混凝土澆築

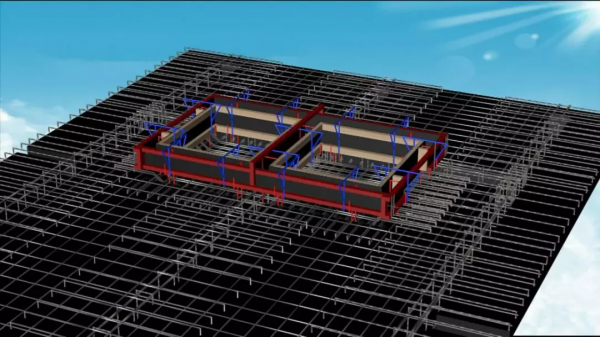

3D交底動畫
施工操作要點
1. 製作模板前,認真熟悉結構圖和建築圖,確保尺寸無誤,因為模板製作過程比較複雜返工起來浪費較大。採用質量較好的15mm厚竹膠板作為模板面板,提高模板的週轉次數。模板水平龍骨採用40×40mm方鋼,龍骨與模板間採用頁尾釘固定。
2. 構造翻邊鋼筋製作要點:根據圖紙翻樣製作定位鋼筋模具,保證尺寸一致。鋼筋直徑12mm,鋼筋必須滿焊,保證焊接質量,避免受力時,鋼筋與鋼筋脫落。

翻邊定位筋
翻邊定位筋製作
3. 構造翻邊陽角特製固定螺桿製作要點:在一側方鋼上焊接直徑12mm的螺桿,螺桿與方鋼必須滿焊,螺桿長度根據模板及方鋼的尺寸確定,保證螺紋外露不少於3cm。

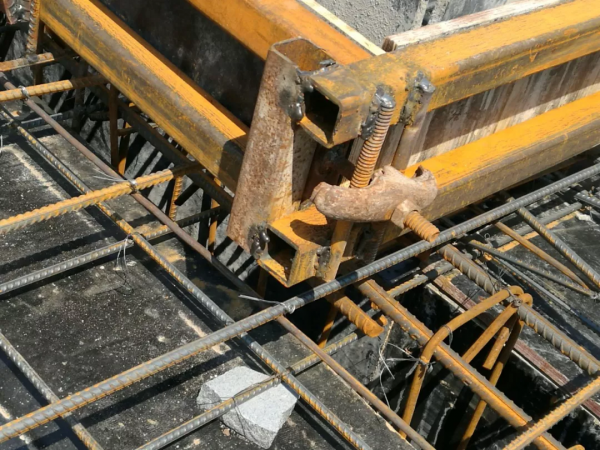

翻邊陽角加固鎖具
4. 定位鋼筋安裝要點:構造翻邊定位鋼筋焊接固定前必須帶線調整,保證在一直線上,避免導牆彎曲。

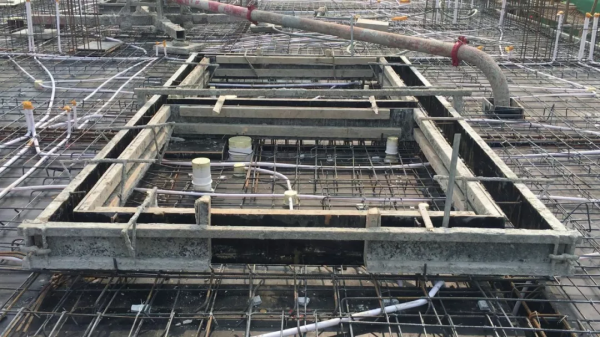

翻邊定位筋現場施工
5. 模板拼裝要點:預先用頁尾釘將方鋼龍骨固定在竹膠板背面,內間距100mm,底下那根方鋼距模板下口2cm,便於混凝土陰角壓光;再透過陽角固定螺桿和山型卡、螺母將模板連線成一個整體。

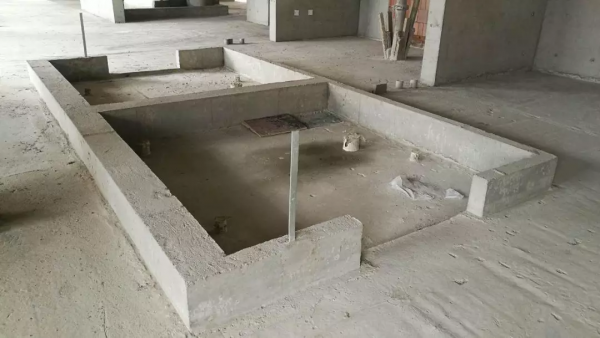

翻邊模板成型
6. 構造翻邊與樓面混凝土一起澆築要點:構造翻邊面及構造翻邊與樓面陰角處需進行二次收面,提高觀感。
翻邊混凝土成型
建築工程構造翻邊一次成型施工工法,構造翻邊與樓板結構一次澆築,避免二次澆築形成結構施工縫,增加結構自防水,減少施工工序及交房後小業主的滲漏投訴,降低工程施工成本;減少二次支模、鑿毛,有效控制因二次施工造成的垃圾汙染,以鋼代木,做到綠色施工;整體拼裝工具化模板,安裝效率高,成型效果好,施工方便節約人工,達到降本增效。
一建證書的大作用:優先錄取、加入高薪行列
