一、概述

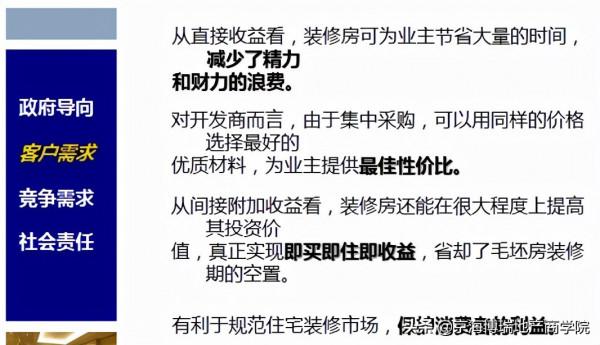

1.1標杆企業如何看待精裝修
1.2裝修的類別如何區分
1.3精裝修房評價指標是什麼

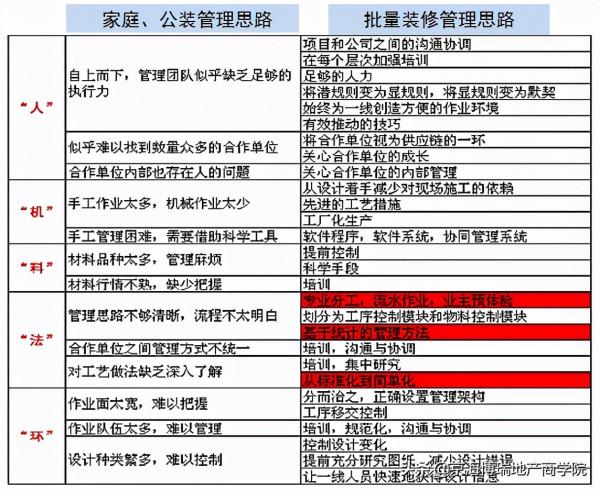

1.4批次精裝修的難點
①管理範圍分佈廣闊,批次大;
②精細化設計內容非常多;
③土建交付質量要求高,
④工序銜接的控制要求,採購管理要求嚴謹;
⑤質量控制程式非常繁雜,工藝要求高;
⑥工期要求快;
⑦保修與維修服務多;
二、設計
2.1有關精裝修設計方面的疑問
裝修工作,我們首先想到的是設計環節。
由誰設計?
如何減少設計錯誤?
精裝修是不是“先毛坯,後裝修”。裝修設計從什麼時候開始介入?
設計如何適當減少現場施工難度?
設計如何與採購密切配合,有效降低成本?
如何加深設計師的體驗,如何透過客戶投訴改善設計?
設計如何實現標準化?如何實現工廠化?
2.2當前精裝修設計遇到的主要問題
毛坯房戶型功能不全,不能滿足生活需要;
設計效果不能獲得客戶的價值認同;
設計師缺乏足夠的生活經驗;
設計過於複雜,或者過於簡單;
設計不能實現精細化;
選用的材料不適合大面積使用;
2.3方案研究階段
要考慮的內容:
①戶型最佳化時要求從批次精裝修角度進行設計;
②廚房的佈置(流程佈置、配置佈置、水電預埋定位等);
③衛生間的佈置(潔具佈置、小電器佈置、更衣壁櫥的佈置、水電預埋定位等);
④入口玄關空間的預留;
⑤廳、房傢俱佈置方案、空調機位佈置方案(確定電氣、弱電定位等);
⑥洗衣機、拖布池等佈置(上水、下水的佈置);
⑦室外空調架的定位(與預留洞及建築立面緊密相關);
2.4方案研究階段
①前期戶型方案中一定要嚴格做好實際尺度的傢俱佈置圖;
②將裝修設計工作形成標準化的研究;
③將裝修設計研究要分類分檔次進行;
2.5細化設計階段
需要注意的問題:
①入戶門風格和形式的選擇必須與室內設計統一;
②建築設計院的施工圖與精裝修設計是否矛盾(尺寸差異、水電定位差異、機電裝置預留洞口等);
③室內公共部分裝修設計與戶內裝修設計的銜接(地面標高、入戶門內外門套的裝修);
④室外設計與室內設計的銜接(陽臺、露臺門、窗等);
⑤平面佈局最佳化設計在報建報批前進行最合適;
⑥主體基礎施工前完成室內各部位設計最合適;
設計如何適當減少現場施工難度:
住宅產品精裝修設計強調人性化設計,避免個性化設計,強調通用性功能,避免特殊性功能,強調固品材料,避免特性材料,便於大面積統一施工,有效控制施工質量。
三、成本與採購
3.1成本控制從設計開始
成本控制工作量80%在於設計階段
主要是:
(1)產品定位標準的選定、設計風格確定
(2)主要材料對比選擇
(3)設計內容及技術標準的確定(各區域組成及部品配置、技術標準)
(4)設計細節及裝修標準(例如:材料鋪貼方式直接影響材料的損耗)
成本控制工作量20%在於施工階段主要是:
(1)預算控制:招標方式;採購方式選擇
(2)工程發包控制
(3)施工階段的成本控制(如:設計材料管理、避免簽證等)
(4)決算階段的成本控制
3.2設計階段成本控制流程
一般按以下步驟進行:
(1)根據樓盤市場定位確定交樓標準的裝修範圍和單位造價。一般室內裝修成本標準可在300~1000元/平方米範圍選擇和確定;(由多部門參與確定)
(2)按所確定的裝修造價進行精裝修住宅的設計深化、調整及完善,編制符合市場定位的精裝修預算,初步鎖定成本;(可由裝修設計公司來完成)
(3)按確定的裝修設計進行主要裝修材料、部品的採購詢價工作。主要材料及部品包括:入戶門、鋪地材料、衛生潔具、廚房衛生間用品、櫥櫃、開關插座、家用電器、牆面磁轉、塗料等;(由預算採購部門來完成)
(4)根據初步選定的裝修材料、部品比較精確地做出裝修預算;(預算部門來完成)
方法是:按精細化圖紙編制清單。對比實際施工樣板間工程量,形成單套計算模組。
(5)根據產品定位及成本控制目標調整裝修設計;(多部門參與)
(6)按照最終的定板裝修設計完成精裝修成本預算的編制;
3.3採購管理
需要注意的內容
①甲供材料的選擇範圍:地板、瓷磚、塗料、石材、窗臺板、門、櫥櫃系統、潔具、燈具、電器等。(在招標前根據詳細的清單確定甲供材料的範圍)
②批次採購的選擇(要求充分了解供應商的管理、誠信度,合同中要側重考慮供貨服務、維修支援等)
③競標性採購(需要重點提示:不宜採用低價競標採購,應結合設計品質要求,以保質重,合理讓利為對比。)
④部品設計與採購應避免廠家的供貨壟斷;
3.3.1 木門的採購
①木門是對進度的影響極大,是最值得關注的專案之一。
關注的質量要點:
木材幹燥水平;
木材本身的品質;
門板的構成方式,實木門、空心門、模壓門;
飾面做法;
油漆質量;
門套的設計方式;
門的五金件;
②幾乎所有專案上都遇到木門安裝產能不足的問題。為此,將其工作劃分為幾個步驟,並在採購合同中與供應商予以明確:
第一階段:門的設計,技術標準的確定,五金件配置的確定;
第二階段:樣板門製作,確定驗收標準;
第三階段:根據供應商的產能排產,並約定門框、門扇、門套進場時間;
第四階段:現場安裝的相關要求,驗收的要求,成品保護的要求;
3.3.2 櫥櫃的採購
櫥櫃採購關注的質量要點:
①檯面人造石與天然石區別,價格差別可達10倍;
(天然石維修內容多,主要是石紋的問題)
②櫃體用板材。多數用防潮板,即便如此,防潮板質量也有高低之分;
③表面裝飾材料,便宜的防火板幾十元每張,貴的上千元一張;
④每一種五金件,進口和非進口價格差別極大,例如:抽屜所用的滑軌,質量好的可以承受一個人的重量,其價格也頗為可觀;
⑤抽屜的質量。有的是金屬製品,有的用普通板材製成;
⑥封邊條的工藝及材料;
⑦各種附件,例如金屬抽籃的數量、質量等等;
⑧深入瞭解供應商配套環節的加工水平;
3.3.3 成品木製作的採購
安裝時對現場有一定影響
①成品木製作包含:
(衣櫃、鞋櫃、玄關收納櫃、衛生間櫥櫃、儲藏櫃、背景牆)
②已上幾乎每一組成部分都構成不同的質量等級;
③活動部件的可靠性需要認真把握;
④防潮能力常常不足;
⑤製作安裝的時間比較長;
3.3.4 衛生潔具的採購
關注要點:
①龍頭等配件的選擇必須與潔具匹配;(設計須重視)
②下水配件選擇的質量保證;(容易生鏽)
③馬桶的規格應該與現場預埋一致,否則無法安裝,或者改動太大;
④浴缸直接影響泥水的施工進度,應予關注;
⑤衛生潔具對裝修檔次影響很大,價格差別也非常之大;(設計、銷售均要引起重視)
四、施工管理
4.1進度控制
4.1.1 管理體系
4.1.2 建立樣板間
工程樣板間;
成品、樣品樣板間;
交樓標準樣板間(重要)
交樓標準樣板房製作的重要性
(1)對於建設規模比較大的樓盤,建議在進行大規模精裝修之前,先進行樣板房的施工。因為樣板房不僅是樓盤銷售工作的需要,而且還要透過樣板房的施工,發現產品設計、主體結構施工中出現的缺陷,並及時進行修正。特別是那些前期設計沒有考慮全面傢俱解決設計方案的專案。
(2)如果所裝修的樣板房是交樓標準,那麼任何同一型別的缺陷如果不能得到及時的改正,將會對未來大面積的裝修帶來巨大的遺憾,甚至造成鉅額的直接經濟損失。(交房樣板房必須嚴格正確和高度標準化,多部門參與最終的認可)
4.1.3 重點任務
精裝修住宅的施工要注意處理的好幾個問題
1、做好標段劃分,嚴格管理施工單位的招標工作;
2、做好原施工圖與裝修設計的技術對接;
3、協調好主體施工單位和裝修施工單位的工作關係,合理安排工序;
4、明確主體施工單位與裝修施工單位的工作範圍和責任分工;
5、要做好主體施工單位與裝修施工單位各自的成品保護協調工作;
6、做好精裝修住宅的驗收與整改工作;
(施工中工序過程驗收、裝修單位自檢,工程、銷售、物業多部門的驗收、業主開放日,業主最後收樓驗收)
4.1.4 精裝修施工流程的四個階段
4.2計劃管理
4.2.1 計劃範圍
涉及的計劃內容:
專案發展整體計劃;
裝修與主體工程之間的銜接計劃;
主體工程與裝修工程的並行計劃;
批次裝修的總進度計劃;
單棟的施工計劃;
單套的施工計劃;
以周為單位的施工計劃;
以日為單位的施工計劃;
4.2.2 控制措施
計劃管理的方法
設計動態表格,掌握宏觀進度;
設計控制移交進度;
提高管理班子的執行力;
對影響進度的各種因素要有預案;
制定整改驗收階段的應急措施;
4.2.3 影響關鍵因素
場地移交,交叉作業時工作面得提供;
甲供材料的供應,其他分包專案進展;
泥水工作進度;
通水、通電的時間;
階段性整改與全面整改的時間、力度;
平面分佈對管理效率的影響;
垂直運輸;
