一、入場驗收
鑄鐵排水管材入場需要進行產品質量驗收,以保證入場使用的管材符合設計要求、產品標準和材料計劃,是排水系統工程安裝質量和順利施工的基礎。
鑄鐵排水管材入場驗收依據GB/T12772—1999《排水用柔性介面鑄鐵管及管件》或其它相關產品標準、技術規程和材料進場計劃進行。
1、根據材料進場計劃,檢查入場材料品種、規格、數量是否符合。
2、根據設計要求和產品標準,檢查入場材料尺寸(長度、口徑、壁厚等)、形狀(圓度、彎曲度、垂直度等)、防腐塗裝(顏色、防腐塗料材質、附著力、塗層厚度等)、鑄造組織白口等專案。條件許可時,宜抽樣進行水壓試驗、化學成分化驗。
尺寸、形狀是否規範影響排水能力和介面密封質量;產品壁厚和塗裝質量與管道使用壽命密切相關;如果產品鑄造組織存在白口,不僅現場切割困難,更重要的是產品脆性增加,安裝、使用過程中易產生破裂,簡易的檢測方法是使用手工鋸條在管體上輕輕鋸一個來回,能夠產生鋸痕則無白口,不能產生鋸痕則有白口、產品不合格。
二、中間驗收
中間驗收主要是進行隱蔽工程驗收和排水系統全部安裝完畢後進行通水、通球試驗。凡是在竣工驗收前被隱蔽的工程專案,都必須進行中間驗收,驗收合格後,方可進行下一工序,隱蔽工程全部驗收合格後,方可回填溝槽。
中間驗收應由施工單位會同建設、設計、監理部門共同進行。排水管道安裝完畢後,按照設計要求、GB50242-2002《建築給水排水及採暖工程質量驗收規範》、CECS168:2004《建築排水柔性介面鑄鐵管管道工程技術規程》或其它相關標準、規範的規定進行灌水和通球試驗。最後清除管體外壁在安裝期間粘結的汙垢或水泥漿,按設計或使用者要求補塗、補刷防腐材料。
1、地埋和隱蔽的排水管道在隱蔽前必須進行灌水試驗,灌水高度不應低於該層衛生器具的上邊緣或底層地面地漏頂面高度。試驗方法為:向試驗管段連續灌水,直至達到穩定水面(水面不再下降),觀察15~30min,液麵不下降,且管道及介面處無滲漏。
2、重力流雨水管道應做灌水試驗,灌水高度應達到每根立管上部的雨水斗。當達到穩定水面後,觀察1h,管道無滲漏。
3、排水系統全部安裝完畢,進行通水試驗,管道流水通暢,不滲不漏。
4、排水主立管和橫幹管應做通球試驗。通球球徑不小於管道直徑的23,通球率達到100%。
通球試驗方法

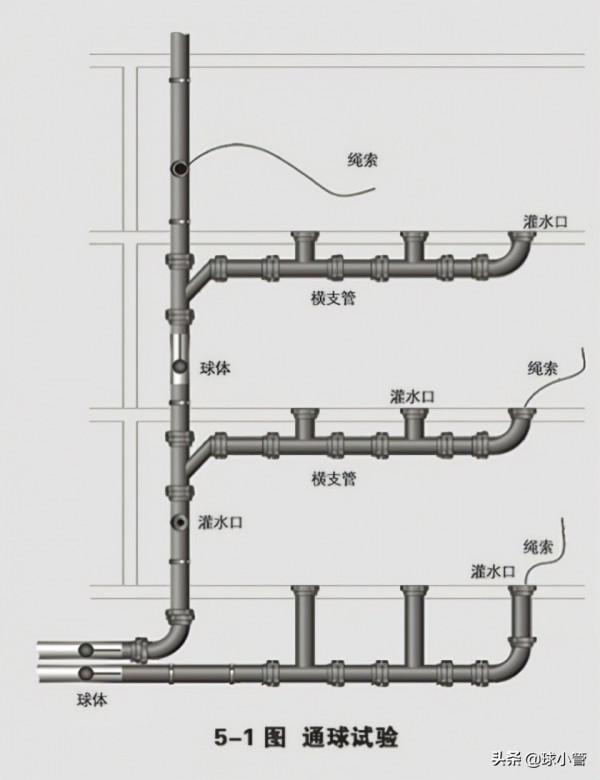

將直徑不小於2/3管道直徑的橡膠球或木球,用線貫穿並繫牢(線長略大於試驗管道長度),將球從管口投入,看球能否順利地透過管道並從出戶彎頭處溜出。如能順利透過,說明管道無堵塞。如果通球受阻,可拉出通球,測量線的放出長度,則可判斷受阻部位,然後進行疏通處理。反覆做通球試驗,直至管道通暢為止。如果出戶管彎頭後的橫向管段較長,通球不易滾出,可灌水幫助通球流出。
通水試驗方法
當排水系統及衛生器具安裝完畢,將全部衛生設施同時開啟1/3以上,此時排水管道的流量約相當於高峰排水流量。對每根管道和介面進行檢查有無滲漏,各衛生器具的排水是否通暢。對於有地漏的房間,可在地面放水,觀察地面水是否能彙集到地漏順利排走,同時到下面一層觀察地漏與樓板結合處是否漏水。如果限於條件,不能全系統同時通水,也可採用分層通水試驗,分層檢查橫支管是否滲漏、堵塞。分層通水試驗時應將本層的衛生設施全部開啟。
灌水試驗方法
採用特製的膠囊充氣裝置,膠囊的規格應與被試驗的管道配套。
①準備:將膠囊充氣裝置的配件進行組合,作工具試漏檢查:將膠囊置於盛滿水的水桶中並按住,用氣筒向膠囊充氣,檢查膠囊、膠管及介面是否漏氣,壓力錶有無指示。
②用捲尺測量由立管檢查口至樓層下方最低、直觀的垂直距離並加長500mm(長約2m),將此長度標示在膠囊與膠囊連線的膠管上,以控制膠囊插入立管的深度。

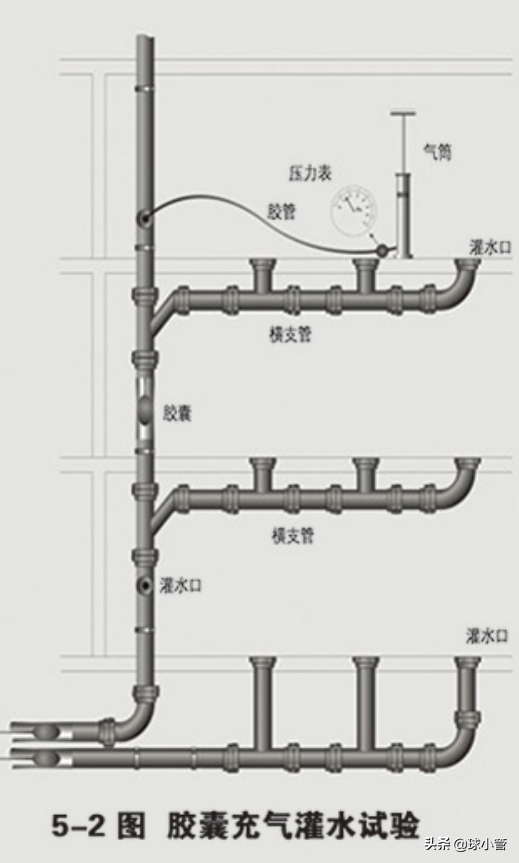

③開啟立管檢查口,將膠囊從此口慢慢向下送至所需長度,然後膠囊充氣,觀察壓力錶值,指標上升至0.08~0.1MPa為宜,使膠囊與管內壁緊密接觸屯水不漏為度。若檢查口設計為隔層一個,則立管未設檢查口的樓層管道灌水試驗,應將膠囊從下層立管的檢查口向上送入約0.5m,操作人員在下層充氣,上層灌水。膠囊要避免放在管道介面處,因為該處的接縫影響堵水嚴密性。
④在樓面的灌水口(也可以在檢查口)灌水至樓面高度,對灌水管道及管件介面逐一檢查,發現漏點,做出記號,可在滲漏介面處帶水緊螺栓修復,或排水後進行修復處理。灌水管道檢查無一滲漏點,保持5min灌水液麵不下降為合格。
⑤將膠囊放氣,然後徐徐抽出膠囊,注意不要使膠囊受損。
⑥取出膠囊後,水應能很快排走,如下降很慢,說明灌水管段內有雜物堵塞,應及時清理。用膠囊充氣的方法,也可檢查蹲式大便器是否滲漏。將膠囊置於蹲式大便器排水口並充氣,然後向大便器內灌水(水位平便器上沿),如果水位下降,說明沖洗進水介面處有滲漏,或大便器下水介面封閉不嚴,或大便器本身滲漏,應針對性排除。
三、竣工驗收
竣工驗收全面檢驗排水管道工程是否符合設計、工程質量標準,對不符合部分、專案進行返修、返工,全部驗收合格後,方可投入使用。
竣工驗收由建設單位負責,會同工程監理、設計、施工部門共同進行。按照設計要求和GB50242—2002《建築給水排水及採暖工程質量驗收規範》、CECS168:2004《建築排水柔性介面鑄鐵管管道工程技術規程》或其它相關標準、規範的規定進行。
1、排水系統工程竣工驗收應具備下列條件:
( 1)排水管道工程全部安裝完畢;
(2)隱蔽工程驗收、灌水、通水、通球試驗等中間驗收合格,記錄齊全。
2、排水系統工程竣工驗收應具備下述技術資料:
( 1)施工圖、設計變更檔案、竣工圖;
(2)管材、附件的出廠合格證書和產品質量檢驗報告;
( 3)隱蔽工程驗收、灌水、通水、通球試驗等中間驗收記錄;(4)工程質量檢驗記錄;
(5)工程質量事故處理記錄。
