砂漿粉刷是現在普遍的一種粉刷工藝,但是目前工程專案較多在臥室,客廳使用石膏粉刷,在涉水房間(衛生間,廚房,陽臺)以及公共區域(走道,樓梯間,電梯井前室)均採用砂漿粉刷
下面就砂漿粉刷施工工藝和步驟跟大家分享下自己的想法;不足的地方希望提出寶貴意見,歡迎指正。(石膏粉刷之前已經分享過)
第一步:基層清理,螺栓孔封堵;(發泡膠和砂漿封堵)

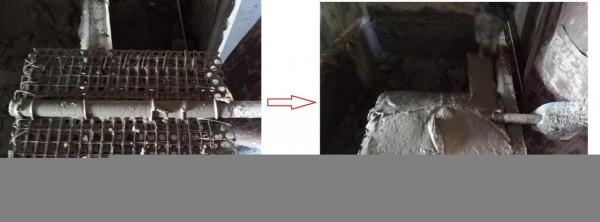

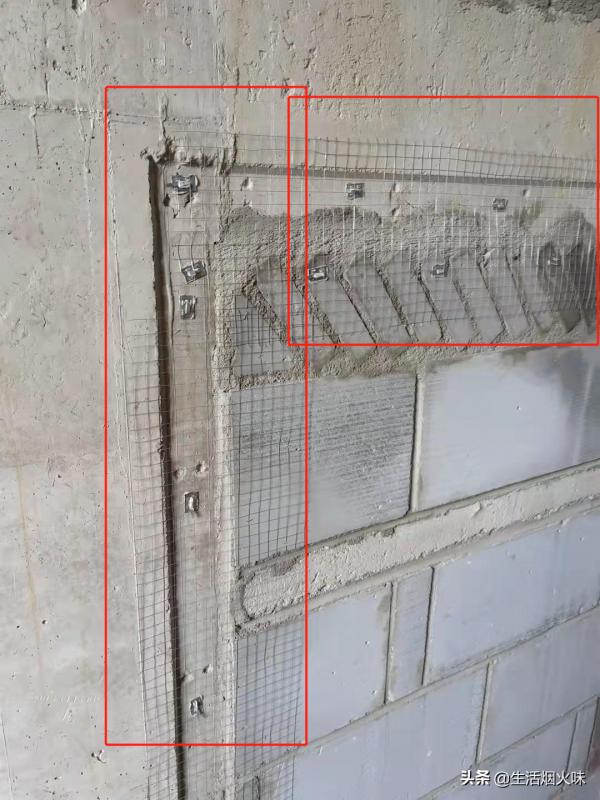

第二步:掛網;(30cm網一邊搭接15cm)
掛網作用:拉結現澆砼樑柱和磚牆砌體交界處變形收縮而引起的裂縫;而滿掛鋼絲網是在外牆面溫層表面起到抗裂防水作用,一般保溫層外面是貼面磚或石材時為鋼絲網,當為外牆乳膠漆時,鋪設耐鹼網格布。

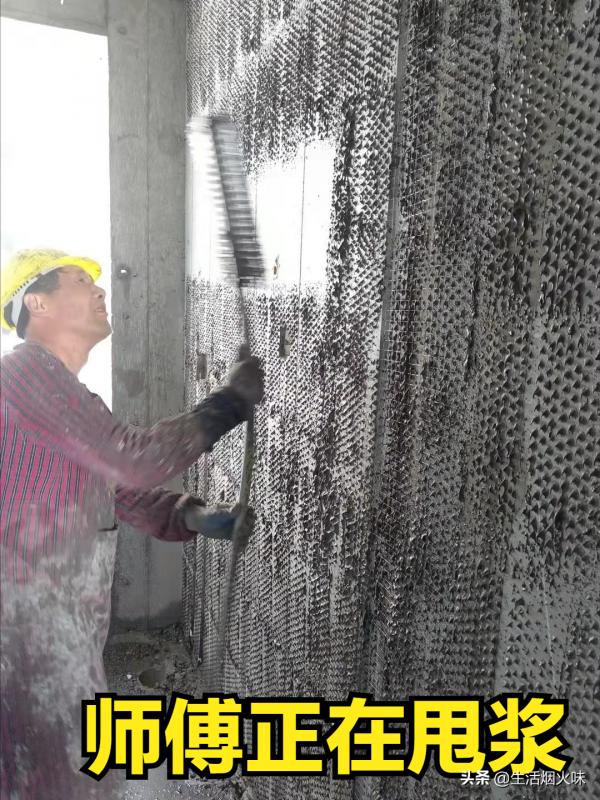

第三步:拍漿;(拍漿前基層灑水溼潤,拍漿後養護2-3天);
噴漿料配比:(水泥:砂:拉毛膠水:水=1:1:5)噴毛前應將牆面澆水溼潤,毛化率達到90%以上,毛點應均勻不得漏塗,噴漿後應至少養護72小時(第一遍用噴霧劑養護,之後澆水養護)。用手壓能感覺甩漿面有毛刺感

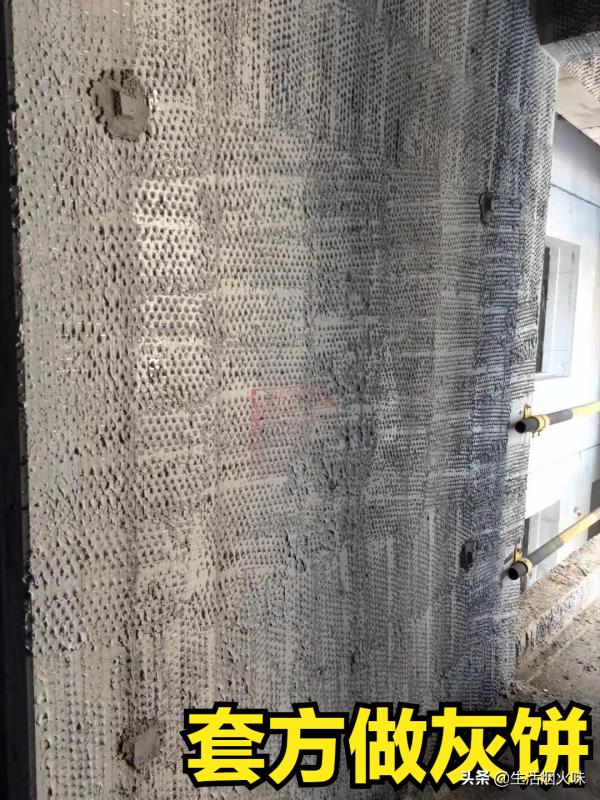

第四步:吊垂直、套方找房間方正、做灰餅;
根據基層表面平整垂直情況,用一面牆做基準,吊垂直、找方,確定抹灰厚度,操作時應先抹上灰餅,再抹下灰餅。抹灰餅時,應根據牆面具體情況,確定灰餅的正確位置,再用靠尺找好垂直與平整。灰餅用1:2水泥砂漿抹成3cm見方形狀,縱橫間距不大於1.8米。房間面積較大時應先在地上彈出十字中心線,然後按基層面平整度彈出牆角線,隨後在距牆陰角200mm 處吊垂線並彈出鉛垂線,再按地上彈出的牆角線,往牆上翻引彈出陰角兩面牆上的牆面抹灰層厚度控制線,以此做灰餅,然後根據灰餅充筋(軟筋抹灰)。
第五步:第一遍粉刷;
抹底層灰:防止汙染,抹灰前,室內牆面、柱面和洞口的陽角應先抹出護角,應採用1:2水泥砂漿做高度2.2m,每側寬度不少於80㎜的暗護角。必須在噴漿達到強度後方可施工,抹灰時先薄薄甩一層;
第六步:面層粉刷;

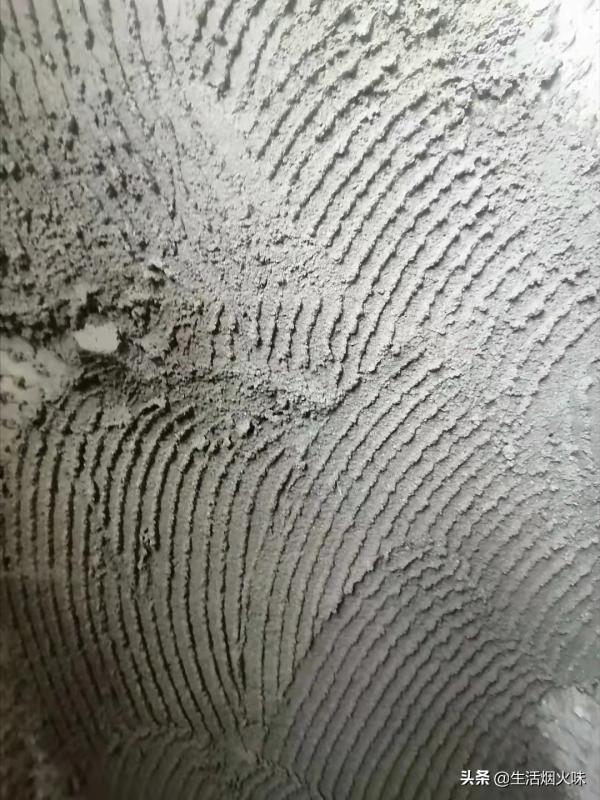

面層抹灰時,當底子灰初凝時,即可開始罩面層灰(滿壓抗裂玻璃纖維網格布),用2m鋁合金杆子找平,罩麵灰應二遍壓實(麵灰壓實前剔除灰餅與麵灰補平),確保觀感質量。
砂漿粉刷質量控制要點:
1:鋼絲網張掛到位,能夠預防開裂;
2:拍漿質量好(檢查方法:用手掰,漿拍點從中間斷裂,不是從根部斷裂);
3:粉刷厚度>1公分,要分層抹灰,預防開裂;
4:粉刷完要及時養護,防止砂漿收縮開裂;
