來源:建築工程魯班聯盟
外窗外牆滲漏可謂是建築工程中最為常見且頭疼的通病之一,一旦發生後期很難整改,這就需要在施工中便針對外窗滲漏的原因全面分析,相應採取對策進行徹底防治。以下總結整理了外窗外牆滲漏的八個原因,輔以圖片示例進行分析,並給出應對措施,大家可在施工中對照並參考實施,打造無滲漏問題工程。

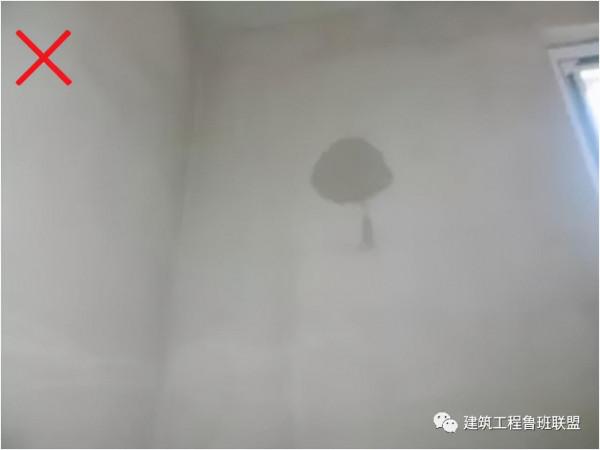

外窗滲漏
一
框體與洞口處塞縫存在缺陷,導致滲漏

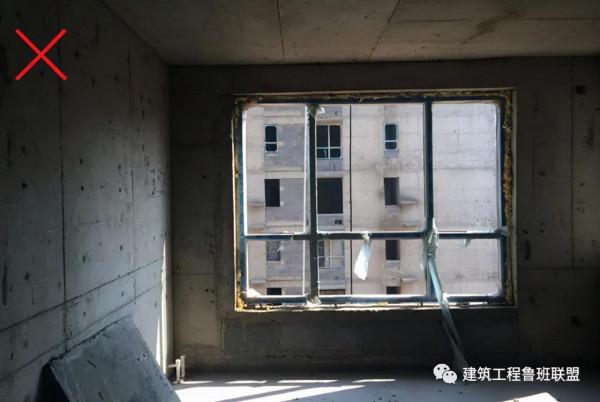

框體與洞口之間縫隙過大,發泡劑無法填塞密實:
副框與洞口之間縫隙過小,無法嵌縫:
框體塞縫前保護膜未撕除:
固定木楔未取出,發泡劑外漏:
【原因分析】
1、框體安裝之前,未及時進行洞口偏差的處理,導致出現縫隙過大或過小的情況。
2、框體安裝後,塞縫之前,未進行及時清理灰渣,導致塞縫不密實。
3、塞縫時,未及時撕除窗體保護膜,窗體保護膜後期撕除時,產生裂縫。
4、發泡劑固化前,未能及時用手或專用工具處理溢位膠體,後期刀片切割,導致產生滲水路徑。
5、塞縫材料固化後,未及時取出臨時固定的木楔,產生滲水通道。
【應對措施】
技術措施:
1、結構施工之前,應依據外牆做法,確定洞口尺寸:
2、結構施工過程中,應隨層及時進行洞口偏差的處理,處理標準如下:
驗收重點:
1、洞口偏差處理;
2、塞縫前的清理;
3、塞縫後質量檢查;
4、打膠質量檢查。
管理措施:
1、結構施工前,外門窗洞口尺寸技術確認;
2、建立嚴格洞口移交驗收程式;
3、以樘為單位的“四步”檢查控制體系。
二
窗體框料接縫不嚴或變形,導致滲漏

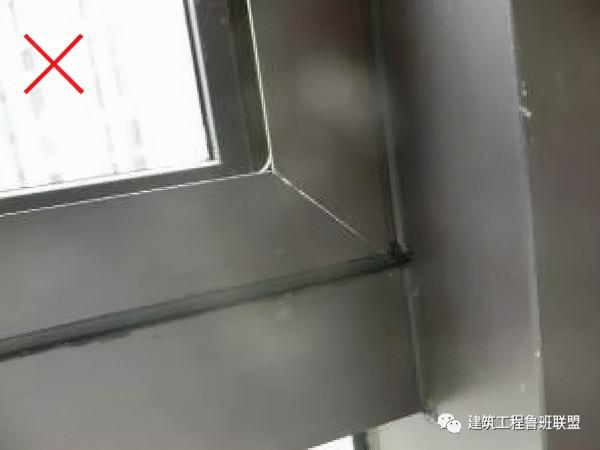

45度斜拼拼縫不嚴:
角部組角膠不到位:
型材破損:
框料變形接縫不嚴:
【原因分析】
原材問題:
型材選擇不當,鋁合金窗壁厚薄,塑鋼窗未按規定設定增強型鋼。
安裝問題:
同牆體的連線方法不當,框體四周未填嵌軟質材料,形成“伸縮縫”。
拼樘料同牆體未作可靠的連線固定,安裝連線點間距隨意。
成品保護問題:
工序安排倒置、框體安裝完成後,外裝尚存大量工作,且成保不到位、材料運輸、人員出入造成破壞。
開啟扇安裝後,未能及時安裝五金,大風天氣撞擊後,導致框體變形。
【應對措施】
技術措施:
1、依據規範進行型材進場驗收:
同一規格、型別的外門窗,每百樘為一個檢驗批。
高層外門窗,每一檢驗批至少抽檢10%,且不得少於6樘。
2、框體與洞口的連線點設定:距角部應小於200mm;連線點間距應小於400mm,且均勻佈置。
3、框體與洞口塞縫推薦做法:底部防水砂漿塞縫,兩側及頂部發泡聚氨酯塞縫。
驗收重點:
1、進場材料驗收。
2、框體與連線點位置。
管理措施:
1、框料安裝完成後,應採取有效成保措施。內外視窗收口前,再撕除保護膜。
2、設定專門出入口,規範外裝材料、人員的進出管理。
3、框體安裝、開啟扇安裝及五金安裝,門窗安裝單位均需安排專人進行維護。
三
採光窗頂部與外牆交接部位,打膠、封閉不嚴,導致滲漏

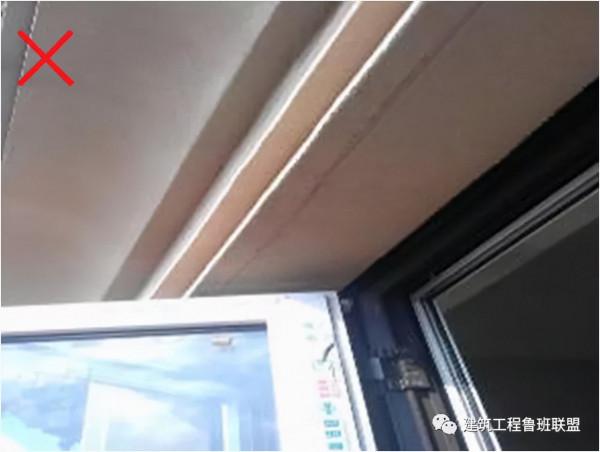

採光窗頂部玻璃直接與裝飾面連線,未探入結構面;立面構件或飾面層施工存在偏差,導致縫隙過大;產生滲漏:
【原因分析】
1、工序錯誤:
外立面保溫層/飾面層施工完成後 ,進行採光窗的安裝,導致採光窗頂部玻璃與保溫層/飾面層直接相連,產生滲漏通道。
2.工藝錯誤:
牆體偏差大,採光窗頂部玻璃與牆體間縫隙過大,打膠後膠體變形,產生滲漏隱患。
採光窗外窗邊緣部位探出過短,造成潲雨滲漏。
【應對措施】
技術措施:
1、明確工序安排:
①採光窗上部及周圍保溫層後座。
②窗體主框現場實測後,偏差調整後,再進行加工安裝。
③窗體頂部與牆體交接,預留10mm縫隙,縫隙處泡沫棒填塞後,採用嵌縫油膏封閉。
④窗體部位保溫層及飾面層完成後,窗體頂部玻璃與飾面層之間,打耐候膠收邊。
2、採光窗外窗邊緣部位探出距離不小於100mm,防止潲雨滲漏。
驗收重點:
1、窗體頂部與牆體交接部位的封閉質量。
2、採光窗施工完畢後,必須進行淋水實驗。
四
外窗臺倒坡,導致滲漏

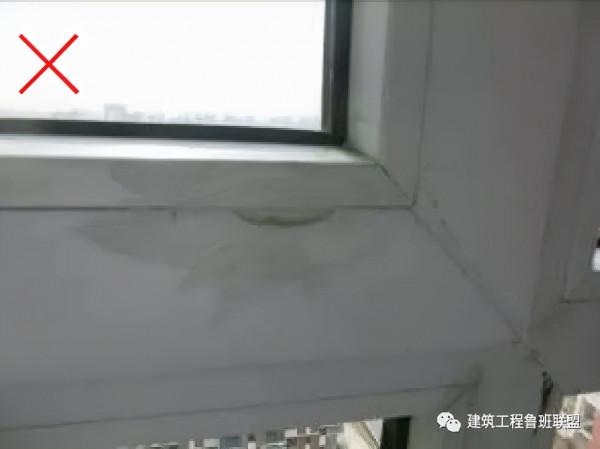

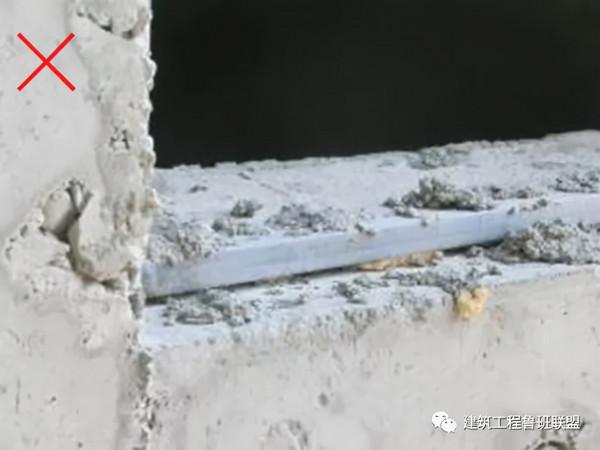

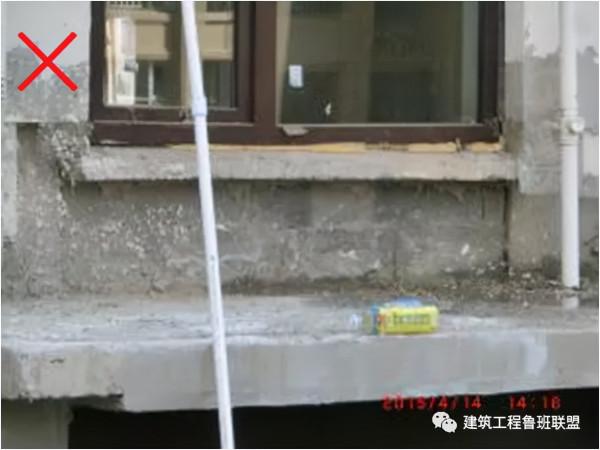

外窗臺倒坡或高於內窗臺,排水不暢產生滲漏:
外窗臺未考慮裝飾線條安裝的影響,明顯高於內窗臺:
【原因分析】
1、洞口結構留置時,未考慮飾面層及保溫層的厚度要求。
2、結構階段施工本身存在誤差。
3、外立面施工時,未提前對不同立面的洞口標高誤差進行糾偏,當窗下口存在水平貫通線條時,誤差累計,造成外高內低。
【應對措施】
技術措施:
1、主體結構施工前,應結合外牆保溫及飾面層做法,綜合確定各個洞口的施工尺寸。
2、結構施工階段,窗洞口模板可適當考慮對外找坡。
3、外立面窗下口存在水平貫通線條時,應在結構施工階段,嚴控各洞口的水平標高;裝飾線條安裝前,應對存在的誤差進行及時糾偏。
4、外窗的窗臺外側必須低於內側不小於10㎜,且外窗臺向外坡度≥5%。
5、外窗洞口推薦企口做法。
五
未設定滴水線或滴水線失效,返水導致滲漏

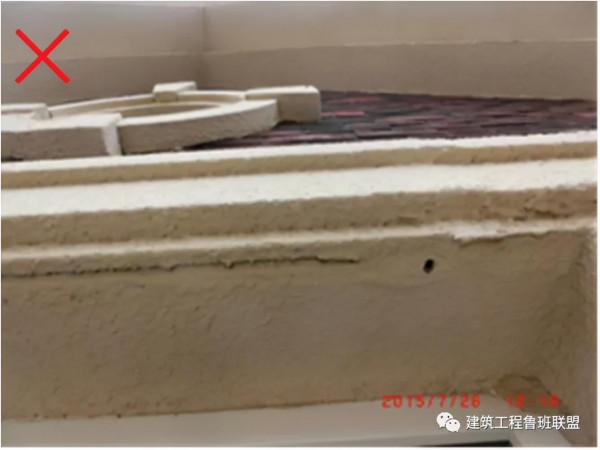

塗料覆蓋滴水線:
滴水線留置過淺:
未設定滴水線或鷹嘴(塗料飾面):
未設定滴水線或鷹嘴(石材飾面):
【原因分析】
1、施工時,滴水線固定不牢,造成脫落失效。
2、塗料等外飾面施工時造成,滴水線被覆蓋或汙染。
3、塊材類飾面層 (如石材),細部材料加工時遺漏滴水線做法。
【應對措施】
技術措施:
1、採用成品塑膠滴水線(槽):線條順直,無褶皺、凹坑,滴水槽寬度不小於10mm,滴水條高度不小於15mm。
2、截水處理:為防止滴水“尿牆”,滴水線(槽)不可通到牆邊,可在離牆5cm的地方截斷上。
3、塊材類飾面層(如石材),應對窗楣、簷口及線條部位的加工圖紙,進行重點稽核。
管理措施:
針對窗洞口、外牆裝飾線條及空調板等凸出構件,分別繪製滴水線節點圖,明確滴水線做法。
外牆滲漏
六
砌築牆體磚縫、架管孔洞等填塞不嚴,導致滲漏

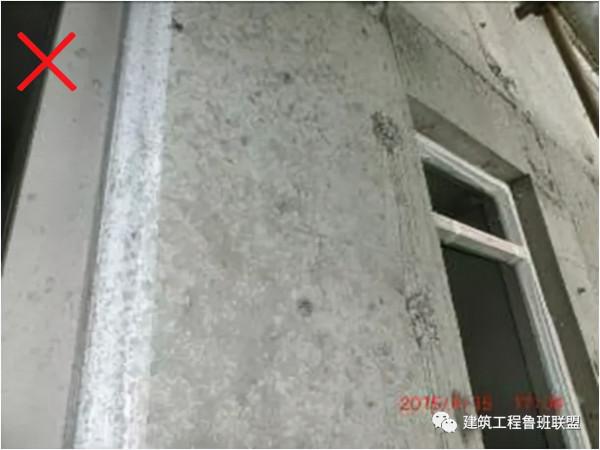

磚縫滲漏:

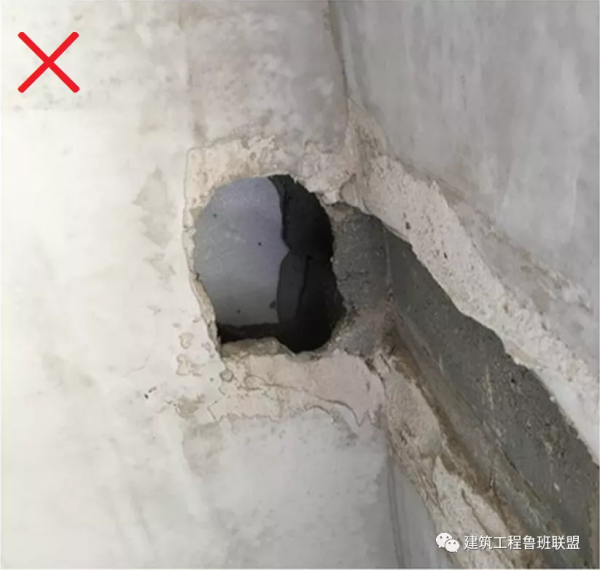

腳手架穿牆孔洞封堵不嚴:

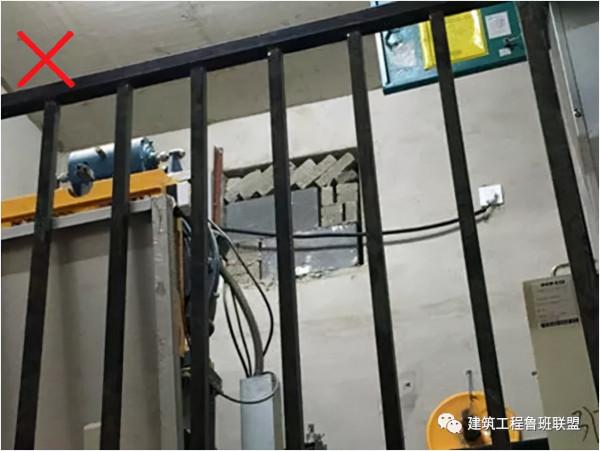

機房外牆封堵隨意:
外保溫已完成,腳手架穿牆孔洞封堵遺留:
【原因分析】
1、外牆砌築質量問題:
頂砌封堵不嚴。
砌築灰縫不飽滿,出現通縫等質量分問題。
2、砌築外牆預留孔洞填塞不嚴,甚至遺漏。
3、外牆砌體與混凝土構件交接部位構造措施或工藝錯誤:
芯柱/構造柱頂部澆築措施錯誤。
砌體與混凝土牆體豎向連線部位無防開裂措施。
【應對措施】
技術措施:
1、砌體工程施工前,繪製排磚圖,明確底砌、頂砌節點做法。
2、砌築外牆底部應澆築200mm以上的混凝土反坎。
3、砌體與混凝土牆體交接部位必須掛網。
4、如具備條件,儘可能減少或避免外牆砌築。
驗收重點:
1、砌築主牆至少留置14天后,方能進行頂砌施工。
2、芯柱/構造柱頂部澆築密實情況。
3、重點關注施工電梯拆除部位的孔洞封堵。
4、宜進行淋水驗收。
管理措施:
1、砌筑前組織總包進行砌體排磚圖的設計及評審工作。
2、外牆保溫施工前,分立面按層檢查外砌築牆預留孔洞的封堵情況。
七
砌築外牆中的懸挑構件未做砼反坎,導致滲漏
空調隔板底部未設定砼反坎:
首層窗井上部砌體未設定砼反坎:
【原因分析】
1、節點設計存在遺漏。
2、因工期問題,施工未完全按照圖示要求進行。
【應對措施】
技術措施:
1、針對低密專案,在圖審階段,重點關注砌築外牆空調板等懸挑構建的反坎留置情況。
2、混凝土反坎支模時,應使用U型卡箍進行加固;具備條件時,可在結構階段同步施工。
驗收重點:
1、反坎部位的混凝土鑿毛及清理情況。
2、嚴禁採用鐵絲或對拉方式固定模板。
3、同一部位的反坎應一次性澆築到位。
管理措施:
反坎與樓板接觸部位的鑿毛,反坎內鋼筋綁紮及模板支設情況,應納入隱蔽驗收。
八
結構牆穿牆螺桿封堵不嚴密,導致滲漏

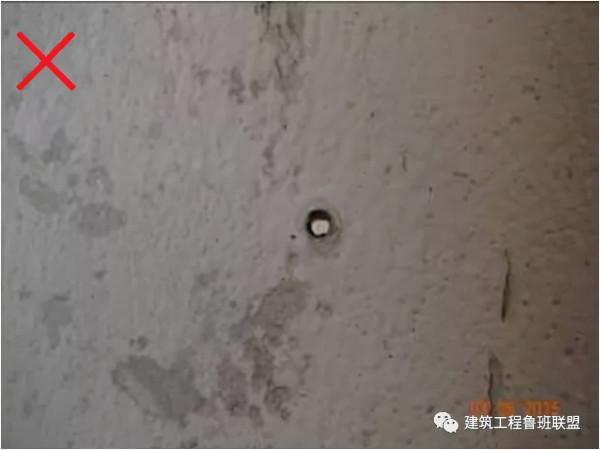

牆體刷毛完成,螺桿眼尚未封堵:
螺桿眼封堵粗糙,未與外牆齊平:
牆面抹灰前,螺桿眼封堵遺漏:
【原因分析】
1、螺桿眼的封堵未及時隨結構施工進行,外立面施工前,採用吊籃進行外牆螺桿眼的封堵作業,導致檢查難度增大,無法進行全面監控。
2、封堵措施不到位:
穿牆螺桿PVC套管未清除乾淨;
封堵前,螺桿眼內灰塵未清理乾淨;
乾硬性防水砂漿未填塞密實。
【應對措施】
技術措施:
1、工序說明:
螺桿眼拓孔/pvc套管清除→螺桿洞內吹孔清掃→孔內注、噴水溼潤→外牆螺栓孔外側(或內牆一側)防水砂漿封堵→螺栓孔中部發泡→螺栓孔外牆內側(或內牆另一側)封堵。
2、推薦節點:
驗收重點:
1、穿牆螺桿PVC套管清除情況。
2、螺桿洞內吹孔清掃情況。
管理措施:
1、嚴格工序管理,隨結構施工進行螺桿眼的封堵。
2、要求按牆逐個進行嚴格檢查,表格式記錄檢查結構。
3、螺桿眼的封堵應組織專人進行,並進行專項技術交底。
4、封堵後,具備條件時,可進行淋水實驗檢查。
