房屋總算一點一滴裝成了自己想要的樣子,也許不完美,但在我眼裡是極好的。裝好後一算費用,妥妥超支了。不過,硬裝控制在了10萬,也算是不錯了。
換房參見文章“2021年的換房路”

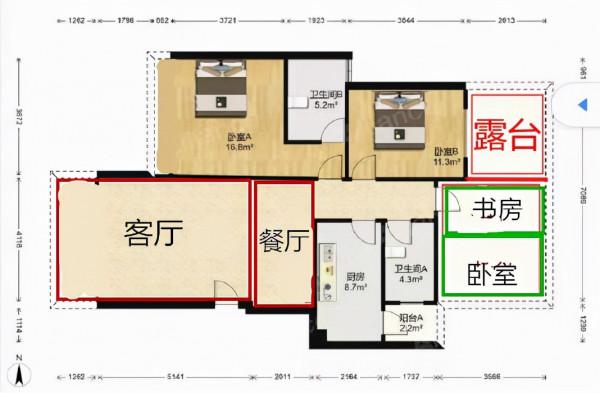

先簡單介紹一下房屋狀況,面積大約為105+25平露臺,原來的屋主已經做過裝修,不過忘記留存照片了,原始戶型圖如下:
住宅需求:平時一家三口常住,原有的兩個臥室能滿足需要。此外,家中長輩來時需要一個房間,男主想要一個書房可以安靜看書工作,女主想要露臺滿足種花需求。
從準備買房時就設想過很多的改造方案,不過有一點是達成一致的,就是一定要隔出第三間房。那問題來了,是在露臺上隔出房間?還是把廚房旁圖中沙發位置隔成房間?還是把廚房移到露臺然後把原來的廚房改為房間呢?最終由於手頭經濟有限,改水電、煤氣管道太麻煩且經過諮詢物業露臺只能封玻璃陽光房,於是經過十多天的探討、實地量房,最終做出了改造規劃:
2021年5月20日正式開始改造,開始的想法就是把客廳陽臺打通,把客廳原來的木地板換成瓷磚,廚房改成半開放式,大臥室陽臺改成飄窗,再打一組客廳櫃,書櫃,衣櫃,餐邊櫃什麼的。露臺既然只能做玻璃頂的陽光房,那就封好後再用石膏板隔一個房間出來。想好了,開始施工,男主負責聯絡安排施工工人,門窗廠家~

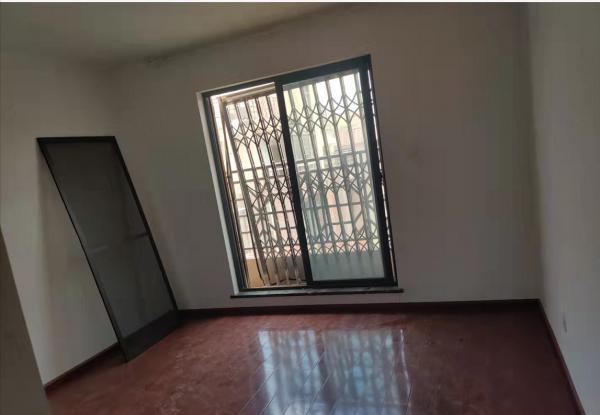

原來房屋的照片留的比較少,大家將就著看
客廳拆改中

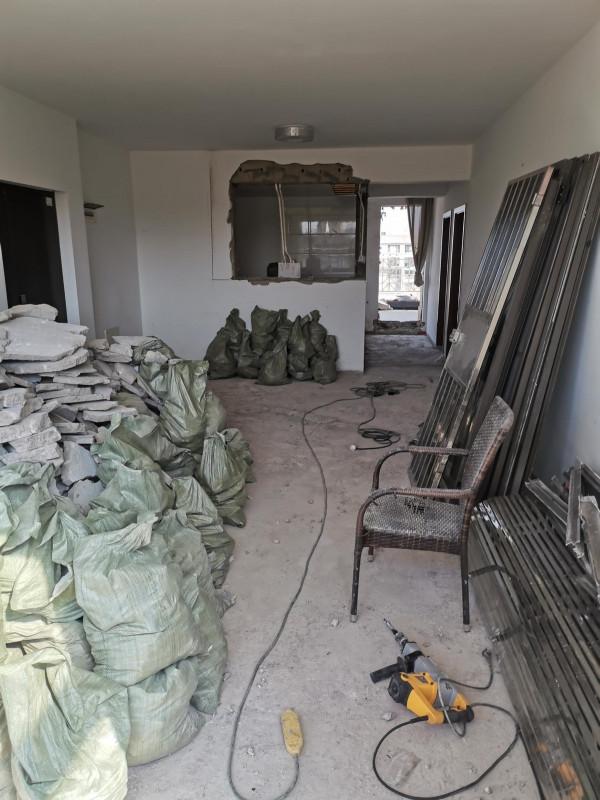

拆了原來的深紅木地板,砸了原來的一半廚房牆,準備把原來封閉式廚房改成半開放式。

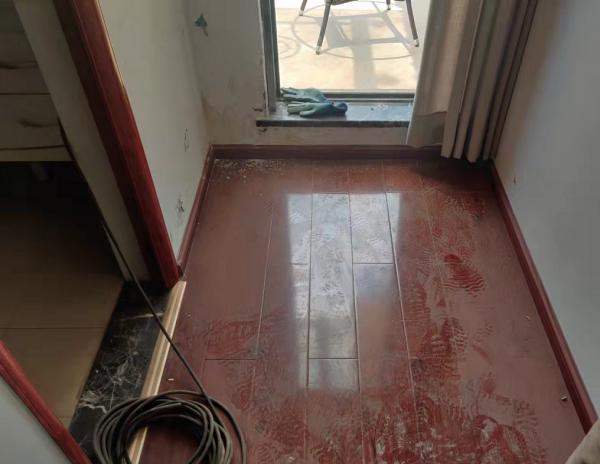

5月30日客廳地板磚貼好了,同時外面開始拆欄杆

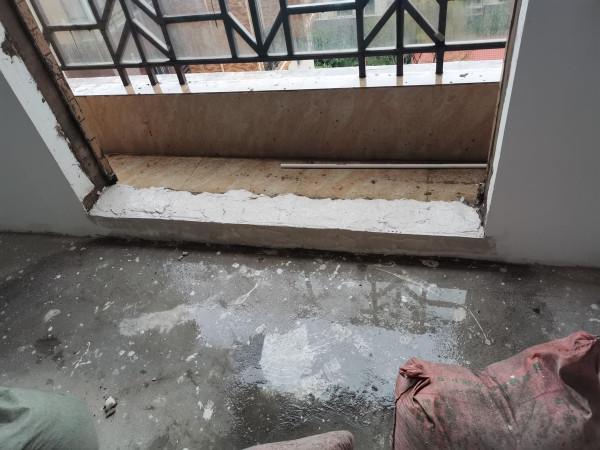

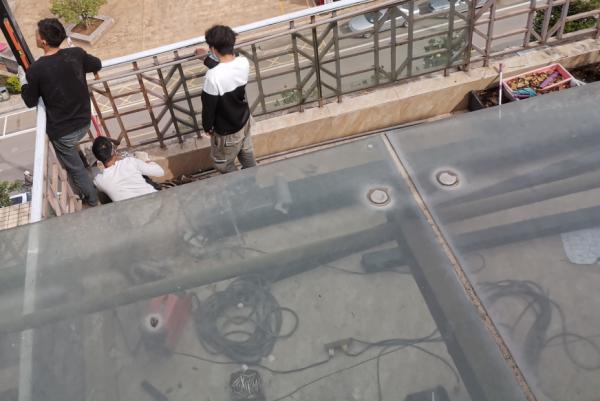

把原來在外面的陽臺封了進來,在拆了玻璃頂後由於廠家玻璃未到貨,下雨,高考,中考,週末不能施工等種種原因,封陽臺一直未完成,最後封陽臺露臺前後用時五十多天。

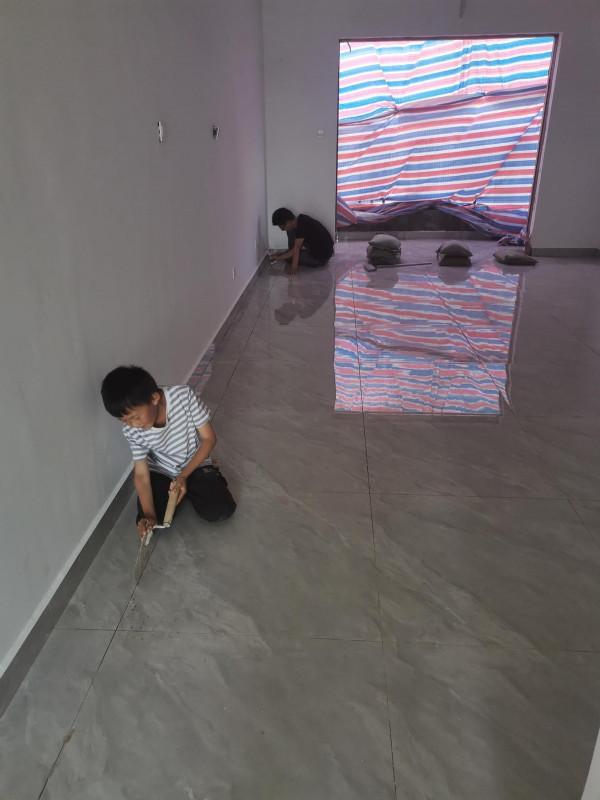

6月5日,由於之前下雨進水,地板磚縫太溼,美縫的師傅來看後建議等幹了再做美縫,但我們工期很緊,馬上櫃子要進場安裝了,於是一家人上陣自己動手把要安櫃子的大概地方都做了美縫。

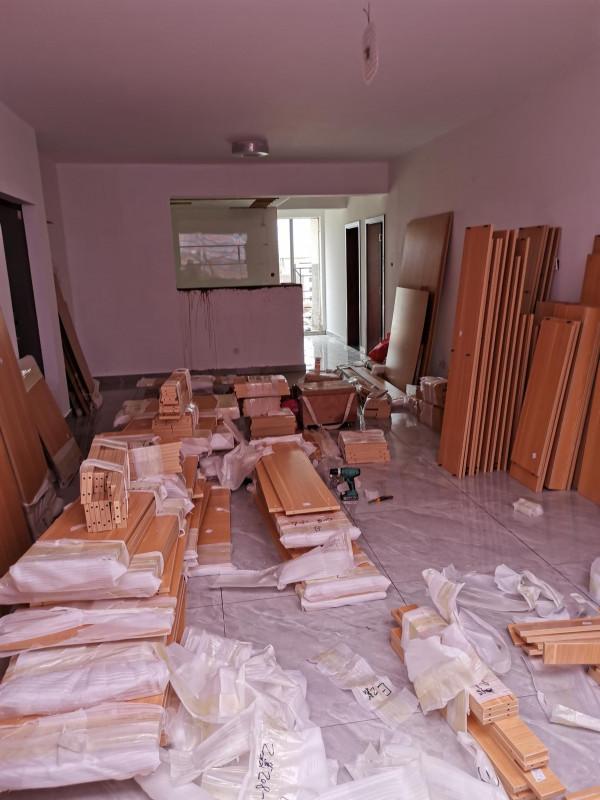

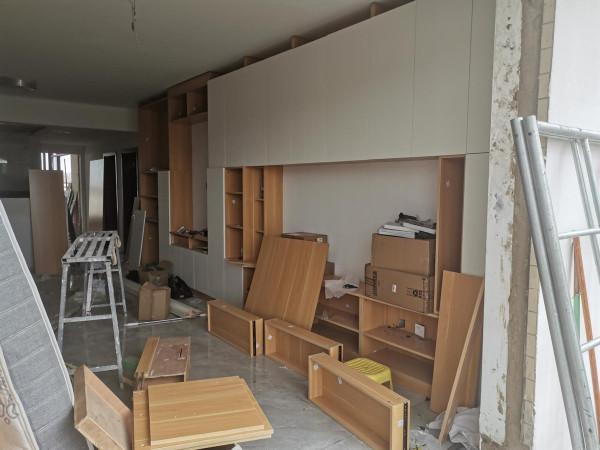

6月10日,櫃子材料進場了,同時這一天安裝臥室木地板。

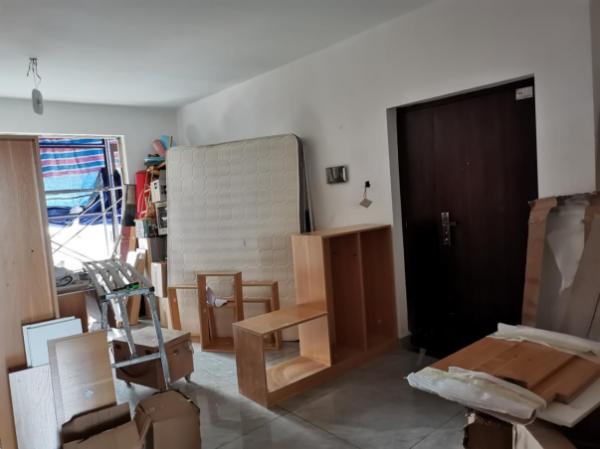

裝啊裝啊,雖然房子還沒裝好,但答應騰房的時間已經到了,於是把家當都搬了過來,全家借住在了親戚家。
每天都來看看裝得怎麼樣了,雖然心裡很著急,但著急也沒用辦法,6月26日了,當時感覺好像再一個星期應該能完工了,吧?
在工人建議及雨水打溼了臥室地板後,兩個臥室原來的地板也拆了。
準備把洗衣晾曬放露臺,原來沒有線路,於是從小臥室插座引出線路。

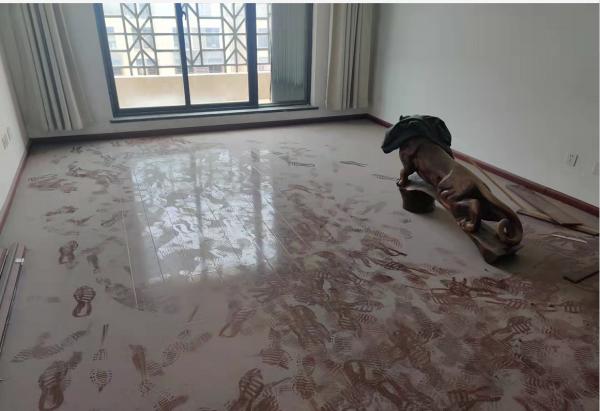

大臥室窗戶拆了準備把陽臺封進來改成飄窗(陽臺很窄,倒是很長,但只有25公分寬),後來雨淋了進來不得不拆了本來不是很想改的木地板。牆上的槽是把原來的單開改成雙開,方便在床頭就能關燈。

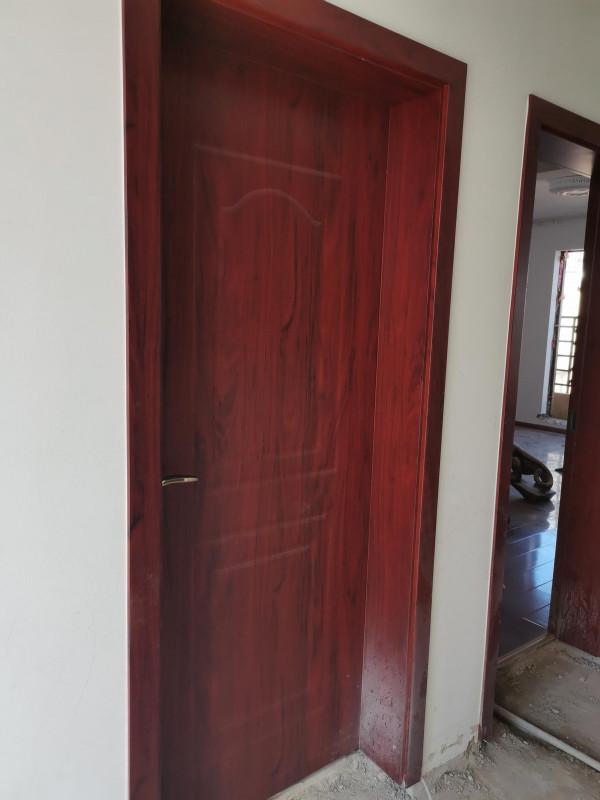

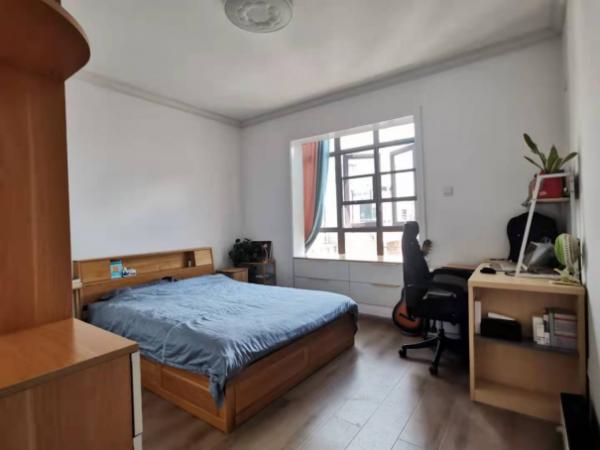

最終的衣櫃樣子,真的是非常不滿意,因為櫃門是後面隔了很長時間才到的,櫃門的白色感覺和前面的面板顏色有色差,並且黑色的包邊也不喜歡,破壞了衣櫃的整體性。原來是想要雙開式的但裝櫃子師傅說我們空間不夠建議改成推拉門,現在看這個推拉門真是越看越醜,實物比圖片好看一些但也還是不好看,唉~~話說,有啥補救的辦法沒???
看這遍地的水,就知道在封陽臺露臺之前的日子有多難熬,每天晚上去檢查雨布蓋好了沒有,早上去看如果有水就要趕緊舀掉把地拖幹,尤其在地板櫃子裝好之後,天天提心吊膽,盼著催著趕緊來封陽臺。

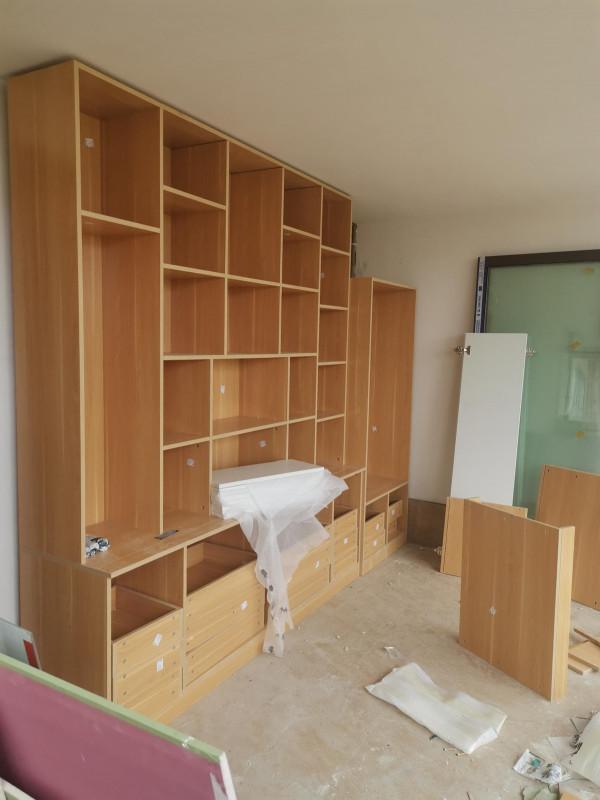

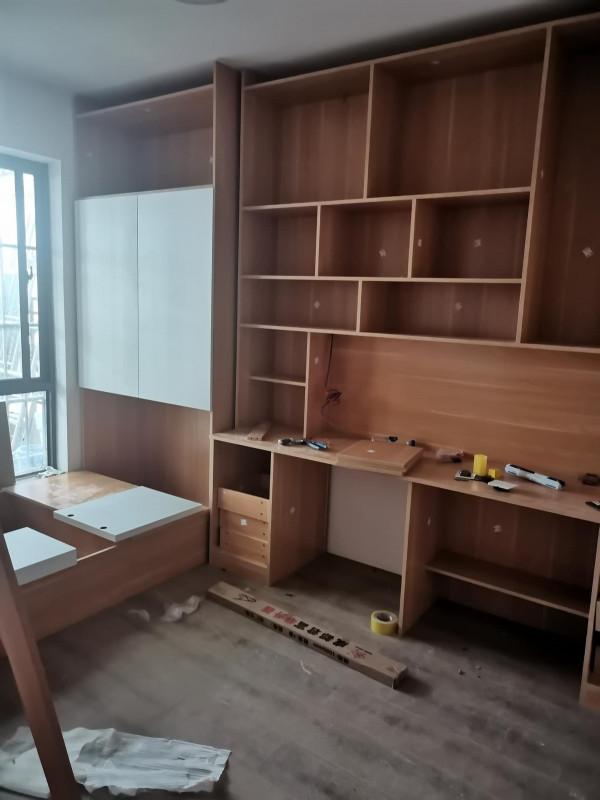

書房的櫃子是最後安裝的,一直等到露臺封裝完畢,石膏板打好抹了灰才做,差不多快做到6月底,其他屋的櫃子都早在通風了,一直到7月底才完工(當然時間這麼久除了前期沒有工作面,也和後面安櫃子師傅請了一星期多的假有關)

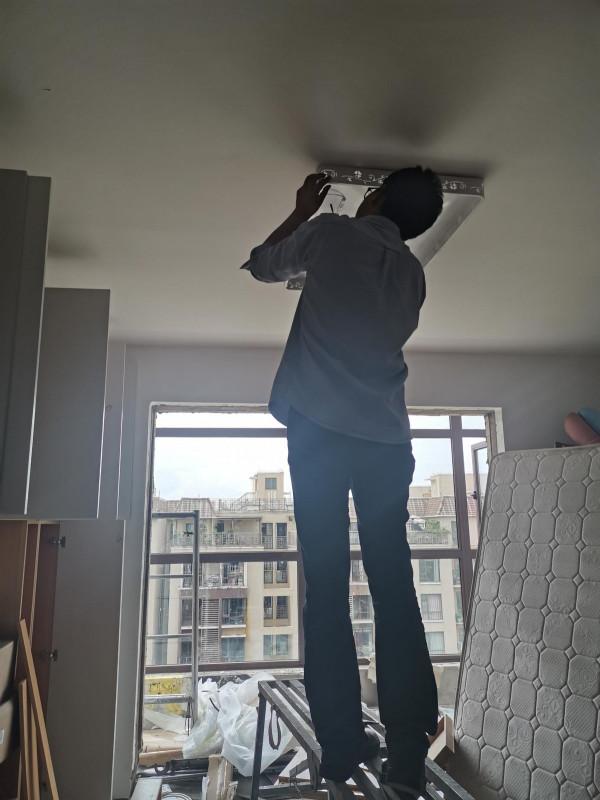

所有的燈具、開關安裝,都是男主動手。哈哈,全能男主,所有的櫃子設計圖是他,聯絡工人是他,漏水了去處理也是他,後來的書房刷漆,窗簾、衛生間鏡櫃、床、書桌等等安裝都是他,是他,還是他,他就是三頭六臂的小哪吒~
7月20日,終於櫃子安完,聯絡美縫又等了一個多星期,最後28號做完了美縫,於是趕緊收拾,其他都收好了,裝修剩下的材料就都堆到了書房,後來書房在婆婆的建議下又進行了二次改造,這是後話。

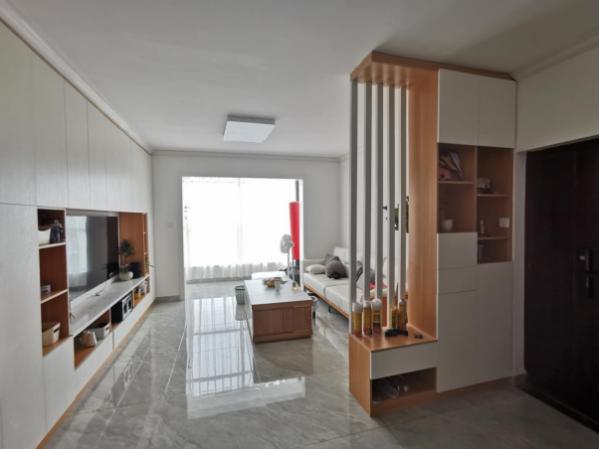

跳過那些望眼欲穿的等待,早出晚歸的打掃,戰戰兢兢的除醛,兢兢業業的通風,直接看最後的成果吧~
根據婆婆意見再次調整改造的書房兼臥室,臥室在書櫃的後面。不過後來又進行了一次調整,把書房和臥室徹底的分隔開了。
露臺基本是我想要的樣子,以後慢慢把它豐富起來,再養些花,種點菜也是很不錯的。

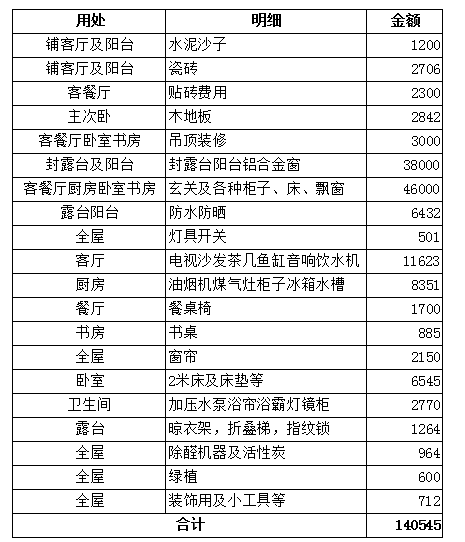

最後再盤點一下裝修費用,傢俱家電等軟裝幾乎都是來自於某寶,綠植購於斗南:
感謝您的耐心瀏覽,總之自己裝修心得就五個字:太不容易了。前期的隱蔽工程一定要想得周到全面:開關設哪裡,插座安幾個這些一定要想到,不然後期改動很麻煩。不過看著家在自己的努力下一點點豐富成自己想要的樣子,居住使用也很方便,那樣的滿足感也是無法言語的。
