工程例項:內牆薄抹灰如何施工?標準做法交底

工藝介紹

薄層抹灰是指厚度不大於8mm的抹灰,骨料粒徑最好在1.25mm以下(控制50-80目)。薄層抹灰灰層非常薄,水分散失快,所以要求有較高的保水率(>99%)和粘接強度。薄層抹灰工效非常快,且杜絕了泥水的溼作業,為後續工藝的穿插提供了必要條件。

與傳統抹灰相比存在以下幾個優勢:

工程例項:內牆薄抹灰如何施工?標準做法交底

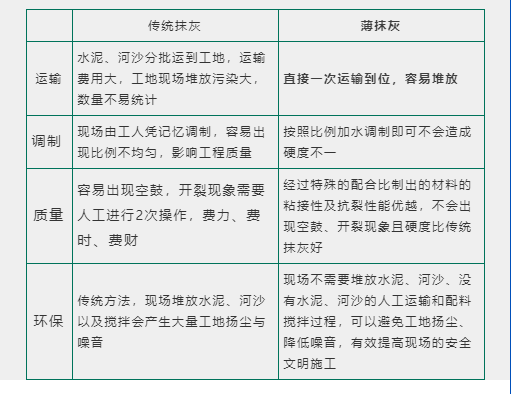

透過對比發現,使用專用砂漿做薄抹灰,有助於節能減排和資源綜合利用,促進節約型社會的建設,有助於確保工程質量提高施工效率,減輕勞動強度,促進文明施工,有助於降低施工現場噪音和揚塵汙染,減輕城市環境壓力,及促進經濟與環境協調可持續發展等方面都有著積極的意義。

施工準備

2.1 技術準備

2.1.1 熟悉設計圖紙和要求,根據有關標準、規範選定用料,編寫施工方案或技術措施,計算材料需用量計劃,編寫技術安全交底。

2.1.2 組織安排樣板施工。

2.2 材料準備

2.2.1 根據施工圖紙計算抹灰所需材料的數量,提出材料分批進場的日期。

2.2.2 採用聚合物薄層抗裂抹灰砂漿,該砂漿由高分子聚合物、有機外加劑、高標號水泥及助劑精製而成。一般抹灰厚度在3-5mm,抹灰厚度最大不超過8mm。材料和產品必須有出廠合格證、技術性能檢測報告、使用說明書,技術性能必須符合國家有關產品質量標準。

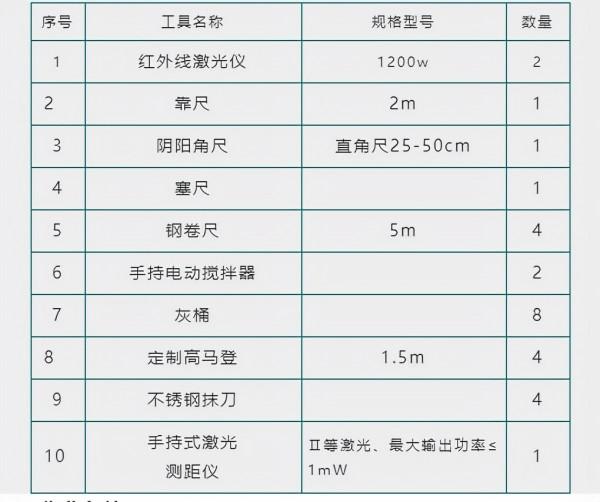

2.3 施工機具

工程例項:內牆薄抹灰如何施工?標準做法交底

2.4 作業條件

2.4.1 正式抹灰前,要樣板先行,經檢驗達到要求並確定施工介面後方可全面正式施工。基層、砌築灰縫深度不得超過3mm,超過3mm以上的,先進行專用膩子的修補。

2.4.2 砌體施工過程中要嚴格按照規範要求施工,垂直度控制在5mm內、平整度控制在5mm內、方正性控制在10mm內,合格率應控制在95%以上。

2.4.3 水電安裝條件:抹灰前應檢查水電線管是否安裝到位。待檢驗合格,管線、盒邊已修補完畢後方可進行抹灰工程。

三施工工藝

3.1 工藝流程

基層清理→檢查牆面垂直、平整度及方正性,確定抹灰厚度→刮專用砂漿抹面層→驗收

3.2 施工要點

3.2.1 基層處理

(1)加氣塊基層處理:應清除表面雜物,殘留灰漿、塵土等。

工程例項:內牆薄抹灰如何施工?標準做法交底

(2)抹灰前應準備好高馬凳,架子應離開牆面20~25cm,便於操作。

(3)預留企口位置必須進行鑿毛處理。

(4)貼上網格布:耐鹼玻纖網格布(每平米質量不小於120g玻纖網),加氣塊與混凝土交界處,網格布每邊搭接寬度不小於100mm,使用膠泥貼上。

3.2.2 確定抹灰厚度

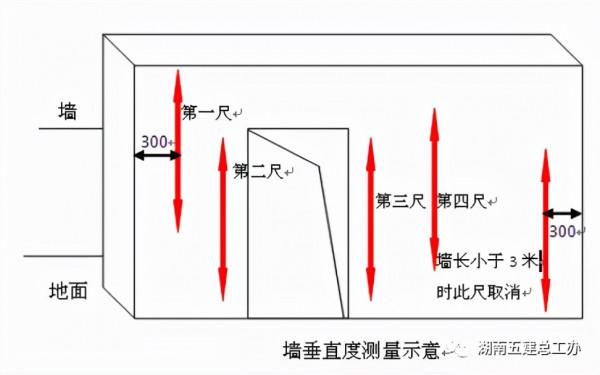

(1)垂直度:用紅外線鐳射儀對砌築好的牆面進行垂直度檢查,要求垂直度誤差在5mm內。

(2)平整度:用2m鋁合金靠尺進行檢查,要求平整度誤差在5mm內。

(3)方正性:用陰陽角尺或用紅外線鐳射儀套出牆體方正性,要求方正性誤差在10mm內。

(4)根據檢查出來的垂直、平整度及方正性確定牆體的抹灰厚度。

工程例項:內牆薄抹灰如何施工?標準做法交底

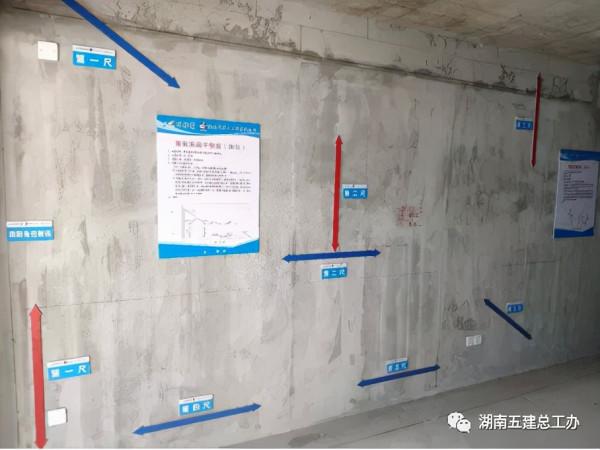

牆體垂平實測

工程例項:內牆薄抹灰如何施工?標準做法交底

根據實測資料進行抹灰

厚度確定,打點衝筋掛網

工程例項:內牆薄抹灰如何施工?標準做法交底

打點衝筋

工程例項:內牆薄抹灰如何施工?標準做法交底

打點衝筋、掛網完成

3.2.3 砂漿抹面層

待基層清理乾淨後,開始進行薄抹灰施工,刮板先豎向滿刮後橫向滿刮,同一面牆分上下兩次施工時,先施工上半部分,後施工下半部分。同一牆面牆長方向先完成中間部分,最後做陰陽角,抗裂砂漿應在1個小時內用完,隨拌隨抹。

工程例項:內牆薄抹灰如何施工?標準做法交底

砂漿現攪現用

工程例項:內牆薄抹灰如何施工?標準做法交底

砂漿鋪抹

工程例項:內牆薄抹灰如何施工?標準做法交底

大面刮平

工程例項:內牆薄抹灰如何施工?標準做法交底

細部收頭

成品效果

工程例項:內牆薄抹灰如何施工?標準做法交底

抹灰實測

質量標準

4.1 主控專案

4.1.1 抹灰前基層表面的塵土、汙垢、油漬等應清除乾淨。

檢驗要求:抹灰前基層必須經過檢查驗收,並應填寫隱蔽驗收記錄。

檢查方法:檢查施工記錄。

4.1.2 砂漿的品種和效能應符合設計要求。檢驗要求:材料複試要由監理或相關單位負責人見證取樣,並簽字認可。

檢查方法:檢查產品合格證書,進場驗收記錄,複試報告和施工記錄。

4.1.3 加氣塊牆面與混凝土交界處要貼上耐鹼玻纖網格布,網格布每邊各搭接寬度不小於100mm。

檢驗要求:操作時嚴格按規範和工藝標準操作

檢查方法:觀察,用捲尺測量檢查。

4.2 一般專案

4.2.1 一般抹灰工程的表面質量應符合下列規定:

普通抹灰表面應光滑、潔淨,接槎平整。

檢查方法:觀察,手模檢查

4.2.2 護角、孔洞、槽、盒周圍的抹灰應整齊、光滑,管道後的抹灰應表面平整。

檢驗要求:組織專人負責孔洞、槽、盒周圍、管道背後抹灰工作、抹完後應由質檢部門檢驗,並填寫工程驗收記錄。

檢查方法:觀察。

4.2.3 抹灰總厚度應符合設計要求。

檢驗方法:施工時要嚴格按施工工藝要求操作。

檢查方法:檢查施工記錄。

4.2.4 砌體及抹灰工程質量的允許偏差和檢驗方法應符合下表的規定

工程例項:內牆薄抹灰如何施工?標準做法交底

實測實量

5.1 牆面表面平整度(抹灰)

5.1.1 指標說明:反映層高範圍內抹灰牆體表面平整程度。

5.1.2 合格標準:[0,4]mm

5.1.3 測量工具:2米靠尺、楔形塞尺

5.1.4 測量方法和資料記錄:

(1)每一個牆面作為一個測區,累計實測實量15個實測區;

(2)當牆面長度小於3米,在同一牆面頂部和根部4個角中,選取左上、右下2個角按45度角斜放靠尺分別測量1次,踢腳線位置水平測1次;

(3)當牆面長度大於3米,在同一牆面4個角任選兩個方向各測量1次,在牆長度方向任意位置增加2次水平測量,在踢腳線位置水平測2次;所選實測區牆面優先考慮有門窗、過道洞口的,在各洞口45度斜測兩尺,記一個計算點,數值取兩尺中較大偏差值,洞口兩邊豎向各測一次;陽露臺部位牆體須抽選到;以上各實測值作為合格率 1 個計算點。

5.1.5 示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.2 牆面垂直度(抹灰)

5.2.1 指標說明:反映層高範圍抹灰牆體垂直的程度。

5.2.2 合格標準:[0,4]mm

5.2.3 測量工具:2米靠尺

5.2.4 測量方法:

(1)每一個牆面作為一個測區,累計實測實量20個實測區;

(2)當牆長度小於3米時,同一面牆距兩端頭豎向陰陽角約30cm位置,分別按以下原則實測2次:一是靠尺頂端接觸到上部砼頂板位置時測1次垂直度,二是靠尺底端接觸到下部地面位置時測1 次垂直度;

(3)當牆長度大於3米時,同一面牆距兩端頭豎向陰陽角約30cm 和牆體中間位置,分別按以下原則實測3次:一是靠尺頂端接觸到上部砼頂板位置時測1次垂直度,二是靠尺底端接觸到下部地面位置時測1次垂直度,三是在牆長度中間位置靠尺基本在高度方向居中時測1次垂直度;具備實測條件的門洞口牆體垂直度為必測項。陽露臺部位牆體須抽選到。

5.2.5 示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.3 陰陽角方正(抹灰)

5.3.1 指標說明:反映層高範圍抹灰牆體陰陽角方正的程度。

5.3.2 合格標準:[0,4]mm

5.3.3 測量工具:250x500mm陰陽角尺

5.3.4 測量方法:

(1)每戶選取對觀感影響較大的4個陰陽角進行測量(若陽角不具備實測條件,可用陰角代替),優先測量放傢俬的部位,飄窗部位陰陽角應納入抽檢範圍,每一個陰角或陽角作為1個實測區,累計實測實量20個測區;

(2)同一個部位選取兩個點(兩點間距不小於50cm)分別測量1次。踢腳線部位的陰陽角必測。測量時採用50cm角尺進行測量,以角尺短邊靠緊牆面,用塞尺測量角尺長邊與牆面縫隙最大處得出一個實測值。2次實測值作為判斷該實測指標合格率的1個計算點。

5.3.5 示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.4 方正性(抹灰)

5.4.1 指標說明:考慮實際測量的可操作性,選用同一房間內同一垂直面的牆面與房間方正度控制線之間距離的偏差,作為實測指標,以綜合反映同一房間方正程度。

5.4.2 合格標準:[0,10]mm

5.4.3 測量工具:5米鋼捲尺、鐳射掃平議

5.4.4 測量方法和資料記錄:

(1)同一面牆作為1個實測區,累計實測實量10個實測區;

(2)每套房同層內必須設定一條方正控制基準線(儘量通長設定,降低引測誤差),且同一套房同層內的各測區(即各房間)必須採用此方正控制基準線,然後以此為基準,引測至各測區(即各房間);

(3)砌筑前距牆體30-60cm 範圍內彈出方正度控制線,並做明顯標識和保護;

(4)在同一測區內,實測前需用5米捲尺或鐳射掃平儀對彈出的兩條方正度控制線,以短邊牆為基準進行校核,無誤後採用鐳射掃平儀打出十字線或吊線方式,沿長邊牆方向分別測量3個位置(兩端和中間)與控制線之間的距離(長邊超出短邊2倍長度的範圍不在實測範圍)。選取3個實測值之間的極差,作為判斷該實測指標合格率的1個計算點。如該套房無方正基準線或偏差超過5mm/2m,則該套房內所有測區的實測值均按不合格計,並統一記錄為“50mm”。

5.4.5 示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.5 門洞尺寸偏差

5.5.1 指標說明:反映戶內門洞尺寸實測值與設計值的偏差程度,避免出現門洞尺寸偏差過大、“大小頭”等現象。

5.5.2 合格標準:高度偏差[0,15]mm;寬度偏差[0,20]mm;牆厚偏差[-5,10]mm。

5.5.3 測量工具:5米鋼捲尺、鐳射測距儀

5.5.4 測量方法:

(1)每一個戶內門洞都作為1個實測區,累計實測實量15 個實測區,門洞高度、淨寬、牆體厚度各30個檢測點,共計90個檢測點、45個計算點。

(2)實測前需瞭解所選套房各戶內門洞口尺寸。實測前戶內門洞口側面需完成抹灰收口和地面找平層施工,以確保實測值的準確性。

(3)實測最好在施工完地面找平層後,同一個戶內門洞口尺寸沿寬度、高度各測2次。若地面找平層未做,則從現場一米標高線測量並計算實測戶內門洞口高度2次。高度2個測量值與設計值之間偏差的最大值,作為高度偏差的1個實測值;寬度的2個測量值與設計值之間偏差的最大值,作為寬度偏差的1個實測值;牆厚則左、右邊各測量一次,2個測量值與設計值之間偏差的最大值,作為牆厚偏差的1個實測值。每個門洞的高度、淨寬、牆體厚度的3個實測值中,有任何一個超出評判標準,則3個實測值均不合格。

5.5.5 示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.6 外窗內側牆體厚度極差

5.6.1 指標說明:反映外窗內側牆體厚度偏差程度,避免大小頭現象,影響交付觀感。

5.6.2 合格標準:[0,4]mm

5.6.3 測量工具:5米鋼捲尺

5.6.4 測量方法和資料記錄:

(1)任一外窗作為一個實測區,累計實測實量10個實測區;

(2)實測時,外牆窗框等測量部位需完成抹灰或裝飾收口;

(3)對於戶內所有外窗框內側牆體(抹灰完成面),在窗框側面中部各測量2次牆體厚度B1、B2和沿著豎向窗框儘量在端位置測量1次牆體厚度B3。這3次實測值之間極差值作為判斷該實測指標合格率的1個計算點。

5.6.5示例:

工程例項:內牆薄抹灰如何施工?標準做法交底

5.7 開間/進深極差

5.7.1 指標說明:選用同一房間內開間、進深兩端尺寸的極差值,避免大小頭現象。

5.7.2 合格標準:[0,10]mm

5.7.3 測量工具:鐳射測距儀

5.7.4 測量方法和資料記錄:

(1)同一戶選取一個房間和任一廚衛。每一個功能房間的開間和進深分別各作為1個實測區,累計實測實量10個功能房間的20 個實測區;

(2)同一實測區內按開間(進深)方向測量牆體兩端的距離,各得到兩個實測值,比較兩個實測值之間的偏差。

5.7.5 示例

工程例項:內牆薄抹灰如何施工?標準做法交底

成品保護措施

6.1 抹灰前必須將門、視窗與牆間的縫隙按工藝要求將其嵌塞密實,對塑鋼或金屬門、視窗應採用貼膜保護。

6.2 抹灰完成後應對牆面及門、視窗加以清潔保護,門、視窗原有保護層如有損壞的應及時修補確保完整直至竣工交驗。

6.3 在施工過程中,搬運材料、機具以及使用小手推車時,要特別小心,防止碰、磕劃牆面、門、視窗等。後期施工操作人員嚴禁蹬踩門、視窗、窗臺,以防止損壞稜角。

6.4 抹灰時牆上的預埋件、線槽、盒、通風篦子、預留孔洞應採取保護措施,防止施工時灰漿漏入或堵塞。

6.5 移動高馬凳時要加倍小心,輕拿輕放,集中堆放整齊,以免撞壞門、視窗、牆面或稜角等。

6.6 當抹灰層未充分凝結硬化前,防止快乾、水衝、撞擊、振動和擠壓,以保護灰層不受損傷和有足夠的強度。

安全文明施工措施

7.1 操作架子:室內常用高凳,當在高凳上鋪設架板時應不少於兩塊,高凳要支穩,間距不超過2m,採用人字梯時,梯腳應設防滑橡皮墊和保險鏈,梯子挪動時,人員必須下來,嚴禁踩高蹺或挪動梯子,當層高超過3.6m時應由架子工搭設架子或活動架子。

7.2 室內作業應通風良好。

7.3 夜間作業,照明應用低壓行燈,應用無接頭橡皮電纜,閘刀、插板不得隨意拖在地上。

7.4 操作人員認真使用安全防護用品,如工作服、手套、口罩、風鏡等。操作人員不準穿硬底鞋、高跟鞋、拖鞋。

7.5 清洗機具的汙水按指定地方傾倒排放,不得隨意亂倒。

7.6 進入現場應戴好安全帽、著裝統一、遵守專案部的規章制度,聽從主管工長的指揮,嚴格按交底完成工作。

7.7 隨時做到工完場清。

注意事項

8.1 戶內、公共部位、消防樓梯間,牆面抹灰厚度要求≤5mm。

8.2 結構施工時,與砌體交接的部位,要先預留 100mm(寬) ×8~10mm(深)的壓槽,以便抹灰時掛網(規格 160g/m2 玻纖網)處理。

8.3 衝筋條兩側抹灰須壓緊壓實,不留空腔氣泡。

8.4 踢腳線部位抹灰基層清理要仔細,抹灰面收平時動作要慢,防止刮尺將灰帶起而引起的空鼓。

8.5 鋁合金、入戶門、防火門邊收口時,需壓住邊框 5mm。

來源:建築工程魯班聯盟,作者:湖南五建總工辦,版權歸原作者所有,轉載請註明出處,如有侵權請聯絡我們刪除。

分類: 家居
時間: 2021-10-08

相關文章

工程例項:主體與裝飾穿插施工怎麼幹?每一層任務清晰明瞭

工程例項:主體與裝飾穿插施工怎麼幹?每一層任務清晰明瞭
主體與裝飾同步穿插施工,即在建築主體結構施工過程中,施工層以下各個樓層的門窗.保溫.塗料及欄杆等裝飾工序隨主體結構同步施工,各施工工序獨立互不干擾,從而實現立體作業,達到了縮短整體施工工期,提高整體施 ...

禁用岩棉保溫製品是否可行大家談 | 豎絲岩棉複合板市場前景廣闊

禁用岩棉保溫製品是否可行大家談 | 豎絲岩棉複合板市場前景廣闊
■山東省建築科學研究院有限公司 曹 楊 吳美升 岩棉板保溫體系的優勢與短板 岩棉板保溫體系對比節能市場上的有機類保溫體系而言,最大優勢就是其體系的防火安全.這是因為岩棉作為一種理想的A級保溫材料,具有 ...

水泥砂漿抹灰牆面為什麼會出現裂縫?

水泥砂漿抹灰牆面為什麼會出現裂縫?
隨著人們對於建築裝飾質量要求不斷提高,現有的很多裝飾工程質量不能夠滿足居住者的需求,特別是在水泥砂漿抹灰作業時經常會發生牆面裂縫的現象.牆面的裂縫嚴重影響了建築物外觀的形象,長期的裂縫受到雨水的侵襲會 ...

引體向上的技巧教學,4種訓練方法,完成標準動作更輕鬆

引體向上的技巧教學,4種訓練方法,完成標準動作更輕鬆
在徒手健身動作中,引體向上的難度相對較高,它也是中學體能測試的專案之一. 按照標準姿勢.無借力的操作方法,很多人連1個引體向上都做不了,主要問題就在於力量不足以及發力姿勢的問題. 今天就來介紹4個引體 ...

第一次見這麼詳細的鋁模施工技術交底,趕緊收藏了

第一次見這麼詳細的鋁模施工技術交底,趕緊收藏了
第一次見這麼詳細的鋁模施工技術交底,趕緊收藏了! 一.施工準備 (一)技術準備 充分的前期準備是保證正常施工生產的前提,同時也是確保施工質量的基礎.技術準備主要包括: 1.鋁模結構圖紙深化(包括門窗過 ...

裝修套路多增項躲不開:96項報價單竟未列盡全部

裝修套路多增項躲不開:96項報價單竟未列盡全部
10月,又到裝修旺季.房屋裝修,是每個人生活中的大事,裝修質量好不好,關係著能否住得安心.中國自古就有"貨真價實.童叟無欺"的八字箴言,市場經濟條件下,商業經營更講誠實守信.然而, ...

土建造價套定額,照著這些套,一個不落
01.土 方: 場地平整.挖土(人工.挖掘機).土方運輸(原地.運輸).土方回填(挖土.運輸.回填).樁基礎,以振動灌注樁為例:打樁(注意空打部分).樁尖埋設.鋼筋籠.鑿樁頭. 02.墊 層: 墊層. ...

裝修籤合同,給大家分享一份住建部門出的示範文字

裝修籤合同,給大家分享一份住建部門出的示範文字
在我們的家庭裝修中,或多或少都會發生些矛盾糾紛.有些矛盾比較大,調解也很難調解,主要原因是因為沒有簽訂合同,或者雖有合同,但合同內容的條款過於簡單.籠統,合同雙方的違約責任不明確,合同的操作性不強,或 ...

基裝乾貨|你還以為油工就是“粉刷匠”嗎?快來上課吧

基裝乾貨|你還以為油工就是“粉刷匠”嗎?快來上課吧
城市人家 裝修專家 你是否還以為油工只是刷漆的"粉刷匠" 那你就大錯特錯了 其實在整個家裝過程中 油工對於最終效果起著決定性作用 甚至有"三分木工七分漆"之說 ...

泛華:數字化觸發建築裝飾行業六大變革
在全球新一輪技術革命的推動下,特別是網際網路.大資料.雲計算.區塊鏈等數字科技的創新,正引發一系列產業跨越式革命,並重構生產關係和生產力.泛華集團建設有限公司(以下簡稱"泛華")認 ...

新中國第一反腐大案,毛主席親批張子善、劉青山:死刑!不準講情

新中國第一反腐大案,毛主席親批張子善、劉青山:死刑!不準講情
縱觀中國幾千年的歷史,所有的貪官汙吏都只有一個結局,那就是不得善終!像是明代的嚴嵩,東漢的梁冀,清朝的和珅.輕則沒收家產,收為國有,重則丟了性命,連累家人. 但是總有一部分人利益燻心,將手中的權利變成 ...

34億大單,美歐無人敢接?中國霸氣承諾,900天修成世界最難鐵路

34億大單,美歐無人敢接?中國霸氣承諾,900天修成世界最難鐵路
圖為卡姆奇克隧道專案 烏茲別克對外進行鐵路隧道的招標,產生了一筆34億元大單,為何美嘔國家的鐵路建造企業無人敢接?事實上這些國家之所以沒有接下這筆訂單,一方面是因為施工難度非常大,另一方面是因為即使是 ...

地源熱泵在家用別墅的應用及費用

地源熱泵在家用別墅的應用及費用
家用別墅地源熱泵安裝,地源熱泵一套多少錢,地源熱泵費用,地源熱泵價格,地源熱泵預算,地源熱泵每平米造價,地源熱泵機組費用,地源熱泵價格多少,地源熱泵價格別墅,地源熱泵別墅價格. 前言 地埋管地源熱泵系 ...

家庭隔音怎麼做

家庭隔音怎麼做
一.前言 2021年6月17日,國家生態環境部發布了<2021年中國環境噪聲汙染防治報告>中指出,2020年,據不完全統計,全國省轄縣級城市和地級及以上城市的生態環境.公安.住房和城鄉建設 ...

2022一級建造師實務每日一練
<建築實務> 1.只造成1000萬經濟損失的生產安全事故由事故發生地( )負責組織調查. A.縣級人民政府 B.市級人民政府 C.設區的市級人民政府 D.省級人民政府 滑動檢視答案 ☟ ☟ ...

神舟十二號載人飛船返回艙成功著陸;石島灣核電站1號反應堆臨界

神舟十二號載人飛船返回艙成功著陸;石島灣核電站1號反應堆臨界
佳華雲鏈企業賦能平臺,聚焦於工業.科技.網際網路.碳達峰碳中和領域,歡迎關注:https://web-park-enterprise.hczhyq.cn/. 一.[神舟十二號載人飛船返回艙成功著陸] ...

水泥基滲透結晶防水材料使用效益與價效比評估

水泥基滲透結晶防水材料使用效益與價效比評估
任何防水工程商在選擇防水塗料時都會綜合各方面的因素進行綜合判斷,進而選擇價效比較高的專用型防水塗料,對於地下車庫.地下停車場.大壩.隧道來說,水泥基滲透結晶防水材料是較為契合的,也是使用效益較好的,那 ...

再次重新整理世界紀錄!中國造出千噸級架橋機,美國抱重金來求購

再次重新整理世界紀錄!中國造出千噸級架橋機,美國抱重金來求購
圖為架橋機 作為全球公認的基建狂魔,中國在基建工程領域擁有獨一無二的優勢,當然這一切也離不開各種大型施工裝置的支援,比如在架橋機領域,中國再次重新整理世界紀錄!成功造出了千噸級的架橋機,它就是崑崙號, ...

2021安全員C模擬考試單選題庫及答案

2021安全員C模擬考試單選題庫及答案
[學視線題庫]提供安全員C考試試題.安全員考試預測題.安全員C考試真題.安全員證考試題庫等,提供線上做題刷題,線上模擬考試,助你考試輕鬆過關. 1.施工升降機安裝和拆卸工作必須由取得()頒發的起重裝置 ...
