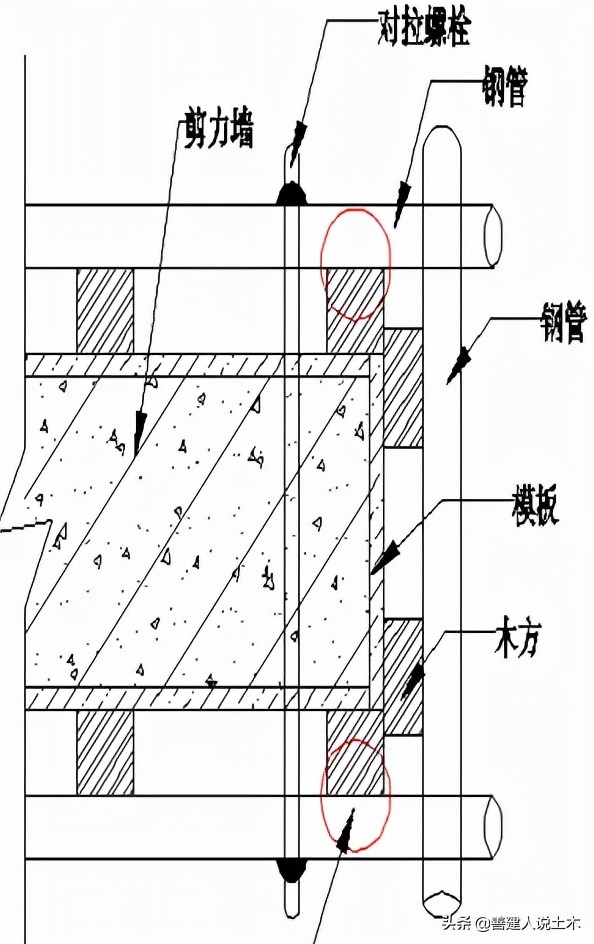

一、剪力牆陽角企口模板+木方的做法
(一)工藝流程
剪力牆陽角模板製作(端部模板寬度為剪力牆厚度+2 模板厚度)→模板拼裝(端部模板封住側模)→剪力牆側面木方一邊與端部模板外立面平齊→端部木方緊貼端部模板與側面木方面→加固
(二)控制要點
1、端部模板寬度為剪力牆厚度+2 倍模板厚度。
2、模板拼裝時,端部模板應封住側模。
3、剪力牆側面木方一邊與端部模板外立面平齊。
4、端部木方緊貼端部模板與側面木方面。
(三)實施效果
有效控制陽角方正,保證垂直度,防止漏漿。
二、框架柱模板槽鋼背楞加固工法
(一)工藝流程
槽鋼背楞加工(兩根 10#槽鋼焊接成整體)→柱模板支設完成→槽鋼背楞加固(兩端用對拉螺桿擰緊,中間不設對拉螺桿)
(二)控制要點
1、槽鋼背楞加工時預留長度不能過短,以便提高對柱截面的適用性。
2、加固間距要根據柱子截面、高度計算確定,並在施工時嚴格控制。
3、槽鋼背楞兩端用對拉螺桿上緊。
(三)實施效果
1、有效保證框架柱的成形質量,提高觀感。
2、減少了對拉螺桿用量。
3、週轉率高。
三、框架柱模板快易加韌體加固工法
(一)工藝流程
柱模板拼裝、背楞安裝完畢→快易加韌體安裝→快易加韌體緊固
(二)控制要點
1、快易加韌體安裝
1)取兩片快易加韌體彎頭向上,首尾反向放置在方柱相對兩側的輔助支架上。
2)取另外兩片快易加韌體彎頭向下,首尾反向放置在方柱另外兩側的輔助支架上,折彎邊緣與模板外緣對齊,尾端依次穿過折彎處。
3)檢查 4 片快易加韌體的連線,確保快易加韌體的尾端外緣貼緊快易加韌體底部,快易加韌體內緣貼緊方柱模板背楞。
2、快易加韌體緊固
取 4 片快易加韌體斜鐵放入快易加韌體尾端的卡槽內,用錘子依次加固,錘子加固時確保力度均勻以保障模板方正。
(三)實施效果
施工方便、快捷,便於加固。
四、牆柱陰陽角模板採用專用加韌體加固
(一)工藝流程
配料→焊接→打孔→驗收→安裝
(二)控制要點
1、鋼套管及角鋼壁厚不小於 35mm。
2、焊縫要飽滿不得有氣孔。
3、開孔要準確,上下對應。
(三)實施效果
1、有效保證混凝土陰陽角成型質量。
2、陰陽角接縫嚴密,加固可靠,避免漏漿。
五、三節錐形模板加固螺栓件應用
(一)工藝流程
安裝牆模板→根據模板施工方案鑽螺桿孔→放置螺桿→固定對拉螺栓→澆築混凝土→混凝土養護→拆除外牆模板→拆除接頭拉桿及錐形墊塊
(二)控制要點
1、提前排布對拉螺桿位置,開孔位置需準確,螺桿擺放與開孔部位一致。
2、螺桿規格符合方案要求。
(三)實施效果
接頭拉桿和墊塊可重複週轉使用,降低成本。

六、無板樓層牆/柱模板下口預埋螺栓措施
(一)工藝流程:
模板支設→下落 200~300mm 安裝於下層頂部預埋的螺栓位置→用木方或鋼管作為龍骨緊固
(二)控制要點
1、預埋的螺栓間距宜控制在 500~800mm。
2、螺栓位置距樓板面宜控制在 200~300mm。
3、緊固上層模板時預埋的螺栓處需用木方或鋼管做龍骨。
(三)實施效果
防止模板下口漲模、漏漿,減少樓梯間、電梯間、外牆等水平施工縫處錯臺現象的發生,提高了接茬處牆面平整度和垂直度。
