針對本專案在下雨過後存在多處漏水點,專案部組織設計,質量安全到現場檢視,並 提出解決辦法,制定本方案。
透過檢視,本專案 * 棟 *層漏水點相對較多,其它各層存在少量漏水點;漏水相對嚴重位置存在於屋頂的下層;
問題分析及解決辦法:
1、 *樓首層:現場扣蓋與玻璃間個別密封膠存在打膠不嚴現象,存在漏水隱患;
解決辦法,逐層檢查,把存在問題的位置,把原密封膠剔除,並清理乾淨,確保密封膠與鋁合金框及玻璃相容,重新打密封膠處理;
2、 開啟扇位置:開啟扇位置已有排水槽,現場下端膠條進行開口,但部分排水槽存 在排水不暢,但此位置有玻璃託板,阻擋了水快速排出;當風壓過大時,外部壓力 大於內部壓力,雨水撕開批水膠條進入開啟框內,雖然開啟框四周已密封,但雨量 足夠大時,瞬間集滿腔體內,溢位至室內。

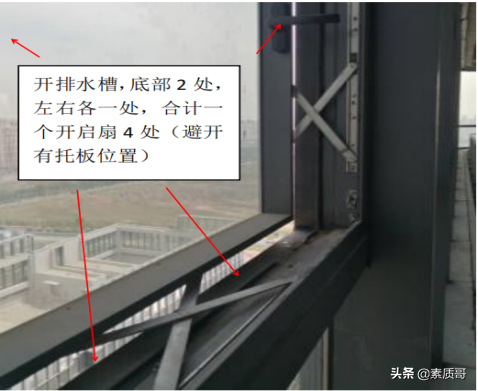

解決辦法,開啟端底部膠條增加膠條開口兩處,長度 50mm,窗兩側,兩邊豎向膠條 在距離上端 250mm 位置增開長度 30mm 膠條開口,開啟扇形成等壓腔;確保進入 的水能夠順利排出(先行試幾樘存在漏水的開啟扇,效果明顯後可按此方法進行大 量調整); 另外,檢查邊框及封邊料密封膠是否存在漏膠現象;
3、二層廣告牌位置,由於廣告位置外部客戶沒有封閉,背襯板是鍍鋅鐵皮,直接外露, 在風壓作用下,變形較大,密封膠被撕裂,存在漏水問題;
解決辦法,排查開膠位置,並行補膠處理;

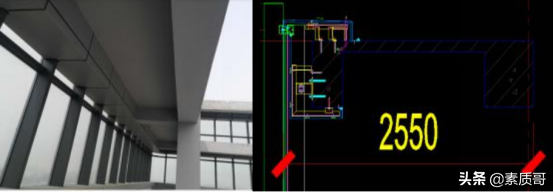

4、 屋頂位置,* 棟屋頂有 2500 左右簷口,能起到雨蓬作用,理論上此處漏水的可能性比較小;透過分析,雨水可透過風作用可少量進入玻璃幕牆;透過現場排查,存在漏水隱患有;
1 .鋁板膠縫個別密封膠需要檢查;
2 .部分立柱接縫處增加密封膠密封 ;
3 .外露橫樑,立柱與玻璃間及橫樑間,拼料與立柱橫樑間增加打膠;
4 .* 棟除了上述 3 條,屋面背襯板角碼位置、屋面層間立柱之間應增加打膠;
解決辦法,
1.逐處檢查把存在密封膠有問題的進行修補,

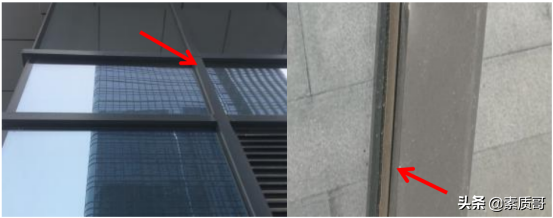

2.外露橫樑,立柱與玻璃間及橫樑間,拼料與立柱橫樑間進行打膠密封(見下圖);
3.* 棟,為了減小漏水風險,在架空層中間包梁位置,增加 1.2mm 厚封修鋁板
4.*棟東面採光頂位置,採光頂位置檢查和維修屋面膠是否有漏膠,全玻幕牆檢查外部密 封膠是否延伸至鋁板底部,著重檢查此兩處位置,發現隱患,進行維修。
