1.目的
為統一首層排水出戶管道的做法,減少排水堵塞、首層返水的風險,提升客戶對於工程質量的滿意度。
2.適用範圍
適用於公司所有在建專案。
3.編制依據
《建築給水排水設計規範》
《建築給水排水及採暖工程施工質量驗收規範》
4.工程標準做法
4.1 排水支管、排水立管與橫幹管的連線
(1)排水管道的橫管與立管連線,應採用45°斜三通或45°斜四通和順水三通或順水四通。
(2)排水立管與排出管端部的連線,應採用兩個45°彎頭或彎曲半徑不小於4倍管徑的90°彎頭。
(3)支管接入橫幹管、立管接入橫幹管時,應在橫幹管管頂或其兩側45°範圍內接入。

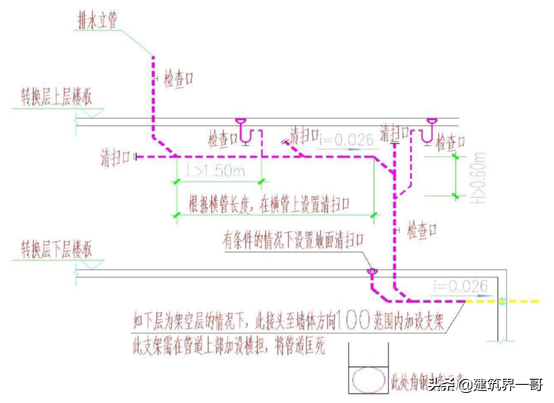

(4)排水支管連線至排出管或排水橫幹管上時,連線點距立管底部下游水平距離(L)不得小於1.5m,不宜小於3m(圖4.6.11-2)
(5)當靠近排水立管底部的排水支管的連線不能滿足上述第(4)條要求時,或在距排水立管底部1.5m範圍內的排出管、排水橫幹管有90° 水平轉彎時,底層排水支管應單獨排出,樓層排水支管宜單獨匯合排出。
(6)排水豎支管接入橫幹管豎直轉向管段時,連線點應在轉向處以下,且垂直距離h2不得小於0.6m(圖4.6.11-2)
(7)橫幹管轉成垂直管時,轉向處應採用45°斜三通,三通頂部封堵,作清掃口用。
(8)水平橫幹管需要變徑時,應採用偏心異徑管,管頂平接。
4.2 首層排水出戶管道坡度要求

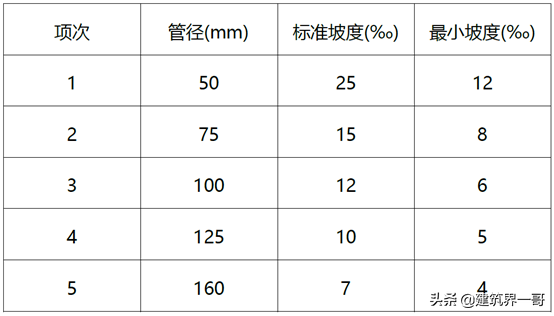

(1)生活汙水鑄鐵管道的坡度必須符合設計或表4-1的規定:表4-1生活汙水鑄鐵管道的坡度
(2)生活汙水塑膠管道的坡度必須符合設計或表4-2的規定:表4-2生活汙水塑膠管道的坡度
4.3 首層排水出戶管道基礎要求
埋地出戶管敷設前,回填土應分層夯實,出戶管敷設於回填土小於等於1.5m的區域宜設定10cm以上的素混凝土墊層,敷設於大於1.5m的回填土區域應設定10cm鋼筋混泥土墊層,防止管道受力不均導致管道斷裂、倒坡,敷設在結構板上的出戶管不用設定素混凝土墊層,但應進行找坡。
4.4 檢查口、清掃口的設定要求
(1)首層排水立管應距完成地面1m設定檢查口,若採用磚砌體包封立管,
在檢查口位置預留洞口;
(2)在連線2個及2個以上大便器或3個及3個以上衛生器具的汙水橫幹管上應設定清掃口。當汙水管在樓板下懸吊敷設時,可將清掃口設定在上一層樓地面上,汙水管起點的清掃口與管道相垂直的牆面距離不得小於200mm,若汙水管起點設定堵頭代替清掃口時,與牆面距離不得小於400mm。
(3)在轉角小於135°的汙水橫管上,應設定檢查口或清掃口。

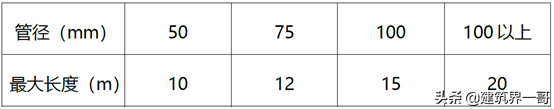

(4)在排水立管底部或排出管上按要求設定清掃口,且清掃口至室外檢查井中心的最大長度應滿足表4-4的規定:表4-4排水立管或排出管上的清掃口至室外檢查井中心的最大長度
(5)排水橫管的直線管段上檢查口或清掃口之間的最大距離應符合表4-5的規定:
(6)埋地橫管設定檢查口或清掃口時,檢查口應設在磚砌的井內,設定位置宜在室外。
4.5 首層汙、廢水管出戶
首層(架空層上一層屬於首層)汙、廢水管道應與其他樓層汙廢水管道分開,單獨排至室外檢查井,以減少因汙、廢水橫幹管沉降斷裂或堵塞所造成的首層住戶返汙返水的質量問題。
4.6 灌水試驗及通球試驗
(1)隱蔽或埋地的排水管道在隱蔽前必須作灌水試驗,其灌水高度應不低於底層衛生器具的上邊緣或底層地面高度。檢驗方法為滿水15min,水面下降後,再灌滿觀察5min,液麵不降,管道及介面無滲漏為合格;
(2)排水主立管及水平幹管管道均應做通球試驗,通球球徑不小於排水管道管徑的2/3,通球率必須達到100%。無論管道隱蔽時施工方是否進行通球試驗,都必須在裝飾工作完成後,交付之前,100%進行通球試驗,以確保交付時管道通暢。
4.7 管道出擋牆處做法
管道出擋牆前第一個接頭位置,由於易受室外回填土沉降影響,要求在架空層或車庫頂板安裝的排水橫幹管在出擋牆前第一個接頭處,由接頭至擋牆方向100mm範圍內,加設固定角鋼支架,此支架需在管道上方加設橫擔,將管道固定死,防止此接頭由於室外沉降,造成此接頭上翹,形成倒坡。做法可見下示意圖4.7-1
4.8 室外第一個雨汙水井佈置位置
室外第一個接入的雨汙水檢查井的位置根據現場情況,儘量靠近建築物。避免因室外管線太長,增大沉降等不確定因素的堵塞風險。如因入戶花園或其他因素導致距離過長,需控制檢查井位置,儘量保證管道順直進井,不宜進行轉彎。
4.9 商業廢水管道安裝
有底商的商業汙廢水管道應單獨排出,不應和上部住宅管道合併。商業廢水管道如原設計為DN100管徑,宜增大至DN150管道。並在條件允許的情況下,加大安裝坡度,嚴格按規範規定的範圍內設定清掃口及檢查口。
4.10 隔油池的設定
有商業的專案,如設計未考慮隔油池,需加以最佳化,增設隔油池。隔油池的選用參照國家建築標註設計圖集04S519《小型排水構築物》。
