什麼是隱蔽工程施工?

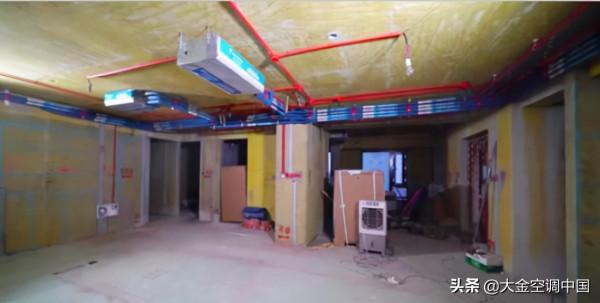

隱蔽工程環節,主要是針對裝置、管線等,藏在吊頂裡的部分人員需嚴格按照前期定位的結果進行作業。
在此環節中,也可以透過以下幾個方面來檢驗安裝品質:
1、 需要把關的輔材,有哪些?

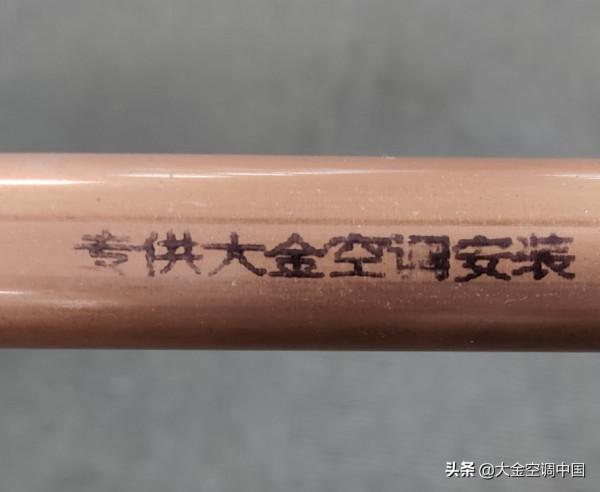

大金對於輔材的規格也有要求。可直接檢視銅管與保溫棉表面是否有“專供大金空調安裝”字樣以進行確認。
①冷媒管/銅管
不同管徑的銅管對於壁厚也有相應的要求。
大金工事標準中,銅管壁厚要求不應低於0.8毫米。
銅管在施工過程中會經歷各種不同的加工方式,過薄的銅管容易發生破裂導致冷媒的洩露。

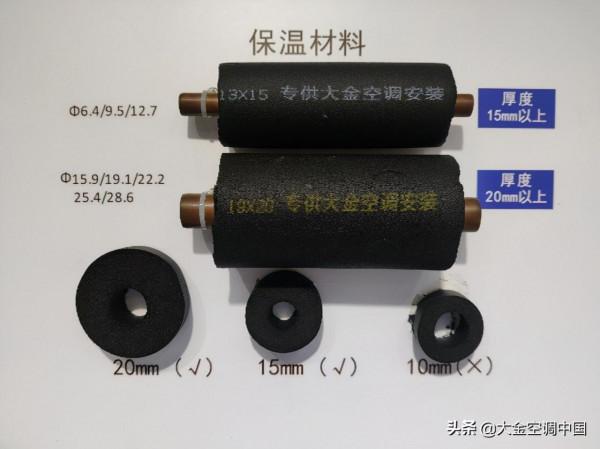

②保溫棉規格
大金的工事標準中,不同種類的管道對於保溫棉厚度也有相應的要求。大金工事標準中,保溫棉厚度至少要達到15mm。過薄的保溫棉可能在裝置執行期間產生結露現象,存在漏水的風險。
2、 施工過程中需要注意的細節有哪些?

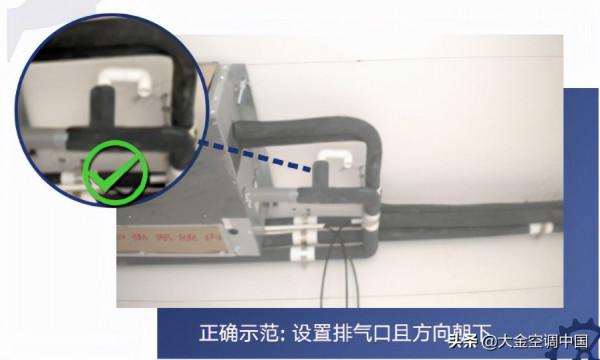

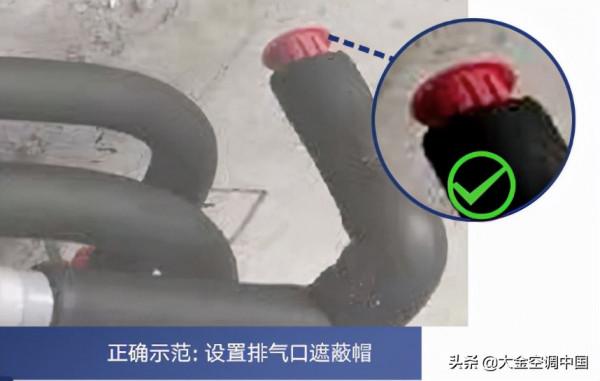

①為保證冷凝水流暢排出,需確認冷凝水管道上設有排氣口,且方向不朝上,或者有遮蔽帽。
其中,對於帶有冷凝水提升泵的室內機,排氣口建議設定在匯流管處;對於無冷凝水提升泵的室內機,排氣口建議設定在室內機出水口側。
②冷媒管切斷後是否及時封口
③銅管的保溫材料是否被擠壓變形
被擠壓變形的保溫材料會降低保溫效果,嚴重者會導致冷凝水的滴落,從而對吊頂造成或輕或重的損害。
保溫棉外不應用膠帶纏繞,容易導致空氣被擠壓排出而影響保溫效果。

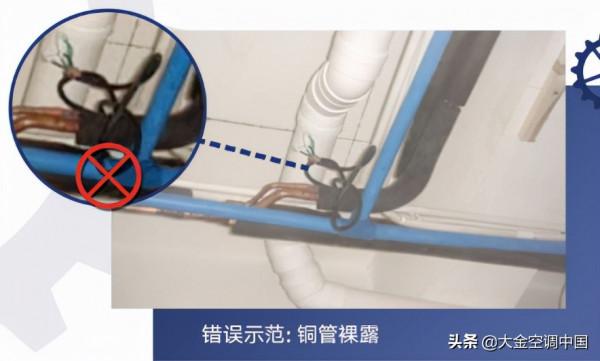

④銅管是否有裸露的現象
需要確保保溫棉已將銅管進行完全的覆蓋,特別是保溫棉拼接處若有銅管裸露的部分,會影響保溫效果,導致冷凝水的析出,從而對吊頂造成損害。
⑤室內機是否進行防塵保護
施工現場灰塵大,室內機吊裝完成後要注意防塵保護,避免灰塵顆粒進入機體造成裝置故障和影響出風潔淨度。
3、 隱蔽工程施工完畢後,有哪些驗收事項?
①冷媒配氣管氣密試驗(充氮保壓)確認
透過氣密試驗,確認配管系統是否有洩露。您可以關注室外機側的充氮保壓壓力錶,確認指數符合標準(4MPa左右),保持24h以上。
②冷凝水管驗收

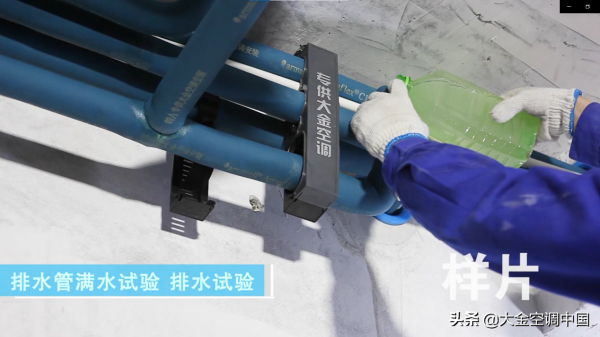

(1) 滿水實驗:
在冷凝水管內注滿水,檢查整個管道連線部分是否有漏水現象。
(2) 通水實驗:
將水從水管的最高點慢慢注入排水管內,確認排水點處是否有水流出,排水量為注水量70%以上為合格。
如果您對於上述任何安裝事項有所疑惑,都可以隨時聯絡廠方客服,我們都會為您安排點檢服務。
